常熟市三环路快速化改造工程 S9 标钻孔灌注桩技术交底中交二公局第三工程有限公司常熟市三环路快速化改造工程 S9标2025
3 钻孔灌注桩技术交底 我标段主线高架桥钻孔灌注桩施工即将开始,现对大家进行钻孔灌注桩施工技术交底
我标段共有桩基 781 根(Φ1
8m 桩基 32 根,Φ1
5m 桩基 406 根,Φ1
2m 桩基 343 根),均设计为摩擦桩
各桥梁桩基分布情况如下: 桩径 桥名Ф1

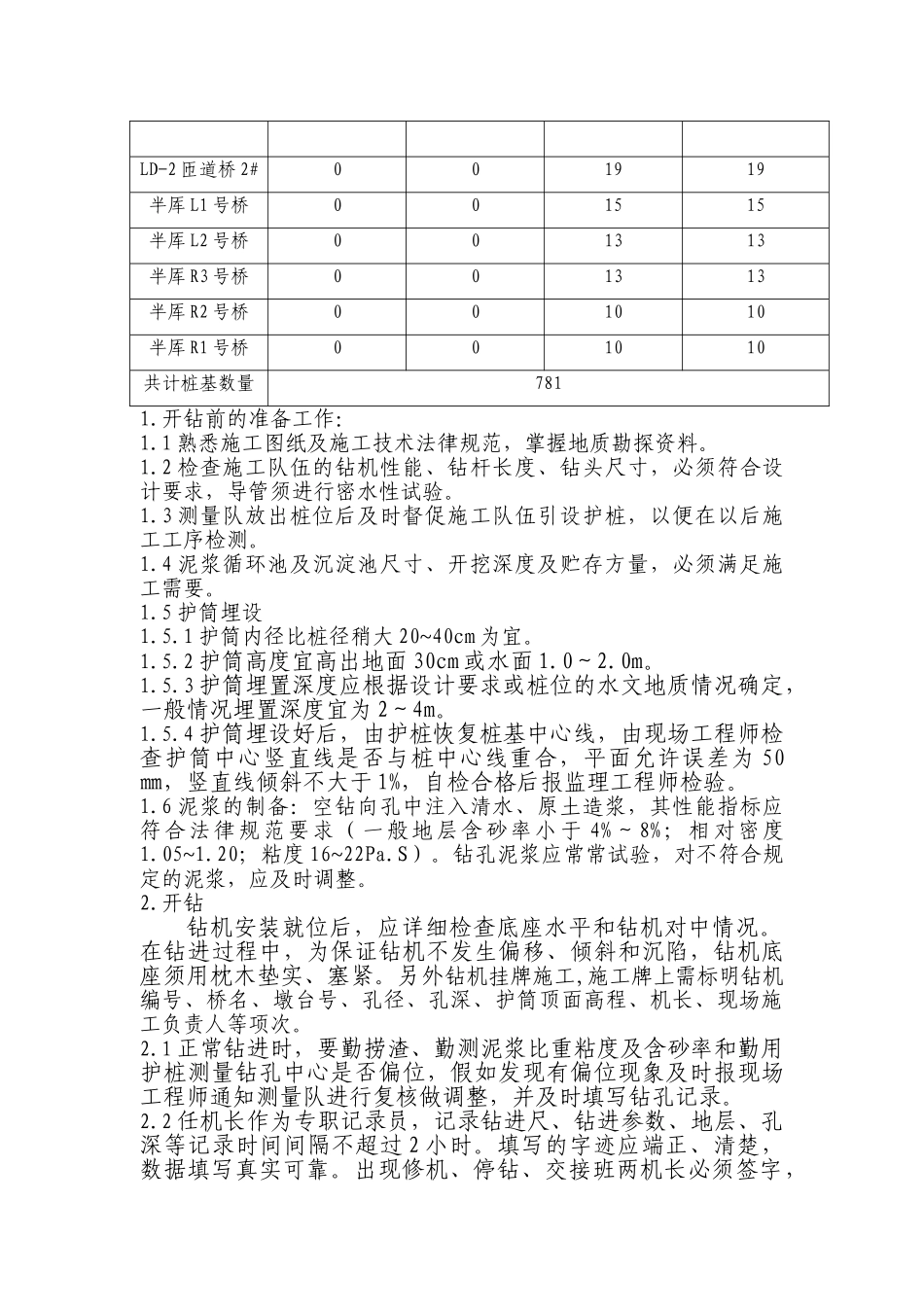

2m合计桩基数量主线高架桥32406170608LU-2 匝道桥003737RD-2 匝道桥002525RU-2 匝道桥002323LD-2 匝道桥 1#0088LD-2 匝道桥 2#001919半厍 L1 号桥001515半厍 L2 号桥001313半厍 R3 号桥001313半厍 R2 号桥001010半厍 R1 号桥001010共计桩基数量7811
开钻前的准备工作:1
1 熟悉施工图纸及施工技术法律规范,掌握地质勘探资料
2 检查施工队伍的钻机性能、钻杆长度、钻头尺寸,必须符合设计要求,导管须进行密水性试验
3 测量队放出桩位后及时督促施工队伍引设护桩,以便在以后施工工序检测
4 泥浆循环池及沉淀池尺寸、开挖深度及贮存方量,必须满足施工需要
5 护筒埋设1
1 护筒内径比桩径稍大 20~40cm 为宜
2 护筒高度宜高出地面 30cm 或水面 1
3 护筒埋置深度应根据设计要求或桩位的水文地质情况确定,一般情况埋置深度宜为 2~4m
4 护筒埋设好后,由护桩恢复桩基中心线,由现场工程师检查护筒中心竖直线是否与桩中心线重合,平面允许误差为 50㎜,竖直线倾斜不大于 1%,自检合格后报监理工程师检验

6 泥浆的制备:空钻向孔中注入清水、原土造浆,其性能指标应符合法律规范要求(一般地层含砂率小于
