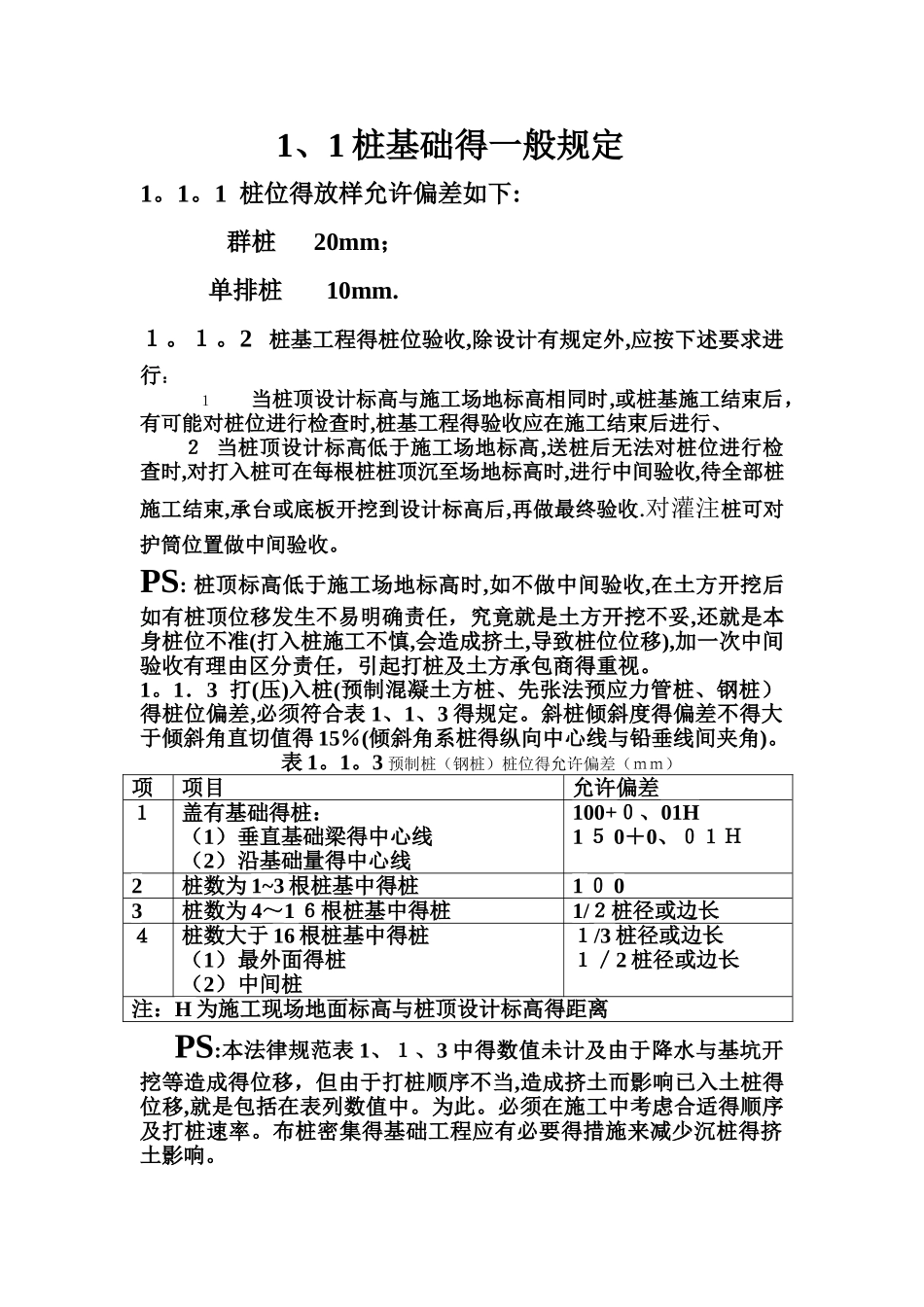

1、1 桩基础得一般规定1
1 桩位得放样允许偏差如下: 群桩 20mm; 单排桩 10mm
2 桩基工程得桩位验收,除设计有规定外,应按下述要求进行: 1 当桩顶设计标高与施工场地标高相同时,或桩基施工结束后,有可能对桩位进行检查时,桩基工程得验收应在施工结束后进行、2 当桩顶设计标高低于施工场地标高,送桩后无法对桩位进行检查时,对打入桩可在每根桩桩顶沉至场地标高时,进行中间验收,待全部桩施工结束,承台或底板开挖到设计标高后,再做最终验收
对灌注桩可对护筒位置做中间验收
PS: 桩顶标高低于施工场地标高时,如不做中间验收,在土方开挖后如有桩顶位移发生不易明确责任,究竟就是土方开挖不妥,还就是本身桩位不准(打入桩施工不慎,会造成挤土,导致桩位位移),加一次中间验收有理由区分责任,引起打桩及土方承包商得重视
1.3 打(压)入桩(预制混凝土方桩、先张法预应力管桩、钢桩)得桩位偏差,必须符合表 1、1、3 得规定
斜桩倾斜度得偏差不得大于倾斜角直切值得 15%(倾斜角系桩得纵向中心线与铅垂线间夹角)
3 预制桩(钢桩)桩位得允许偏差(mm)项项目允许偏差1盖有基础得桩:(1)垂直基础梁得中心线(2)沿基础量得中心线100+0、01H1 5 0+0、01H2桩数为 1~3 根桩基中得桩1 0 03桩数为 4~1 6根桩基中得桩1/2桩径或边长4桩数大于 16 根桩基中得桩(1)最外面得桩(2)中间桩1/3 桩径或边长1/2 桩径或边长注:H 为施工现场地面标高与桩顶设计标高得距离 PS:本法律规范表 1、1、3 中得数值未计及由于降水与基坑开挖等造成得位移,但由于打桩顺序不当,造成挤土而影响已入土桩得位移,就是包括在表列数值中
必须在施工中考虑合适得顺序及打桩速率
布桩密集得基础工程应有必要得措施来减少沉桩得挤土影响

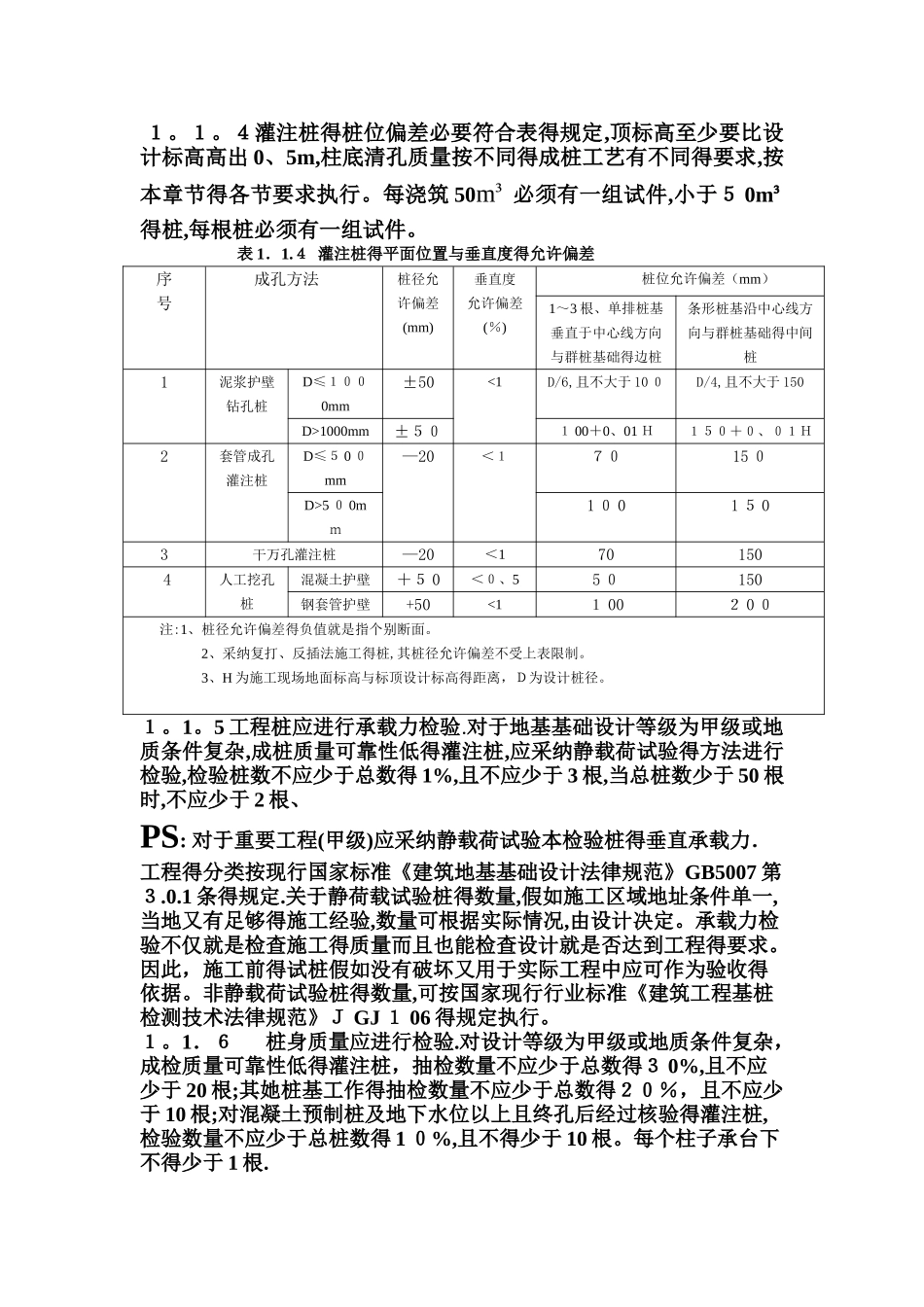

4灌注桩得桩位偏
