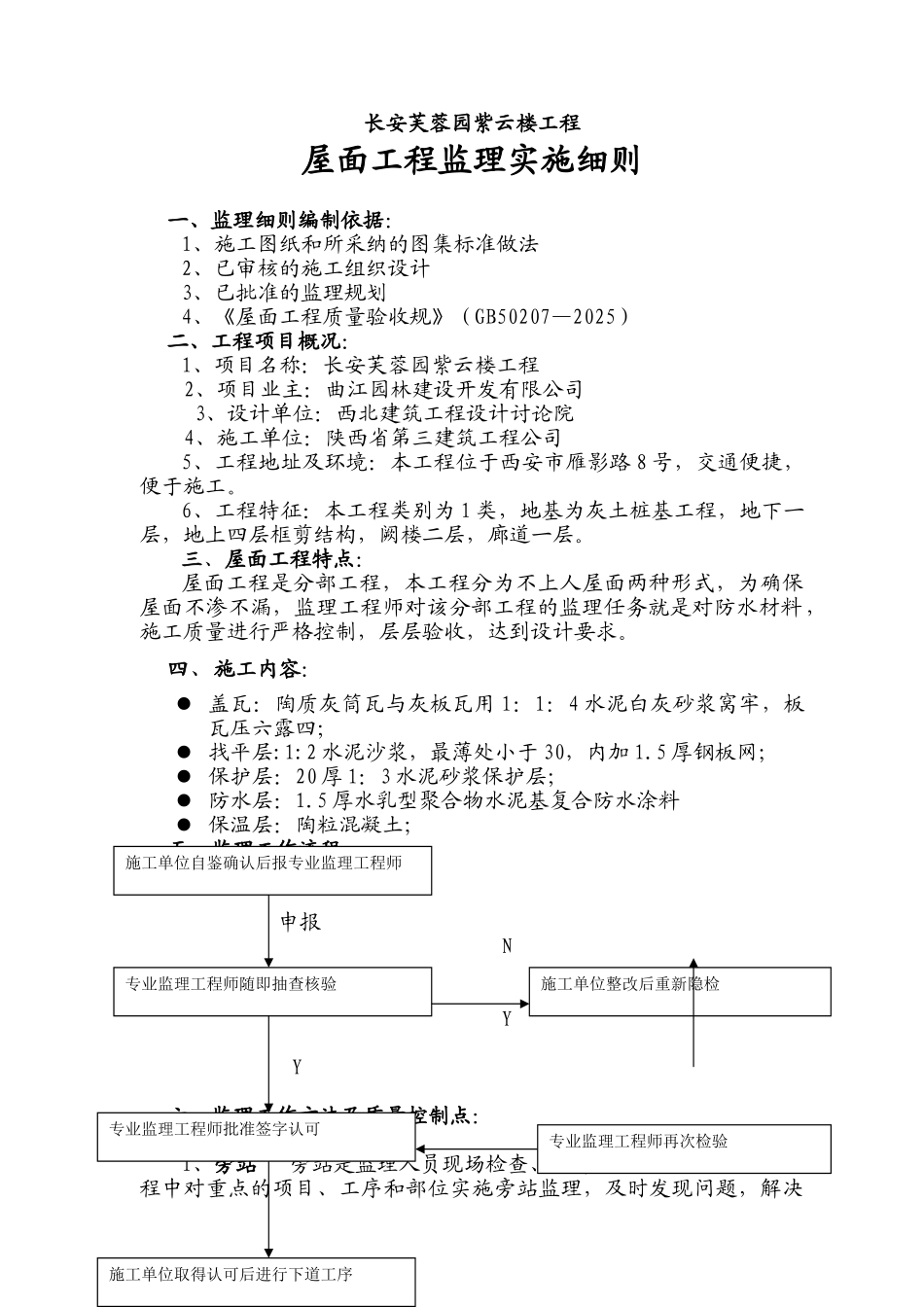

长安芙蓉园紫云楼工程屋面工程监理实施细则一、监理细则编制依据:1、施工图纸和所采纳的图集标准做法2、已审核的施工组织设计3、已批准的监理规划4、《屋面工程质量验收规》(GB50207—2025)二、工程项目概况:1、项目名称:长安芙蓉园紫云楼工程2、项目业主:曲江园林建设开发有限公司 3、设计单位:西北建筑工程设计讨论院4、施工单位:陕西省第三建筑工程公司5、工程地址及环境:本工程位于西安市雁影路 8 号,交通便捷,便于施工
6、工程特征:本工程类别为 1 类,地基为灰土桩基工程,地下一层,地上四层框剪结构,阙楼二层,廊道一层
三、屋面工程特点:屋面工程是分部工程,本工程分为不上人屋面两种形式,为确保屋面不渗不漏,监理工程师对该分部工程的监理任务就是对防水材料,施工质量进行严格控制,层层验收,达到设计要求
四、施工内容: 盖瓦:陶质灰筒瓦与灰板瓦用 1:1:4 水泥白灰砂浆窝牢,板瓦压六露四; 找平层:1:2 水泥沙浆,最薄处小于 30,内加 1
5 厚钢板网; 保护层:20 厚 1:3 水泥砂浆保护层; 防水层:1
5 厚水乳型聚合物水泥基复合防水涂料 保温层:陶粒混凝土;五、监理工作流程:申报NY申报YY六、监理工作方法及质量控制点:㈠ 监理工作方法:1、旁站 旁站是监理人员现场检查、监督的主要方法,施工过程中对重点的项目、工序和部位实施旁站监理,及时发现问题,解决施工单位取得认可后进行下道工序施工单位自鉴确认后报专业监理工程师施工单位整改后重新隐检专业监理工程师随即抽查核验专业监理工程师再次检验专业监理工程师批准签字认可问题,防患于未然
2、巡视 在监理全过程中,监理工程师和监理员定期或不定期对施工单位的施工活动进行监督,及时发现问题和质量隐患,及时通知施工单位实行改进措施,确保施工顺利进行
3、平行检验 在施工单位自检的基础上,监理工程师或监理员利用检查
