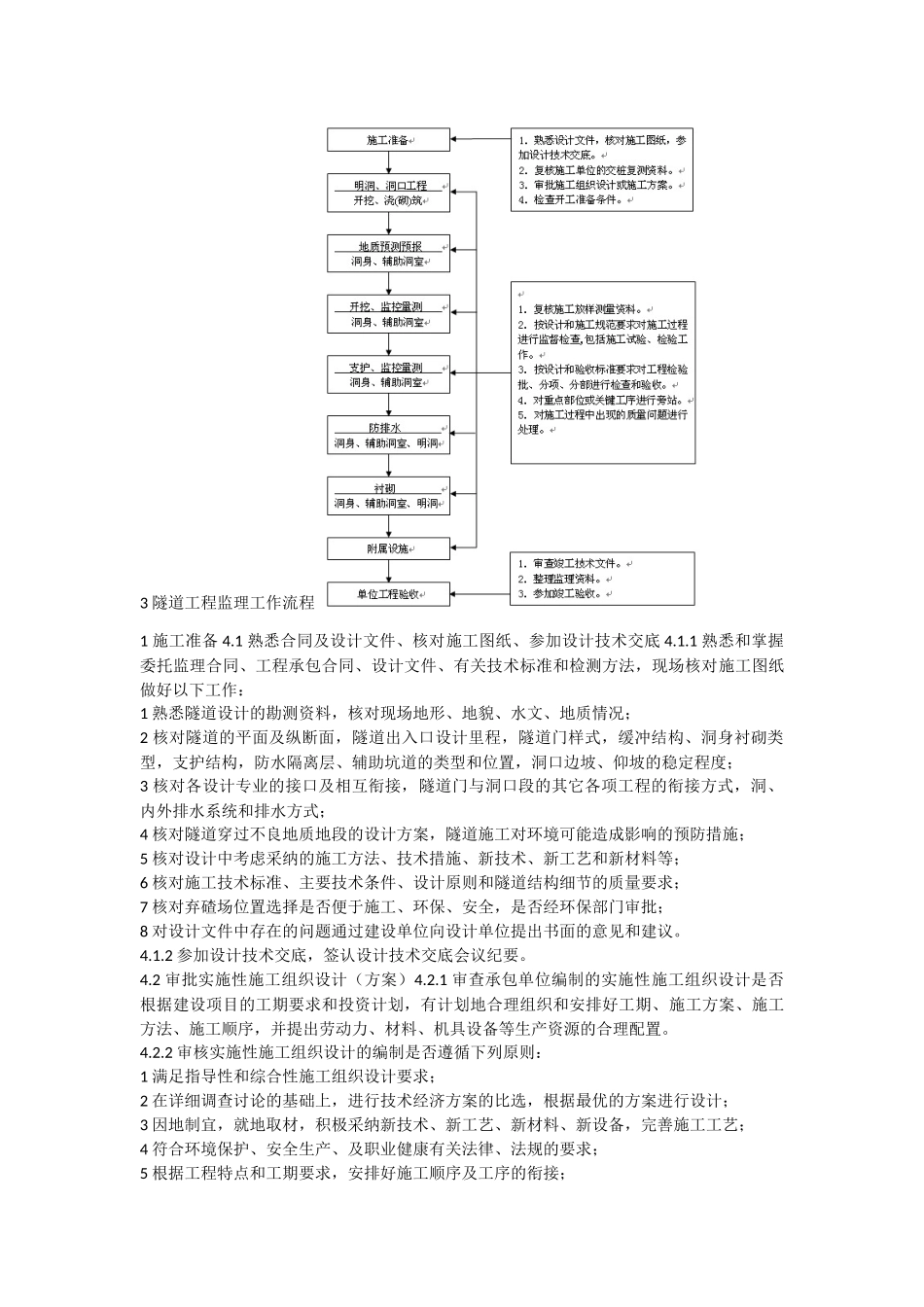

3 隧道工程监理工作流程1 施工准备 4
1 熟悉合同及设计文件、核对施工图纸、参加设计技术交底 4
1 熟悉和掌握委托监理合同、工程承包合同、设计文件、有关技术标准和检测方法,现场核对施工图纸做好以下工作:1 熟悉隧道设计的勘测资料,核对现场地形、地貌、水文、地质情况;2 核对隧道的平面及纵断面,隧道出入口设计里程,隧道门样式,缓冲结构、洞身衬砌类型,支护结构,防水隔离层、辅助坑道的类型和位置,洞口边坡、仰坡的稳定程度;3 核对各设计专业的接口及相互衔接,隧道门与洞口段的其它各项工程的衔接方式,洞、内外排水系统和排水方式;4 核对隧道穿过不良地质地段的设计方案,隧道施工对环境可能造成影响的预防措施;5 核对设计中考虑采纳的施工方法、技术措施、新技术、新工艺和新材料等;6 核对施工技术标准、主要技术条件、设计原则和隧道结构细节的质量要求;7 核对弃碴场位置选择是否便于施工、环保、安全,是否经环保部门审批;8 对设计文件中存在的问题通过建设单位向设计单位提出书面的意见和建议
2 参加设计技术交底,签认设计技术交底会议纪要
2 审批实施性施工组织设计(方案)4
1 审查承包单位编制的实施性施工组织设计是否根据建设项目的工期要求和投资计划,有计划地合理组织和安排好工期、施工方案、施工方法、施工顺序,并提出劳动力、材料、机具设备等生产资源的合理配置
2 审核实施性施工组织设计的编制是否遵循下列原则:1 满足指导性和综合性施工组织设计要求;2 在详细调查讨论的基础上,进行技术经济方案的比选,根据最优的方案进行设计;3 因地制宜,就地取材,积极采纳新技术、新工艺、新材料、新设备,完善施工工艺;4 符合环境保护、安全生产、及职业健康有关法律、法规的要求;5 根据工程特点和工期要求,安排好施工顺序及工序的衔接;6 提高施工机械化作业水平,提高劳动生产率,减轻劳动
