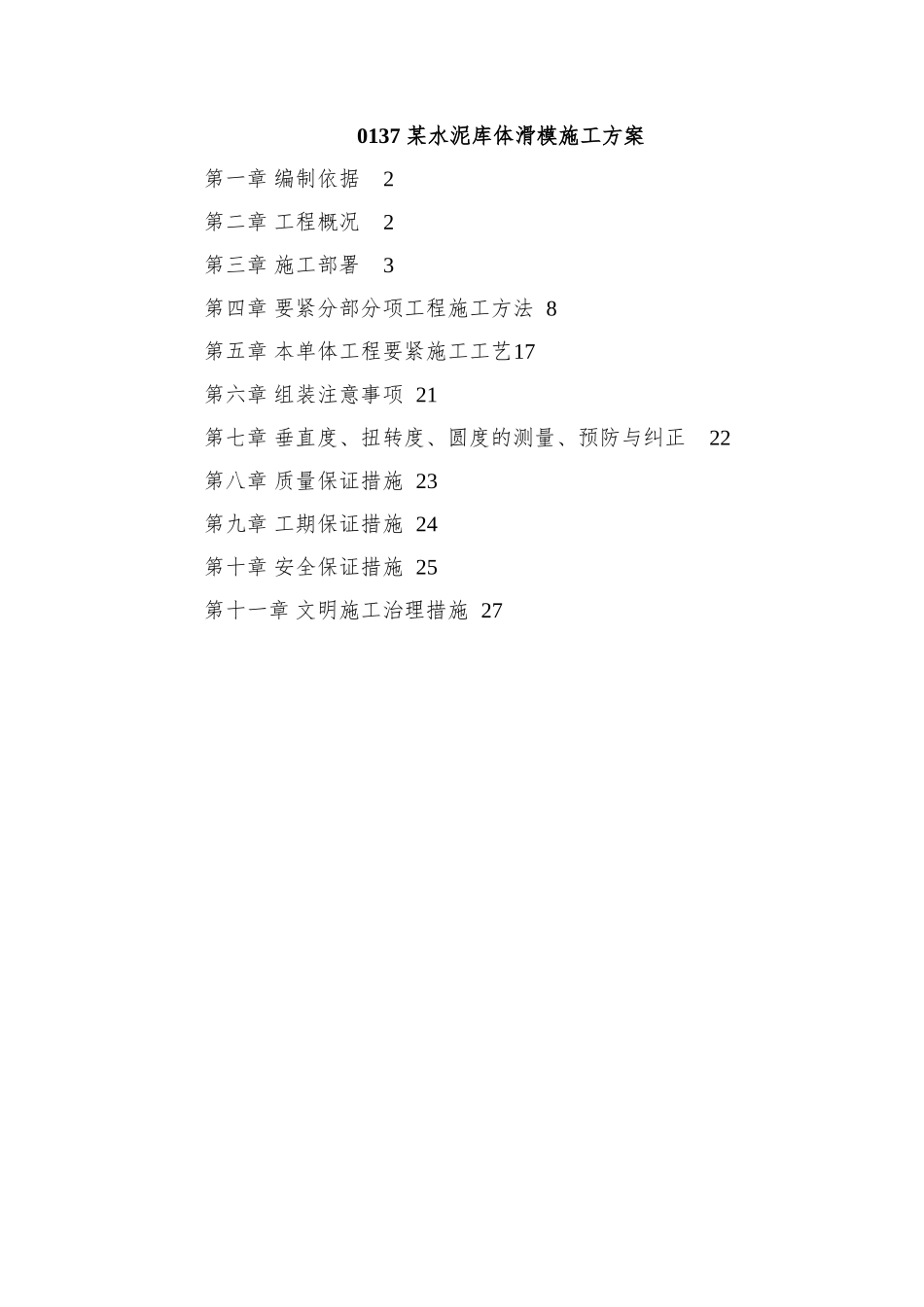

0137 某水泥库体滑模施工方案第一章 编制依据2第二章 工程概况2第三章 施工部署3第四章 要紧分部分项工程施工方法 8第五章 本单体工程要紧施工工艺17第六章 组装注意事项 21第七章 垂直度、扭转度、圆度的测量、预防与纠正22第八章 质量保证措施 23第九章 工期保证措施 24第十章 安全保证措施 25第十一章 文明施工治理措施 27编制依据(1)设计院施工图纸、设计变更联系单和现场图纸会审记录;(2)国家及省、市现行法律规范、规程、规定、标准、图集等;(3)本公司类似工程的施工体会;(4)本项目部的综合施工能力、资源、机具、现状
工程概况本工程为×××× 水泥有限公司 2000T/d 二期工程水泥储存库,由天津水泥工业设计讨论院设计,位于×× 市×× 乡××××村原×× 水泥厂内
本工程为 3 个相同独立筒仓,平面呈“一”字排列,两筒库筒壁相距 1m
建筑总高度为 45m,±0
000 以下 1
50m,壁厚均为350mm
基础落在中风岩石上,基础承台埋深为-3
50m,承台厚度内圆整板为 1
80m,外环基础为 2
0m;每库内有 6 个 1000×1000 的柱,库底板厚 1200 ㎜,标高为 5
库底板上有内直径为 5
00m,锥柱 400、壁厚为 350 的减压锥及 9°和 70° 的混凝土找坡;45
00m 平面为钢梁上铺压型钢板、钢筋混凝土复合结构,板厚为 120,库顶为结构找坡,坡度为 2%,做卷材防水
1 施工组织治理与要紧措施3
1 组织治理(1)本工程实行项目法施工,由企业法人代表托付有着丰富的筒仓施工体会的项目经理为本工程的项目经理,组建工程施工项目部,全权负责本工程项目的全部施工和经济等活动

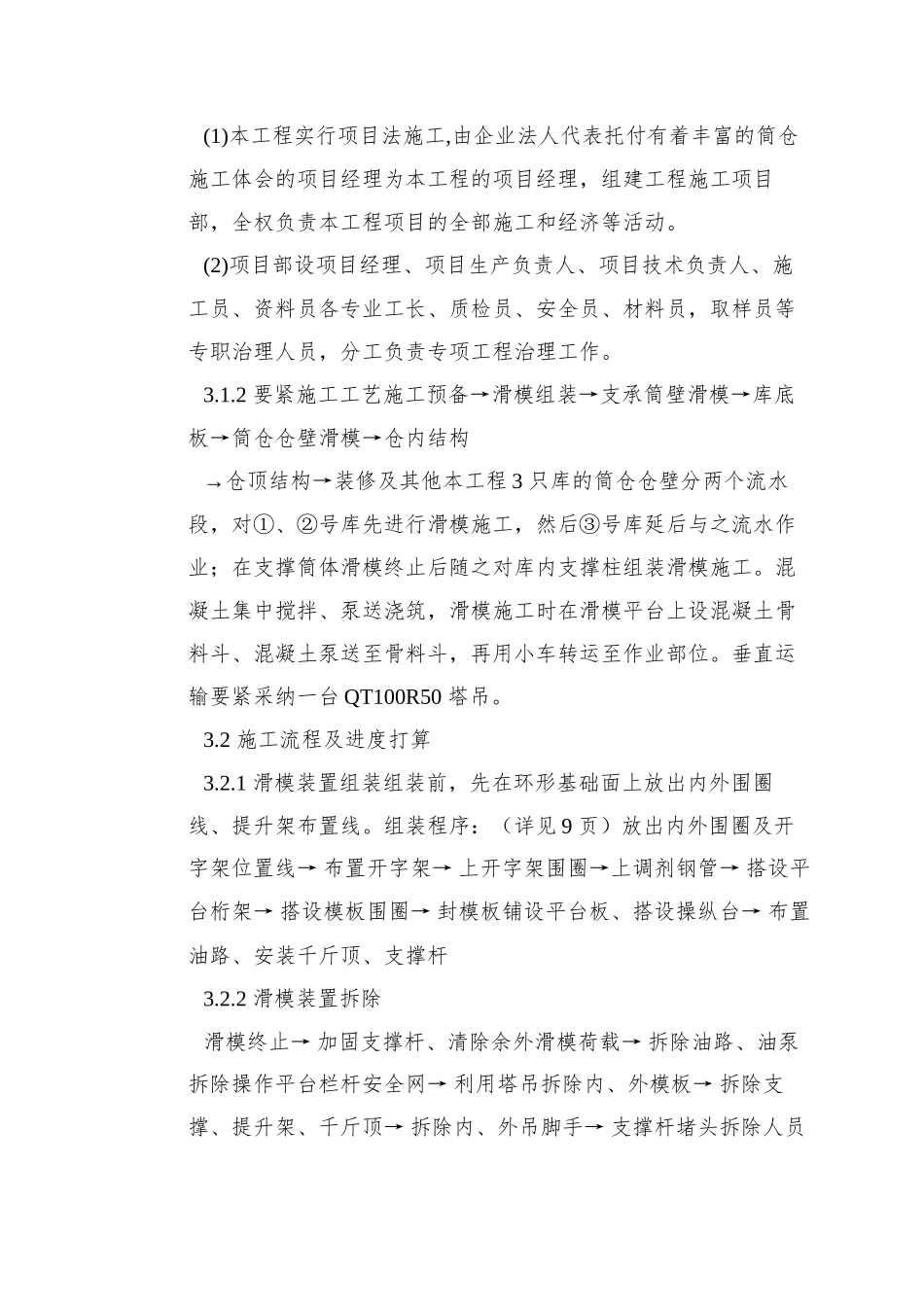

(2)项目部设项目经理、项目生产负责人、项目技术负责人、施工员、资料员各专业工长、质检员、安全员、材料员,取样员等专
