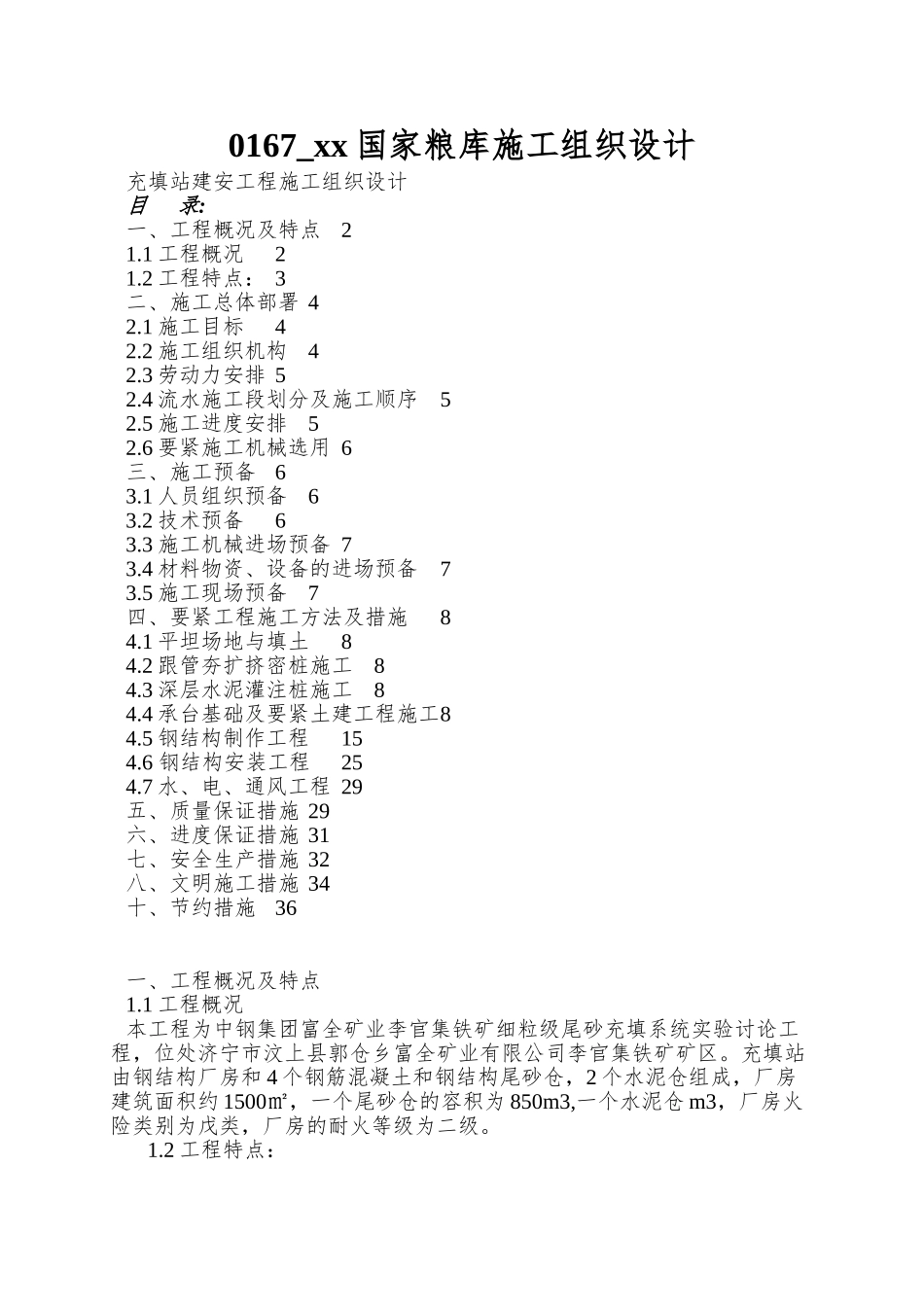

0167_xx 国家粮库施工组织设计充填站建安工程施工组织设计目 录:一、工程概况及特点21
1 工程概况21
2 工程特点: 3二、施工总体部署 42
1 施工目标42
2 施工组织机构42
3 劳动力安排 52
4 流水施工段划分及施工顺序52
5 施工进度安排52
6 要紧施工机械选用 6三、施工预备63
1 人员组织预备63
2 技术预备63
3 施工机械进场预备 73
4 材料物资、设备的进场预备73
5 施工现场预备7四、要紧工程施工方法及措施84
1 平坦场地与填土84
2 跟管夯扩挤密桩施工84
3 深层水泥灌注桩施工84
4 承台基础及要紧土建工程施工84
5 钢结构制作工程154
6 钢结构安装工程254
7 水、电、通风工程 29五、质量保证措施 29六、进度保证措施 31七、安全生产措施 32八、文明施工措施 34十、节约措施36一、工程概况及特点1

1 工程概况本工程为中钢集团富全矿业李官集铁矿细粒级尾砂充填系统实验讨论工程,位处济宁市汶上县郭仓乡富全矿业有限公司李官集铁矿矿区
充填站由钢结构厂房和 4 个钢筋混凝土和钢结构尾砂仓,2 个水泥仓组成,厂房建筑面积约 1500㎡,一个尾砂仓的容积为 850m3,一个水泥仓 m3,厂房火险类别为戊类,厂房的耐火等级为二级
2 工程特点: 1、地基处理工程量大
每个尾砂仓需打入混凝土灌注桩 8 根,(桩长32m,桩径 1600mm),每个水泥仓需打入混凝土灌注桩 6 根,(桩长32m,桩径 1600mm)二者合计 44 根
2、构件吊装工程量大,钢结构和预应力大孔板以及包柱板的安装都需要 5 吨以上起重机械约 4 台同时进行吊装作业
6 幢圆仓从地基处理,到设备安装完毕业要紧求在 180 个日历天内完成
二、施工总体部署 2
1 施工目标 2
1 工程质量目标:合格
