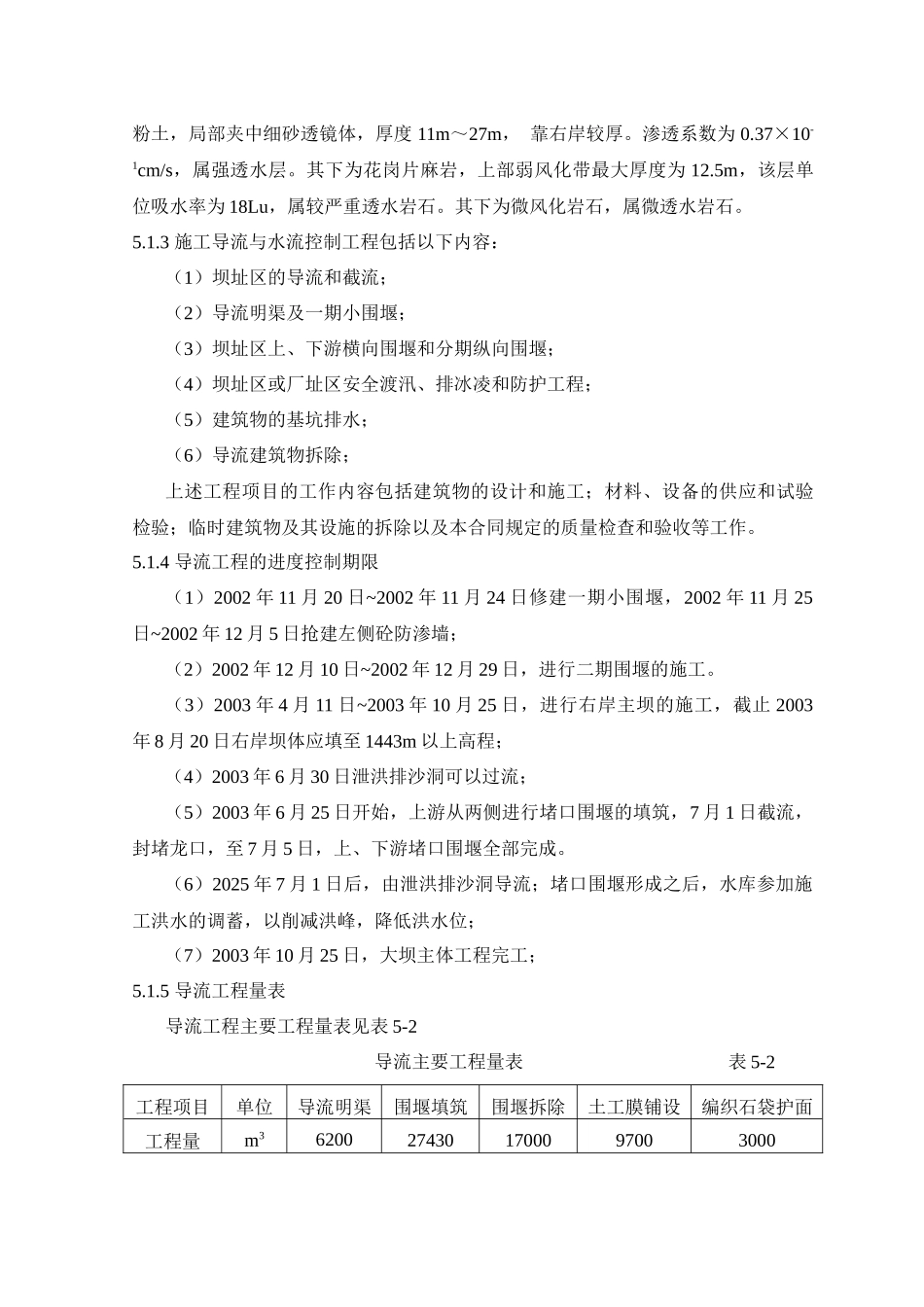

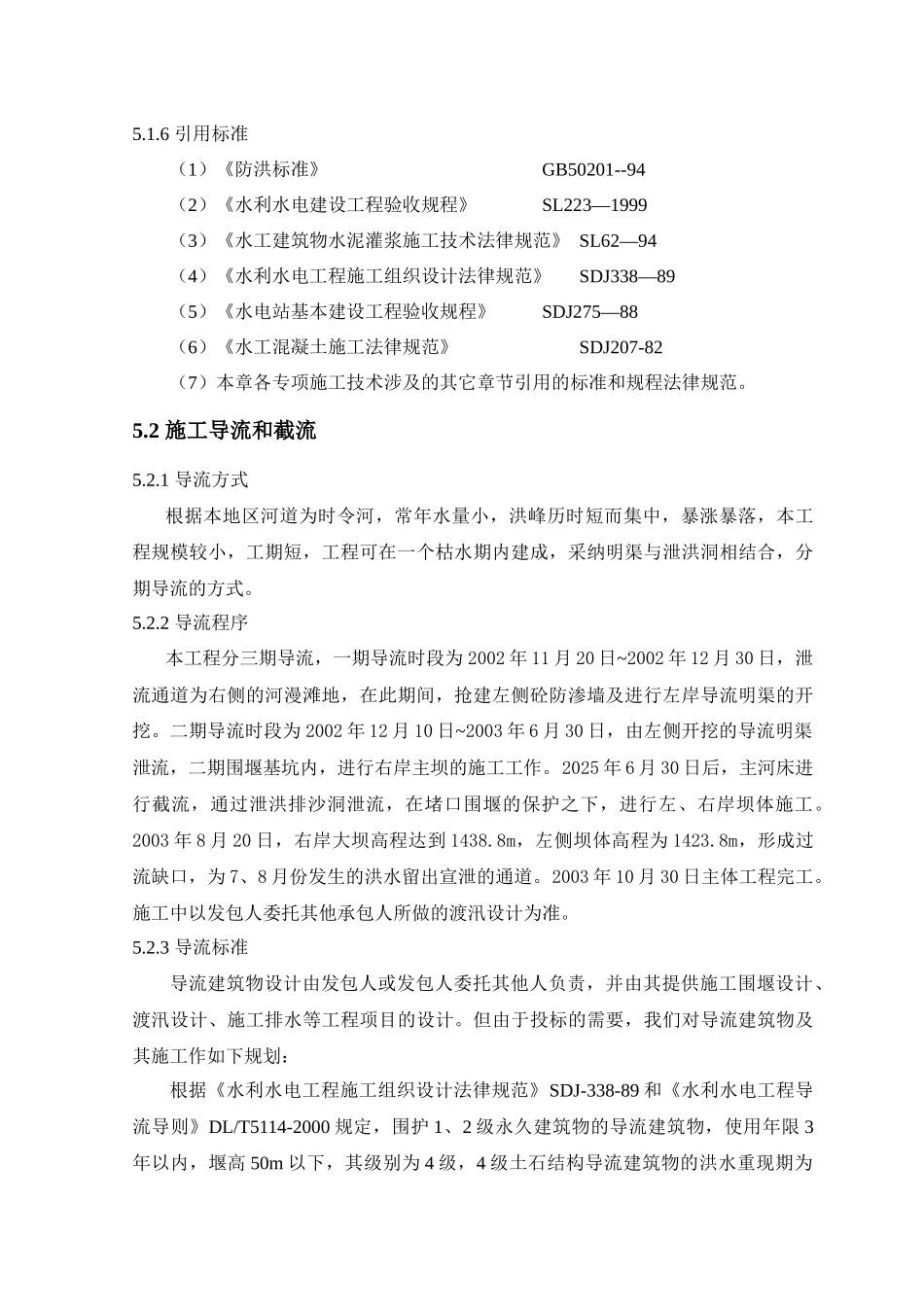

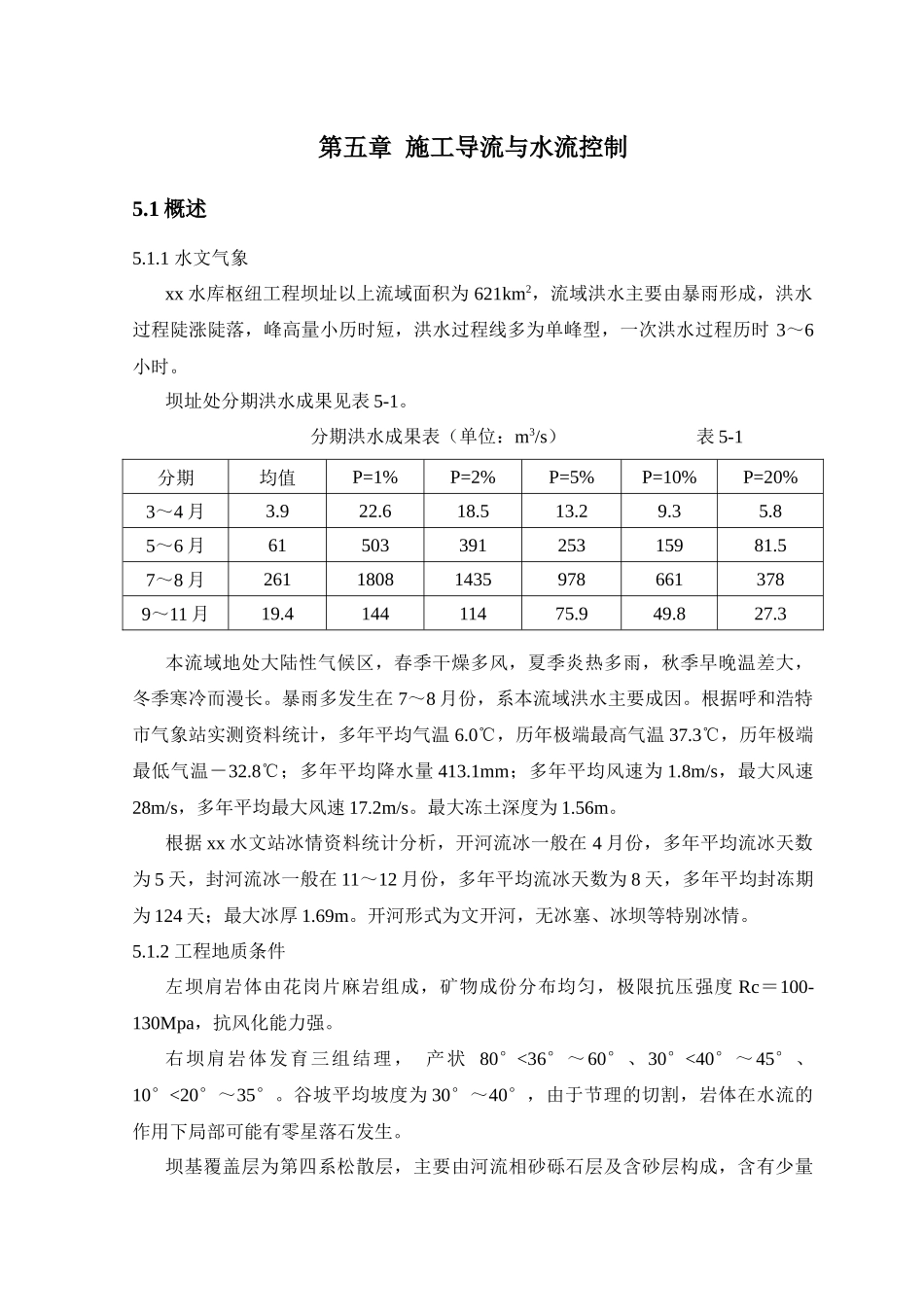

第五章 施工导流与水流控制5.1 概述5.1.1 水文气象xx 水库枢纽工程坝址以上流域面积为 621km2,流域洪水主要由暴雨形成,洪水过程陡涨陡落,峰高量小历时短,洪水过程线多为单峰型,一次洪水过程历时 3~6小时。坝址处分期洪水成果见表 5-1。 分期洪水成果表(单位:m3/s) 表 5-1 分期均值P=1%P=2%P=5%P=10%P=20%3~4 月3.922.618.513.29.35.85~6 月6150339125315981.57~8 月261180814359786613789~11 月19.414411475.949.827.3本流域地处大陆性气候区,春季干燥多风,夏季炎热多雨,秋季早晚温差大,冬季寒冷而漫长。暴雨多发生在 7~8 月份,系本流域洪水主要成因。根据呼和浩特市气象站实测资料统计,多年平均气温 6.0℃,历年极端最高气温 37.3℃,历年极端最低气温-32.8℃;多年平均降水量 413.1mm;多年平均风速为 1.8m/s,最大风速28m/s,多年平均最大风速 17.2m/s。最大冻土深度为 1.56m。根据 xx 水文站冰情资料统计分析,开河流冰一般在 4 月份,多年平均流冰天数为 5 天,封河流冰一般在 11~12 月份,多年平均流冰天数为 8 天,多年平均封冻期为 124 天;最大冰厚 1.69m。开河形式为文开河,无冰塞、冰坝等特别冰情。5.1.2 工程地质条件左坝肩岩体由花岗片麻岩组成,矿物成份分布均匀,极限抗压强度 Rc=100-130Mpa,抗风化能力强。右坝肩岩体发育三组结理, 产状 80°<36°~60°、30°<40°~45°、 10°<20°~35°。谷坡平均坡度为 30°~40°,由于节理的切割,岩体在水流的作用下局部可能有零星落石发生。坝基覆盖层为第四系松散层,主要由河流相砂砾石层及含砂层构成,含有少量粉土,局部夹中细砂透镜体,厚度 11m~27m, 靠右岸较厚。渗透系数为 0.37×10-1cm/s,属强透水层。其下为花岗片麻岩,上部弱风化带最大厚度为 12.5m,该层单位吸水率为 18Lu,属较严重透水岩石。其下为微风化岩石,属微透水岩石。5.1.3 施工导流与水流控制工程包括以下内容:(1)坝址区的导流和截流;(2)导流明渠及一期小围堰;(3)坝址区上、下游横向围堰和分期纵向围堰;(4)坝址区或厂址区安全渡汛、排冰凌和防护工程;(5)建筑物的基坑排水;(6)导流建筑物拆除;上述工程项目的工作内容包括建筑物的设计和施工;材料、设备的供应和试验检验;临时建筑物及其设施的拆除以及本合同规定的质量检查和验收等工作。5.1.4 导流工程的进度控制期限(1)2002 年 11 月 20 日~2002 年...
