六、技术标1)各分部分项工程的主要施工方法;2)拟投入的主要物资计划;主要施工机械进场计划;4)劳动力安排计划;5)确保工程质量的技术组织措施;6)确保安全生产的技术组织措施;7)确保工期的技术组织措施;8)确保文明施工的技术组织措施;9)施工总进度表或施工网络图;1)各分部分项工程的主要施工方法一、工程概况本工程为 XXX2025 年农业开发高标准农田建设项目十七标段项目,工期 60 日历天,建设内容生产路,新建 1
88 公里、整修支路 17 公里
二、建设规模(1) 4
0m 田间道路1、路床整理2、泥结碎石垫层厚度 15cm3、C25 水泥混凝土路面 厚度 18cm4、路肩培土(2)6

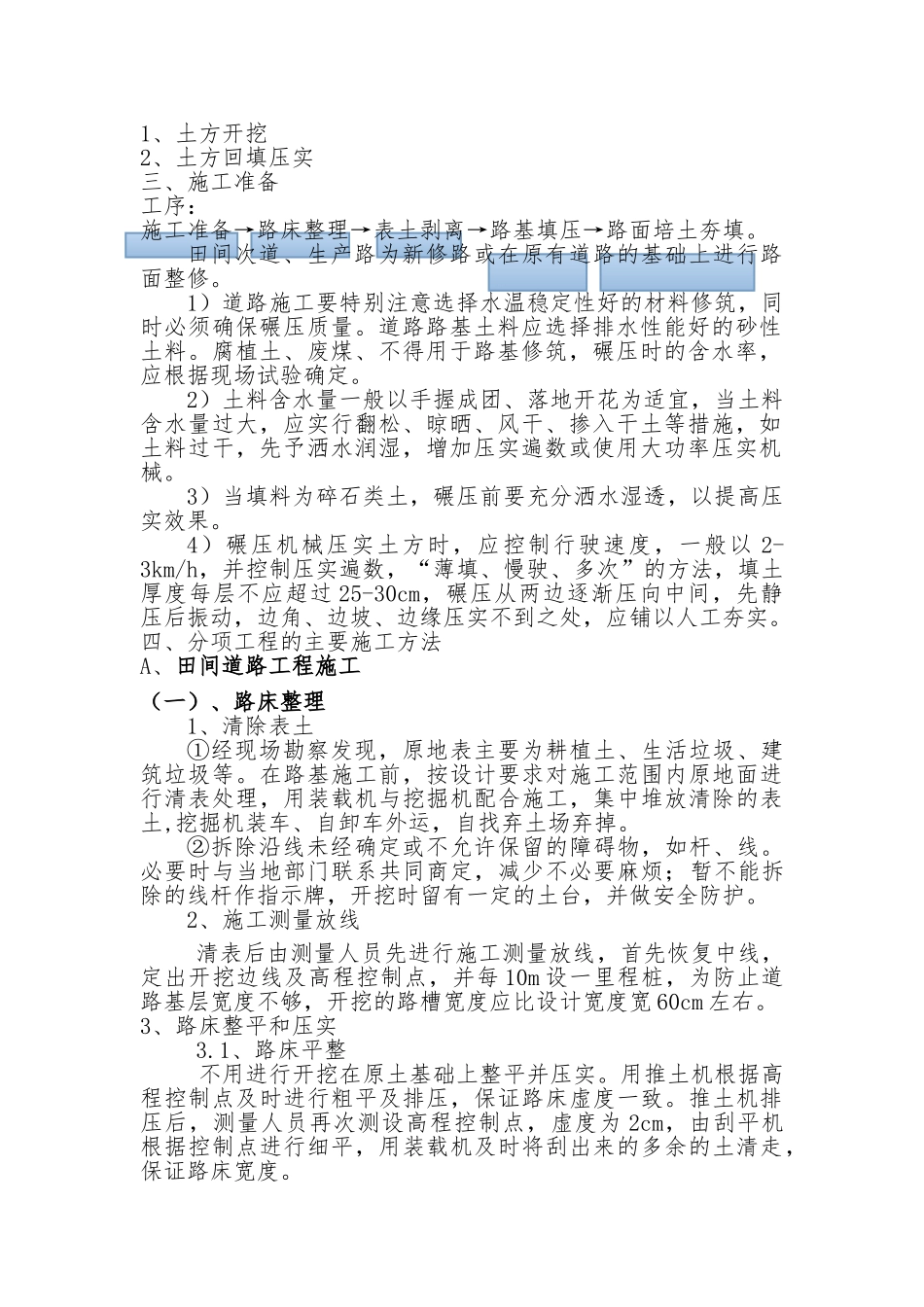

0m 宽生产路1、土方开挖2、土方回填压实三、施工准备工序:施工准备→路床整理→表土剥离→路基填压→路面培土夯填
田间次道、生产路为新修路或在原有道路的基础上进行路面整修
1)道路施工要特别注意选择水温稳定性好的材料修筑,同时必须确保碾压质量
道路路基土料应选择排水性能好的砂性土料
腐植土、废煤、不得用于路基修筑,碾压时的含水率,应根据现场试验确定
2)土料含水量一般以手握成团、落地开花为适宜,当土料含水量过大,应实行翻松、晾晒、风干、掺入干土等措施,如土料过干,先予洒水润湿,增加压实遍数或使用大功率压实机械
3)当填料为碎石类土,碾压前要充分洒水湿透,以提高压实效果
4)碾压机械压实土方时,应控制行驶速度,一般以 2-3km/h,并控制压实遍数,“薄填、慢驶、多次”的方法,填土厚度每层不应超过 25-30cm,碾压从两边逐渐压向中间,先静压后振动,边角、边坡、边缘压实不到之处,应铺以人工夯实

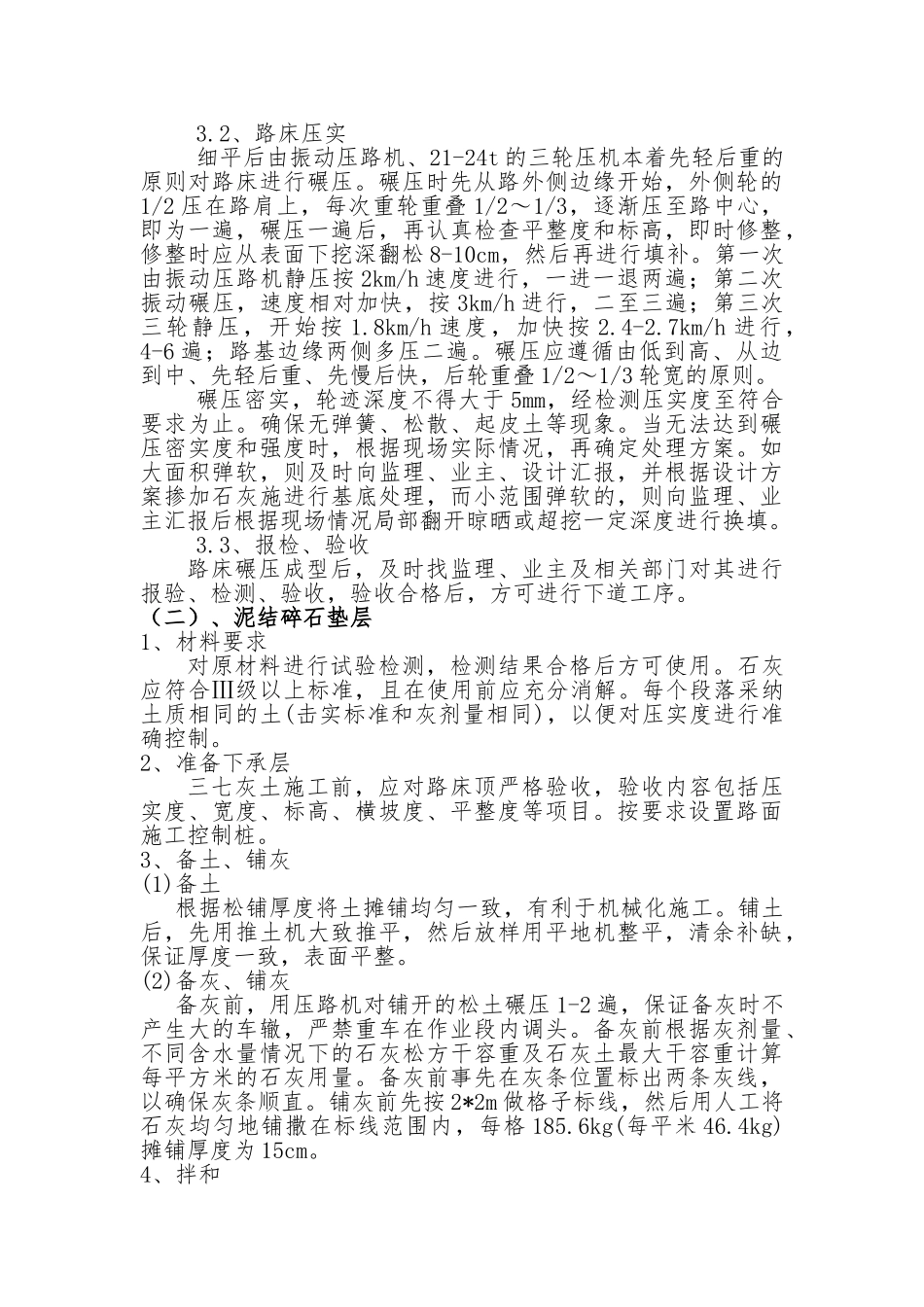

四、分项工程的主要施工方法A、田间道路工程施工(一)、路床整理1、清除表土①经现场勘察发现,原地表主要为耕植土、生活垃圾、建筑垃圾等
在路基施工前,按设计要求对施工范围内原地面进行清表处理,用
