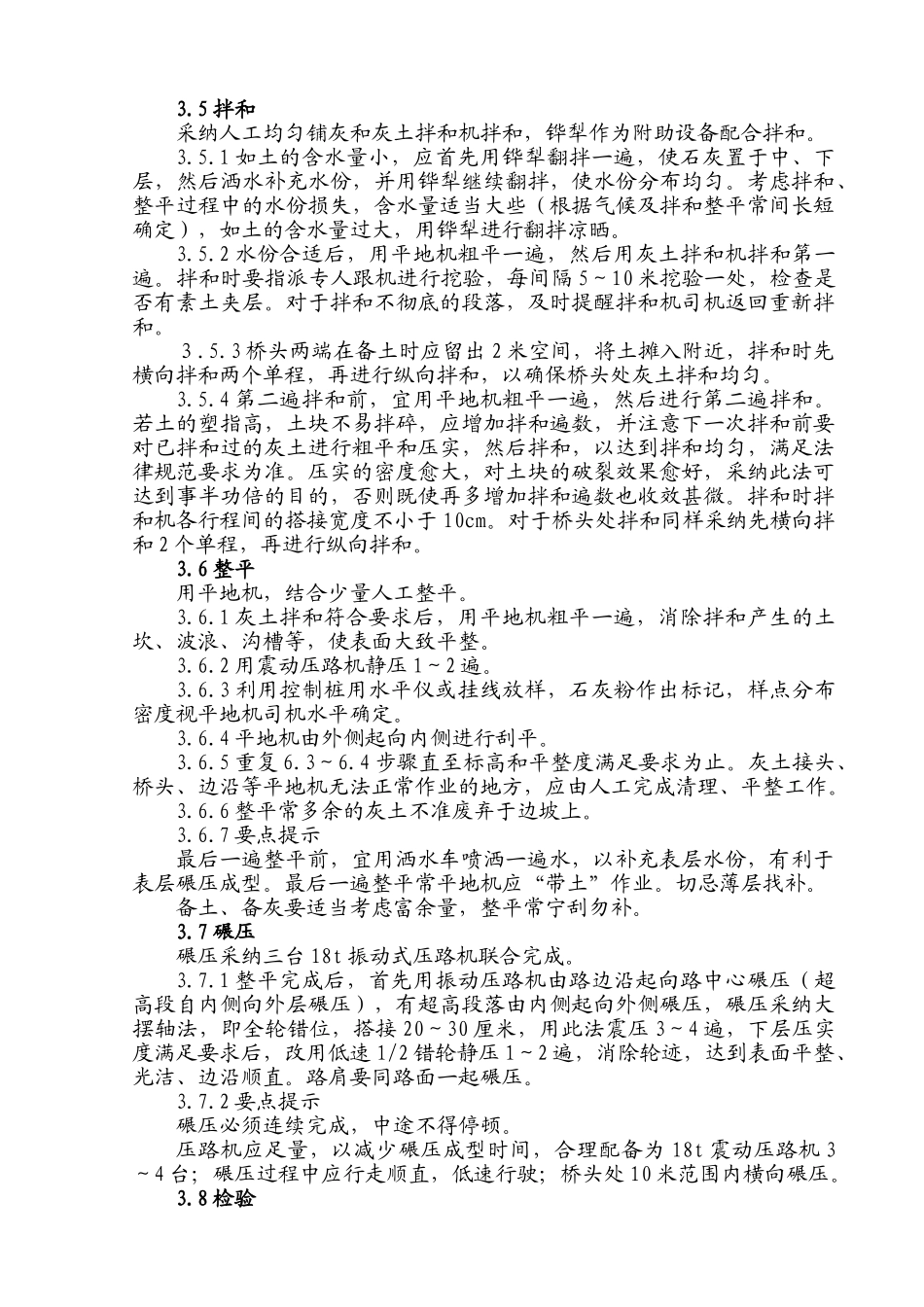

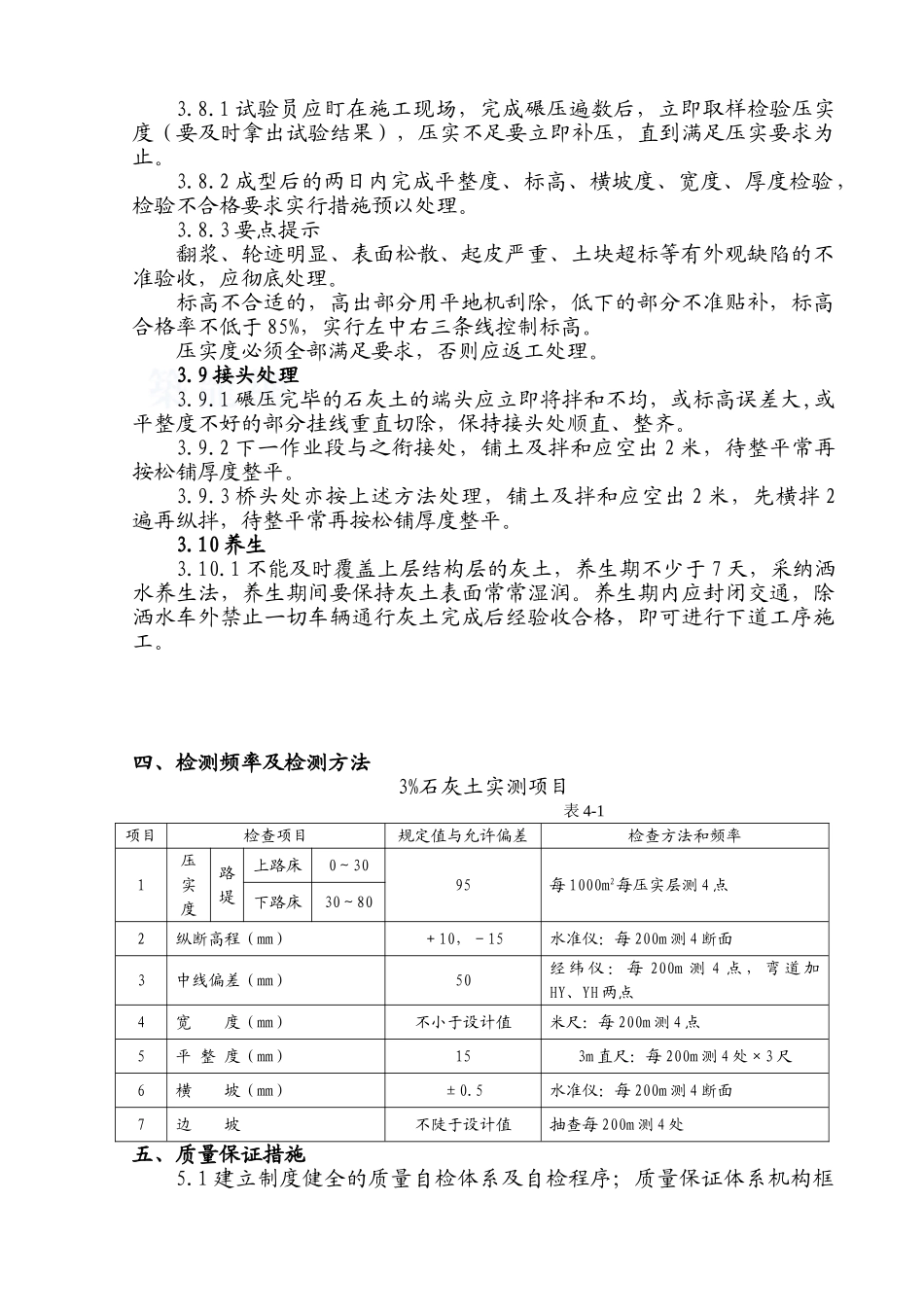

3%石灰改善土施工方案一、编制依据1、《公路路面基层施工》 (人民交通出版社)2、《公路工程质量检验评定标准》 (JTJ 071-98)4、《公路工程施工监理法律规范》 (JTJ 077-95)5、xx 至 xx 高速公路施工图设计 NO
12二、工程概况xx 高速 xx 段起点位于 xx 县 xx 镇西 5 公里处,起点桩号 K152+700 与第 11 合同段终点相连;终点桩号 K157+770 与第 13 合同段起点相接
路线全长 5
路槽 3%石灰改善土的填筑厚度为 44cm,共计:5
三、施工方法3
1 材料要求土、灰除满足法律规范要求外,施工中控制点为:3
1、石灰应符合Ⅲ级以上标准,石灰在使用前 10 天充分消解,并过筛(10mm 筛孔)
2、消石灰存放时间宜控制在 2 个月以内
3、一个作业段内采纳土质相同的土(击实标准和灰剂量相同),以便对压实度进行准确控制
2 准备下承层3
1 石灰土施工前,应对下承层进行严格验收,验收内容除包括压实度、宽度、标高、横坡度、平整度等项目外,还必须进行碾压检验,即在各项指标都合格的下承层 上,用 18T 压路机连续碾压 2 遍,碾压过程中,若发现土过干、表层松散,应适当洒水继续碾压;如土过湿、发生翻浆、软弹现象,应采纳挖开晾晒、换土、外掺剂等措施处理
路基必须达到表面平整、坚实,没有松散和软弱点,边沿顺直,路肩平整、整齐
2 按要求设置路面施工控制桩
3 备土、铺土用于石灰土的土必须符合法律规范要求,不含树皮、草根等杂物
备铺土分两种方法:3
1 用汽车直接堆方备土根据每平米的松土用量及每车的运土量,用石灰粉标出每车的卸土位置(划出方格),直接整齐地卸土于路槽上
但须注意备土时纵向必须成行,每车的运土量要基本准确,同一作业段内土质基本均匀一致
