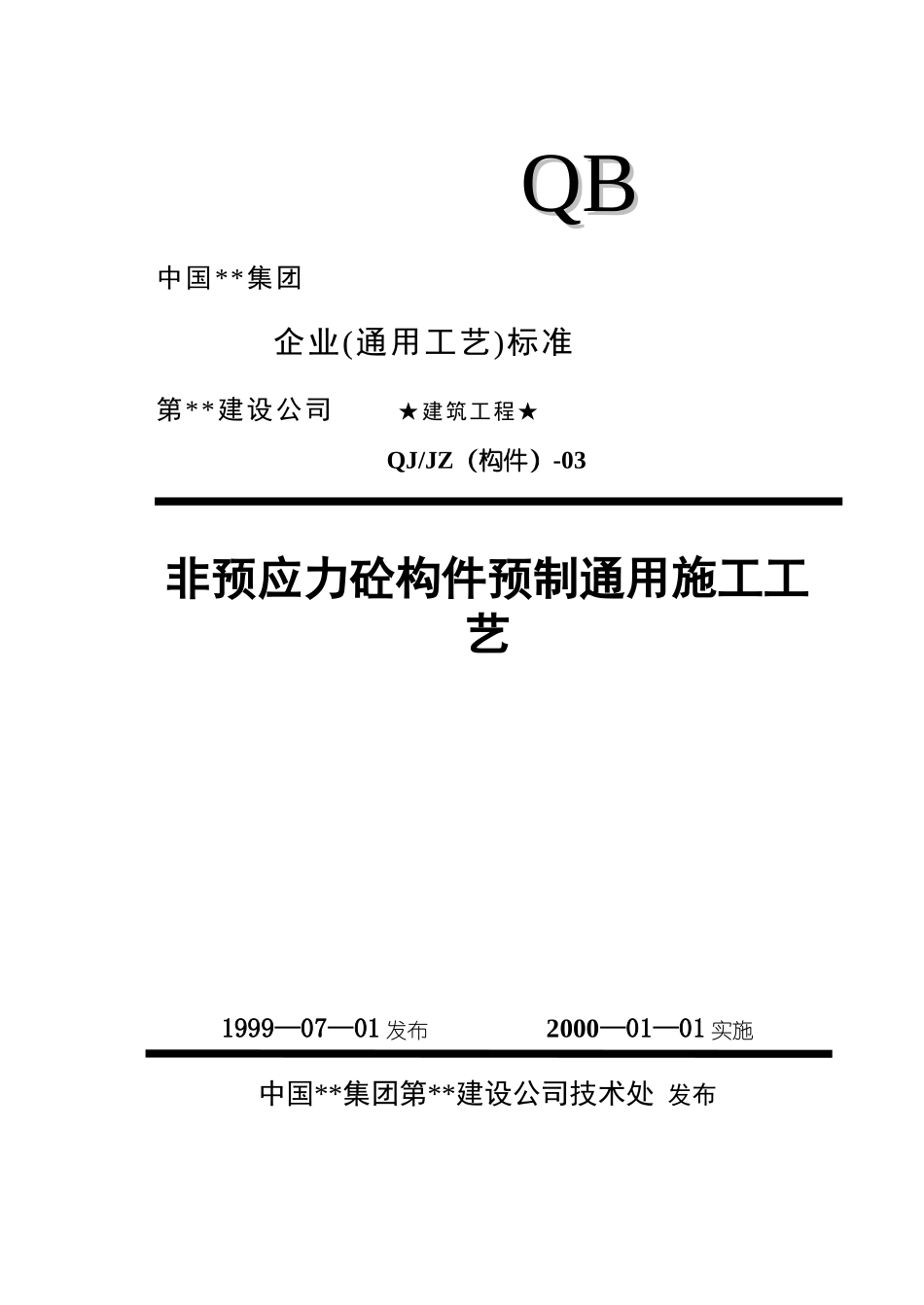

QBQB 中国**集团 企业(通用工艺)标准 第**建设公司 ★建筑工程★ QJ/JZ(构件)-03非预应力砼构件预制通用施工工艺1999—07—01 发布 2000—01—01 实施中国**集团第**建设公司技术处 发布非预应力砼构件预制通用施工工艺1 适用范围 本工艺适用于一般工业与民用建筑中,非予应力砼构件包括板、梁、柱、墙板、薄腹梁、桁架的预制工程
2 施工准备2
1 原材料2
1 钢筋:进厂钢筋必须有出厂质量证明书及现场抽样检验报告,合格后方可使用
2 水泥、外加剂:必须有准用证、出厂质量证明书,现场抽样检验报告,合格后方可使用
3 砂、石:具有现场抽样检验报告,各项指标应符合要求
4 水:为生活用水
2 作业条件2
1 工作环境不得低于+5℃,否则按冬季施工执行
2 原材料按工程量需要整齐堆放,标志清楚
3 搅拌机试运转正常
4 电器线路安装完善,包括夜间照明,线路架设
5 检测器具,计量设施精度满足要求,齐全完好
6 由试验室提供符合要求的配合比
7 每台班测定砂石含水率,并依此签发调整配合比通知单
3 施工工艺3
1 工艺流程 原材料施工前复验→钢筋下料、绑扎→钢筋骨架入模、模板加固→检查验收→砼浇筑→砼养护→构件起吊、堆放
2 原材料施工前复验根据施工图纸编制材料计划,按计划供应材料,按规定进行复验,证件齐全方可施工
3 钢筋下料、绑扎钢筋下料绑扎,严格按图纸要求,不可缺筋、漏筋
主筋根据来料长度配料,为节约材料,优先采纳闪光对焊,对焊人员要求持证上岗,同一构件内的接头相互错开,受拉区不应超过 50%,焊接接头距钢筋弯曲处不小于钢筋直径的 10 倍,也不宜位于构件的最大弯矩处
直径承受中、重级工作制的吊车梁构件,受力钢筋不得有接头,且不得在钢筋上焊有任何附件(端头锚
