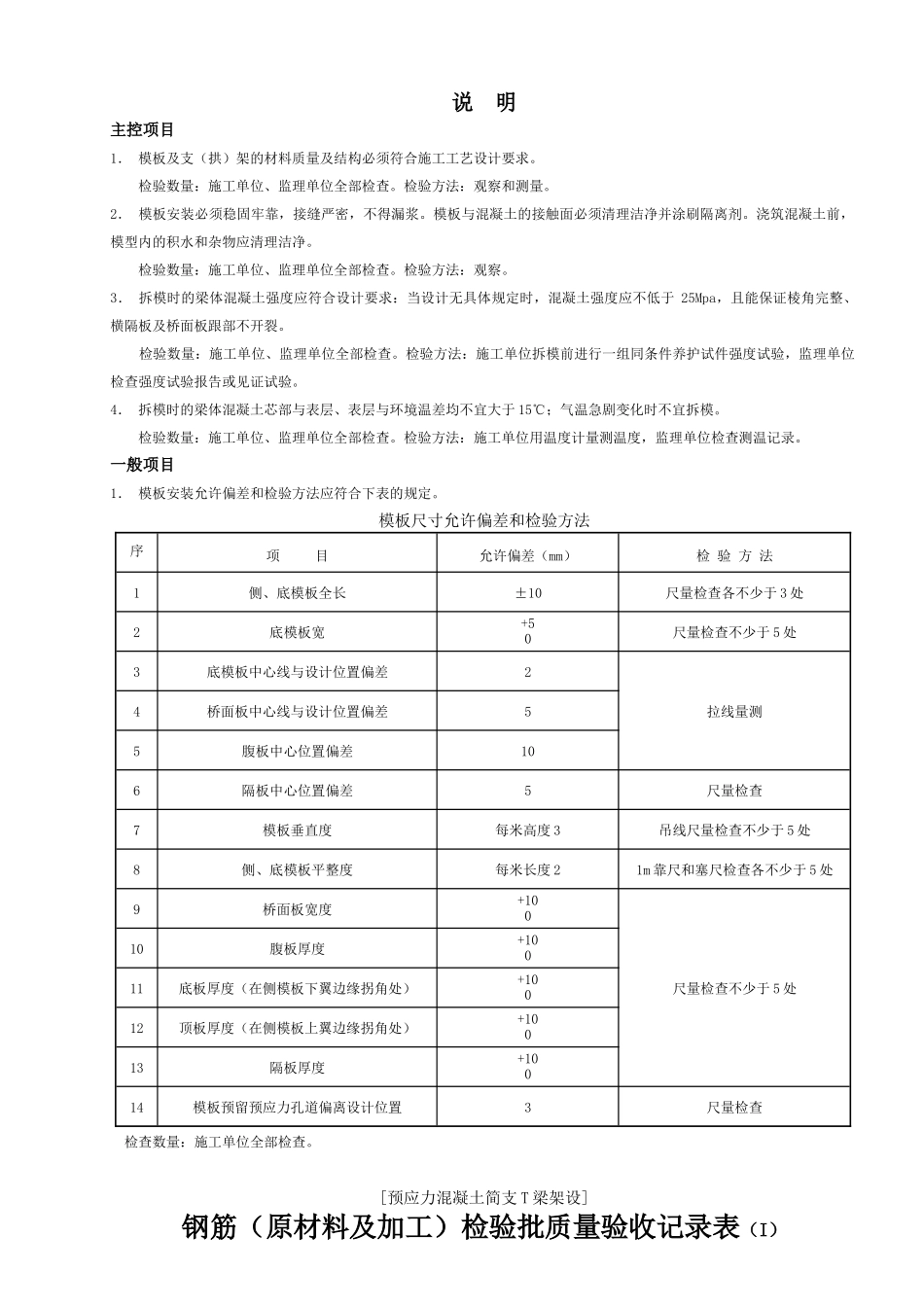

说 明主控项目1. 模板及支(拱)架的材料质量及结构必须符合施工工艺设计要求
检验数量:施工单位、监理单位全部检查
检验方法:观察和测量
2. 模板安装必须稳固牢靠,接缝严密,不得漏浆
模板与混凝土的接触面必须清理洁净并涂刷隔离剂
浇筑混凝土前,模型内的积水和杂物应清理洁净
检验数量:施工单位、监理单位全部检查
检验方法:观察
3. 拆模时的梁体混凝土强度应符合设计要求:当设计无具体规定时,混凝土强度应不低于 25Mpa,且能保证棱角完整、横隔板及桥面板跟部不开裂
检验数量:施工单位、监理单位全部检查
检验方法:施工单位拆模前进行一组同条件养护试件强度试验,监理单位检查强度试验报告或见证试验
4. 拆模时的梁体混凝土芯部与表层、表层与环境温差均不宜大于 15℃;气温急剧变化时不宜拆模
检验数量:施工单位、监理单位全部检查
检验方法:施工单位用温度计量测温度,监理单位检查测温记录
一般项目1. 模板安装允许偏差和检验方法应符合下表的规定

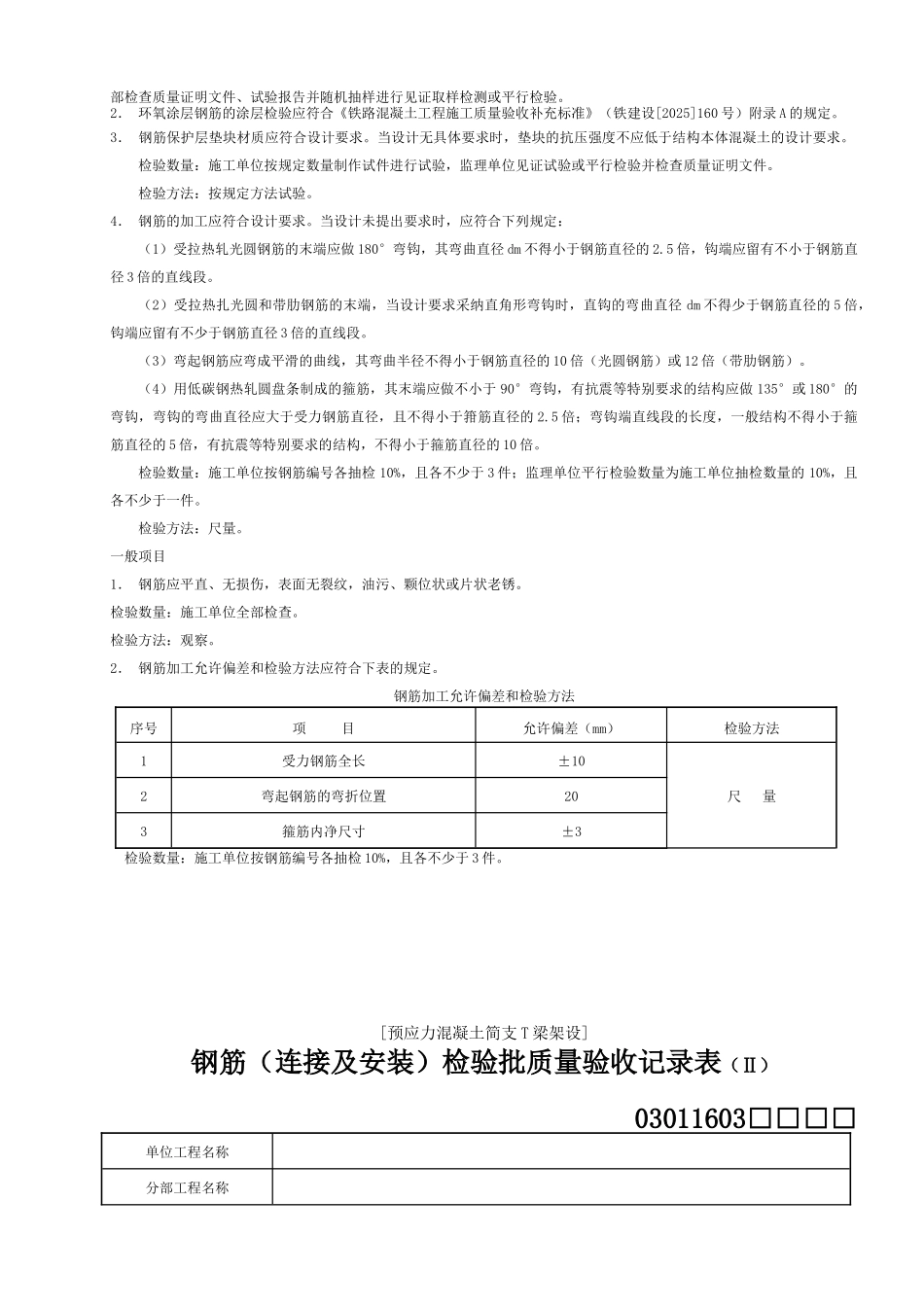

模板尺寸允许偏差和检验方法序 号项 目允许偏差(mm)检 验 方 法1侧、底模板全长±10尺量检查各不少于 3 处2底模板宽+50尺量检查不少于 5 处3底模板中心线与设计位置偏差2拉线量测4桥面板中心线与设计位置偏差55腹板中心位置偏差106隔板中心位置偏差5尺量检查7模板垂直度每米高度 3吊线尺量检查不少于 5 处8侧、底模板平整度每米长度 21m 靠尺和塞尺检查各不少于 5 处9桥面板宽度+100尺量检查不少于 5 处10腹板厚度+10011底板厚度(在侧模板下翼边缘拐角处)+10012顶板厚度(在侧模板上翼边缘拐角处)+10013隔板厚度+10014模板预留预应力孔道偏离设计位置3尺量检查检查数量:施工单位全部检查

[预应力混凝土简支 T 梁架设]钢筋(原材料及加工)检验批质量验收记录表(I) 03011603□□□□单位工程名称
