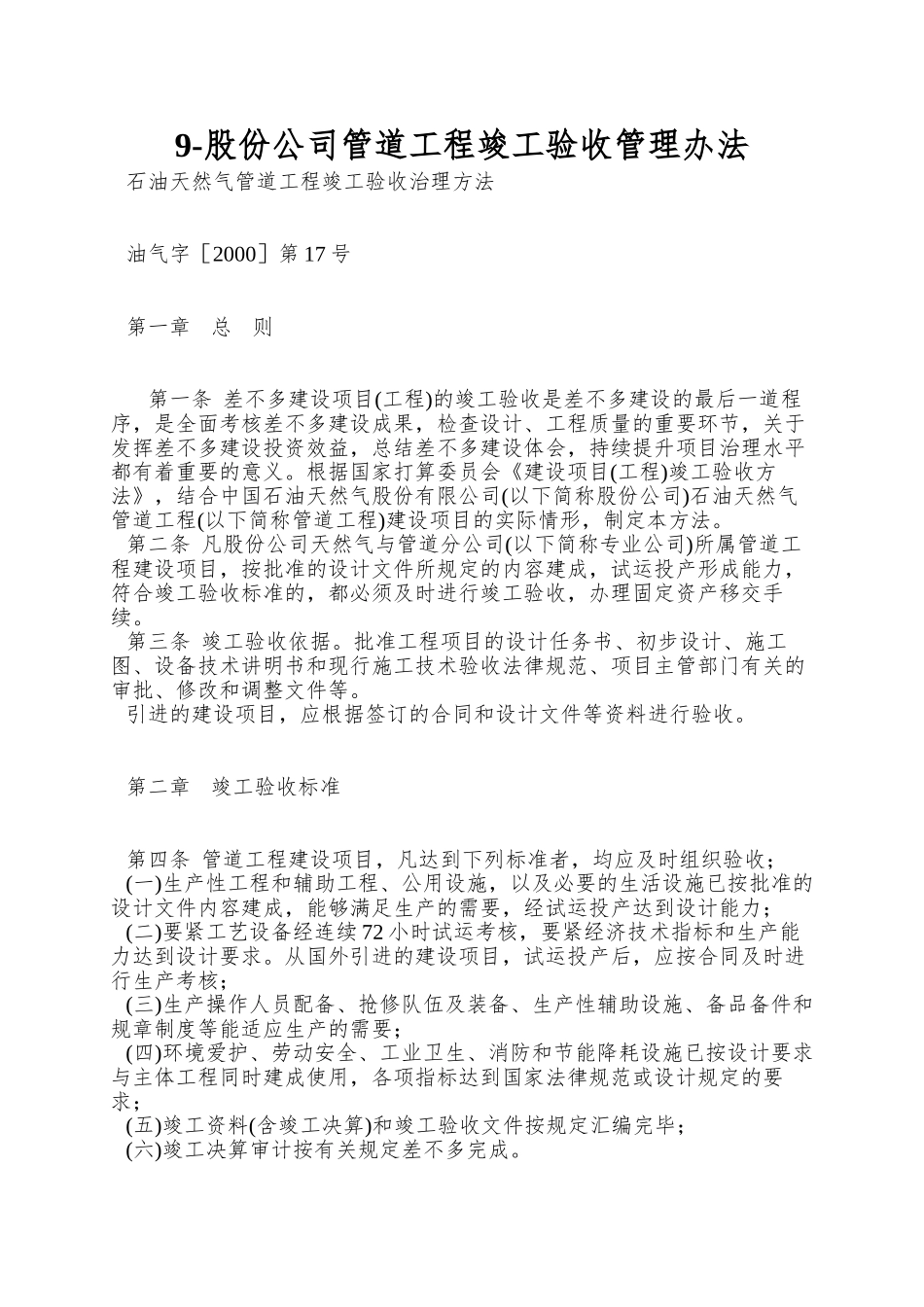

9-股份公司管道工程竣工验收管理办法石油天然气管道工程竣工验收治理方法油气字[2000]第 17 号第一章 总 则 第一条 差不多建设项目(工程)的竣工验收是差不多建设的最后一道程序,是全面考核差不多建设成果,检查设计、工程质量的重要环节,关于发挥差不多建设投资效益,总结差不多建设体会,持续提升项目治理水平都有着重要的意义
根据国家打算委员会《建设项目(工程)竣工验收方法》,结合中国石油天然气股份有限公司(以下简称股份公司)石油天然气管道工程(以下简称管道工程)建设项目的实际情形,制定本方法
第二条 凡股份公司天然气与管道分公司(以下简称专业公司)所属管道工程建设项目,按批准的设计文件所规定的内容建成,试运投产形成能力,符合竣工验收标准的,都必须及时进行竣工验收,办理固定资产移交手续
第三条 竣工验收依据
批准工程项目的设计任务书、初步设计、施工图、设备技术讲明书和现行施工技术验收法律规范、项目主管部门有关的审批、修改和调整文件等
引进的建设项目,应根据签订的合同和设计文件等资料进行验收
第二章 竣工验收标准第四条 管道工程建设项目,凡达到下列标准者,均应及时组织验收;(一)生产性工程和辅助工程、公用设施,以及必要的生活设施已按批准的设计文件内容建成,能够满足生产的需要,经试运投产达到设计能力;(二)要紧工艺设备经连续 72 小时试运考核,要紧经济技术指标和生产能力达到设计要求
从国外引进的建设项目,试运投产后,应按合同及时进行生产考核;(三)生产操作人员配备、抢修队伍及装备、生产性辅助设施、备品备件和规章制度等能适应生产的需要;(四)环境爱护、劳动安全、工业卫生、消防和节能降耗设施已按设计要求与主体工程同时建成使用,各项指标达到国家法律规范或设计规定的要求;(五)竣工资料(含竣工决算)和竣工验收文件按规定汇编完毕;(六)竣工决算审计按有关规定差不多完成

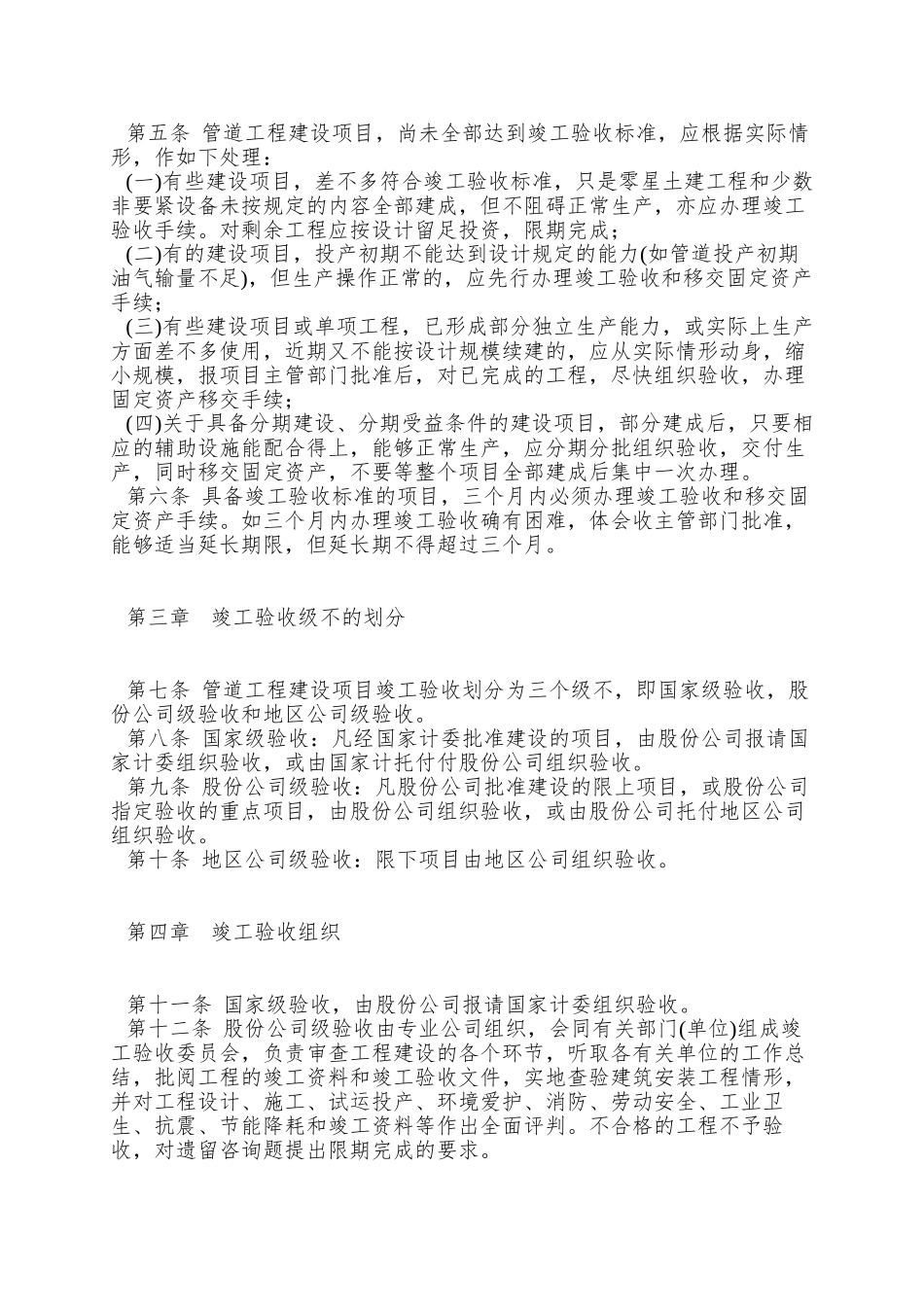

第五条 管道工程建
