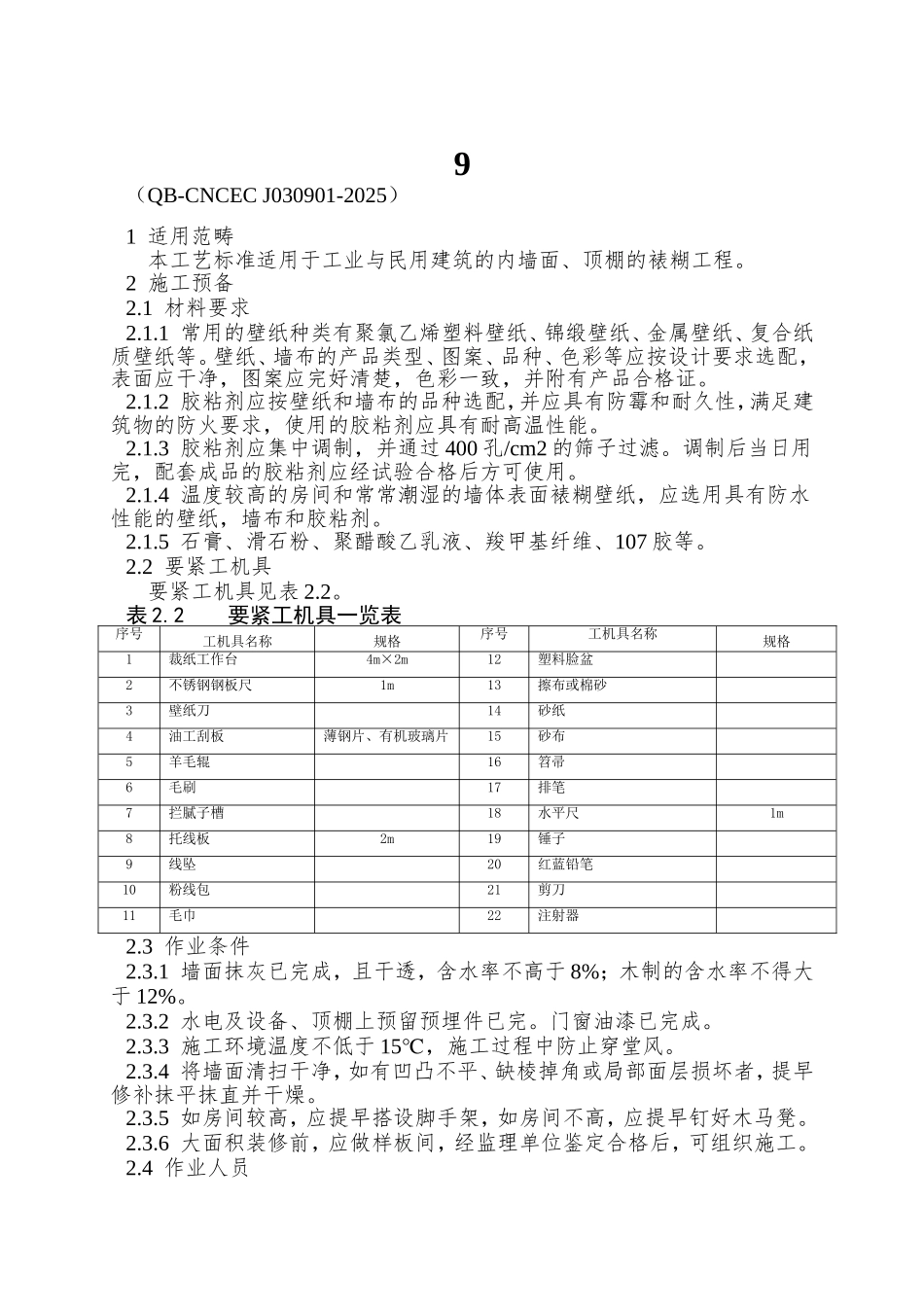

9(QB-CNCEC J030901-2025)1 适用范畴 本工艺标准适用于工业与民用建筑的内墙面、顶棚的裱糊工程
2 施工预备2
1 材料要求2
1 常用的壁纸种类有聚氯乙烯塑料壁纸、锦缎壁纸、金属壁纸、复合纸质壁纸等
壁纸、墙布的产品类型、图案、品种、色彩等应按设计要求选配,表面应干净,图案应完好清楚,色彩一致,并附有产品合格证
2 胶粘剂应按壁纸和墙布的品种选配,并应具有防霉和耐久性,满足建筑物的防火要求,使用的胶粘剂应具有耐高温性能
3 胶粘剂应集中调制,并通过 400 孔/cm2 的筛子过滤
调制后当日用完,配套成品的胶粘剂应经试验合格后方可使用
4 温度较高的房间和常常潮湿的墙体表面裱糊壁纸,应选用具有防水性能的壁纸,墙布和胶粘剂
5 石膏、滑石粉、聚醋酸乙乳液、羧甲基纤维、107 胶等
2 要紧工机具 要紧工机具见表 2
2 要紧工机具一览表序号工机具名称规格序号工机具名称规格1裁纸工作台4m×2m12塑料脸盆2不锈钢钢板尺1m13擦布或棉砂3壁纸刀14砂纸4油工刮板薄钢片、有机玻璃片15砂布5羊毛辊16笤帚6毛刷17排笔7拦腻子槽18水平尺1m8托线板2m19锤子9线坠20红蓝铅笔10粉线包21剪刀11毛巾22注射器2

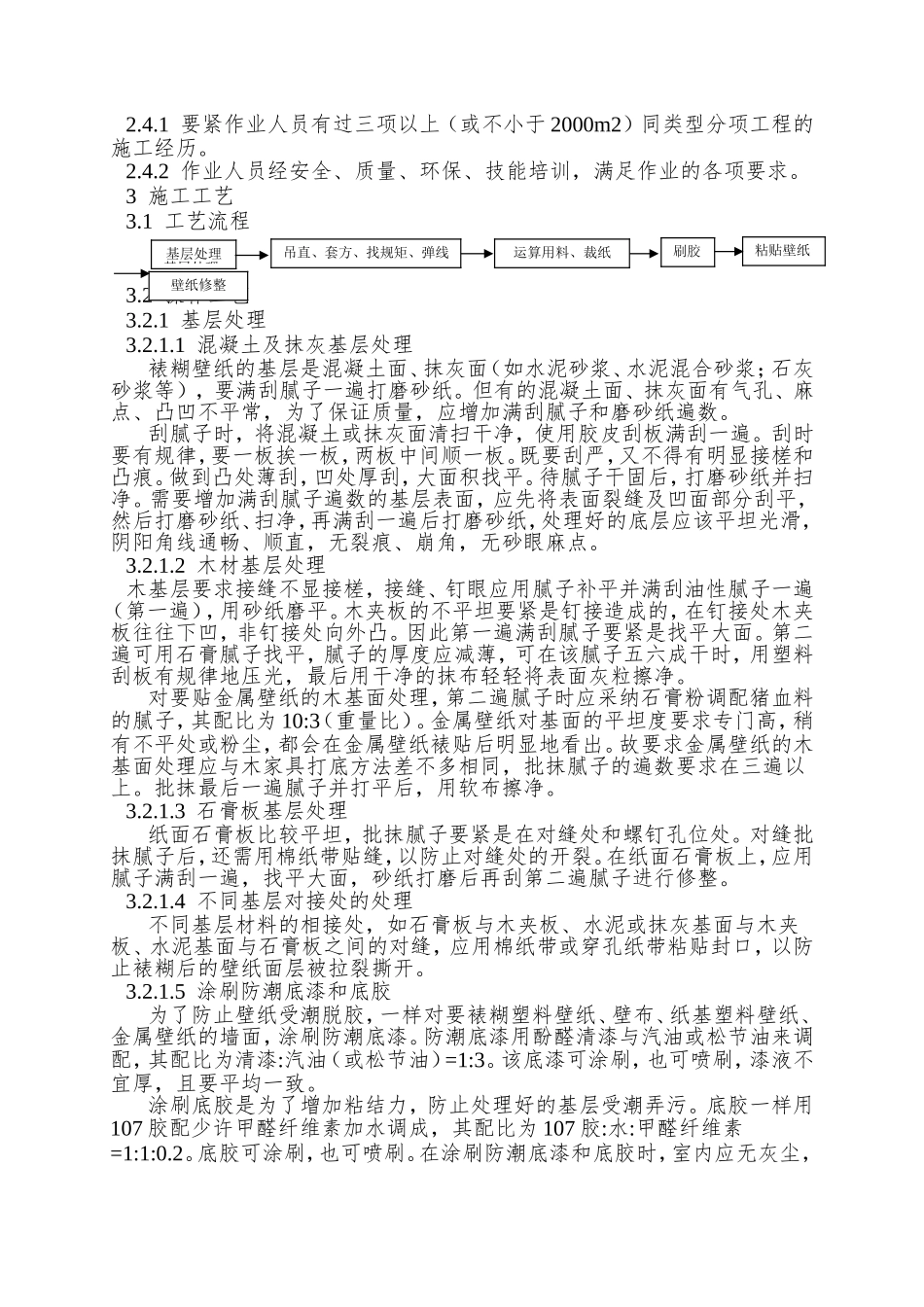

3 作业条件2

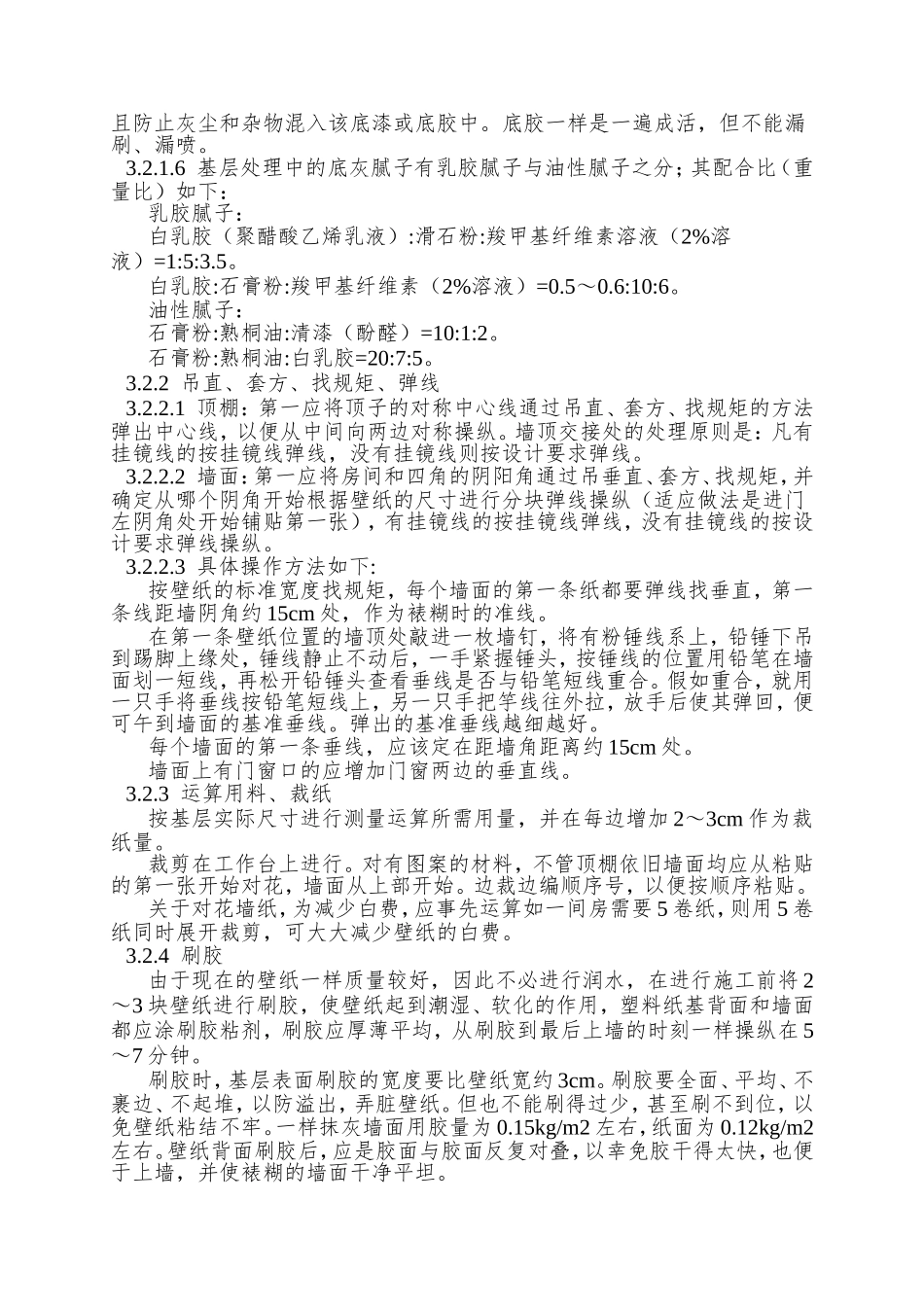

1 墙面抹灰已完成,且干透,含水率不高于 8%;木制的含水率不得大于 12%
2 水电及设备、顶棚上预留预埋件已完
门窗油漆已完成
3 施工环境温度不低于 15℃,施工过程中防止穿堂风
4 将墙面清扫干净,如有凹凸不平、缺棱掉角或局部面层损坏者,提早修补抹平抹直并干燥
5 如房间较高,应提早搭设脚手架,如房间不高,应提早钉好木马凳
6 大面积装修前,应做样板间,经监理单位鉴定合格后,可组织施工
4 作业人员2
1 要紧作业
