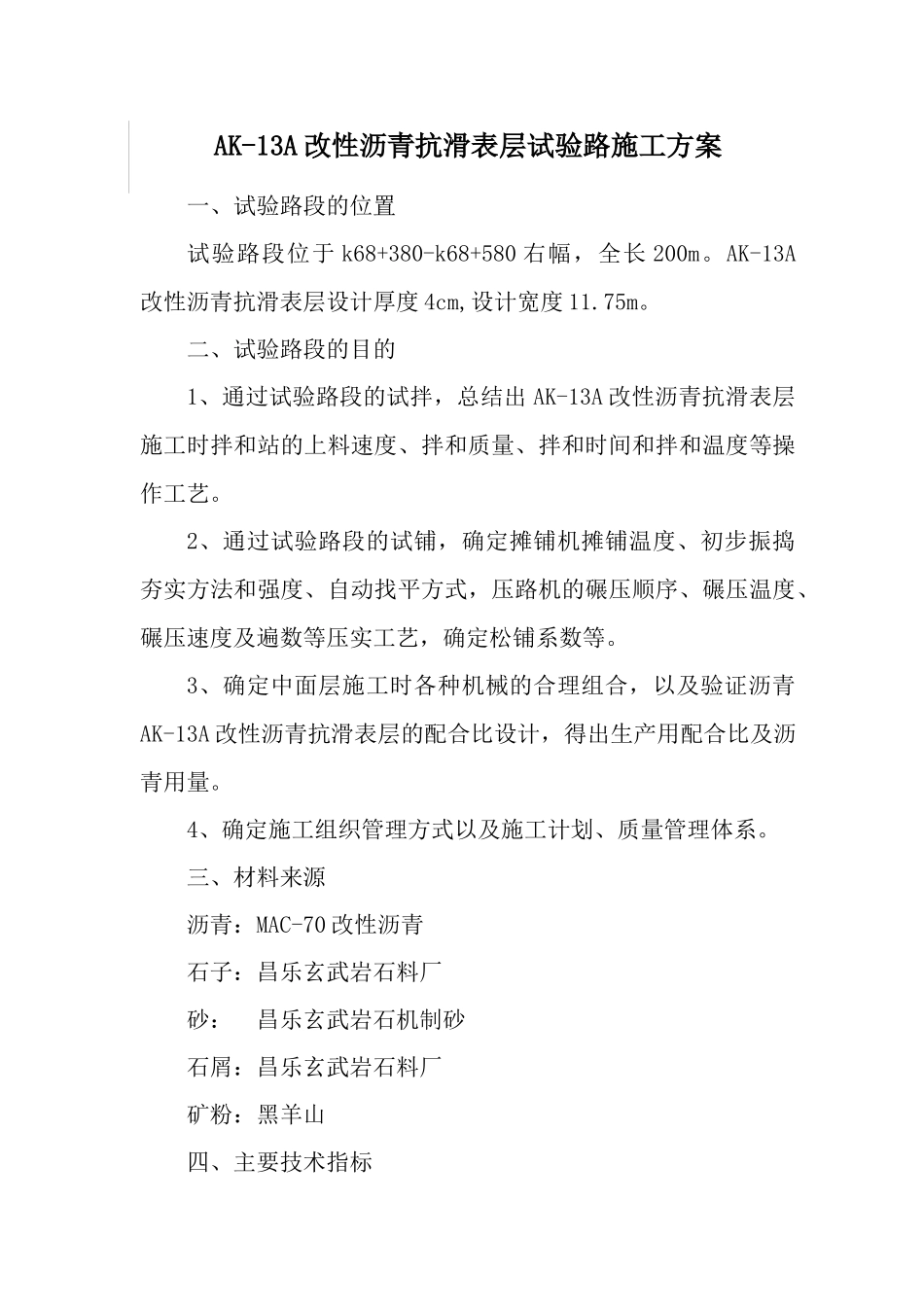

AK-13A 改性沥青抗滑表层试验路施工方案一、试验路段的位置试验路段位于 k68+380-k68+580 右幅,全长 200m
AK-13A改性沥青抗滑表层设计厚度 4cm,设计宽度 11
二、试验路段的目的1、通过试验路段的试拌,总结出 AK-13A 改性沥青抗滑表层施工时拌和站的上料速度、拌和质量、拌和时间和拌和温度等操作工艺
2、通过试验路段的试铺,确定摊铺机摊铺温度、初步振捣夯实方法和强度、自动找平方式,压路机的碾压顺序、碾压温度、碾压速度及遍数等压实工艺,确定松铺系数等
3、确定中面层施工时各种机械的合理组合,以及验证沥青AK-13A 改性沥青抗滑表层的配合比设计,得出生产用配合比及沥青用量
4、确定施工组织管理方式以及施工计划、质量管理体系

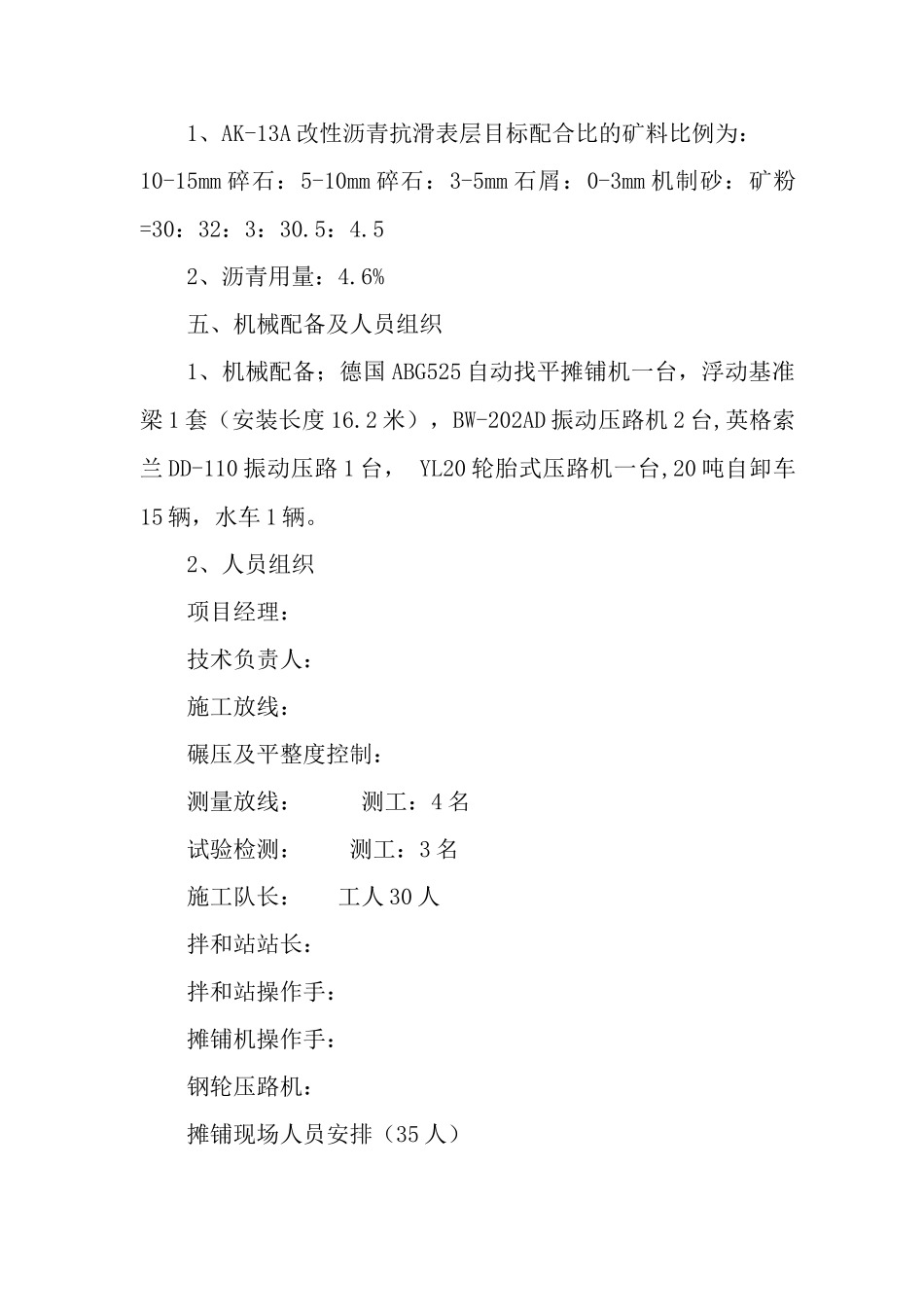

三、材料来源沥青:MAC-70 改性沥青石子:昌乐玄武岩石料厂砂: 昌乐玄武岩石机制砂石屑:昌乐玄武岩石料厂矿粉:黑羊山 四、主要技术指标1、AK-13A 改性沥青抗滑表层目标配合比的矿料比例为:10-15mm 碎石:5-10mm 碎石:3-5mm 石屑:0-3mm 机制砂:矿粉=30:32:3:30
52、沥青用量:4
6%五、机械配备及人员组织1、机械配备;德国 ABG525 自动找平摊铺机一台,浮动基准梁 1 套(安装长度 16
2 米),BW-202AD 振动压路机 2 台,英格索兰 DD-110 振动压路 1 台, YL20 轮胎式压路机一台,20 吨自卸车15 辆,水车 1 辆
2、人员组织项目经理: 技术负责人: 施工放线: 碾压及平整度控制: 测量放线: 测工:4 名试验检测: 测工:3 名施工队长: 工人 30 人拌和站站长: 拌和站操作手: 摊铺机操作手: 钢轮压路机: 摊铺现场人员安排(35 人)(1)、摊铺料仓左、右各 1 人:指挥自卸车及清除摊铺机履带前杂物
(2)、掀料车保温蓬布
