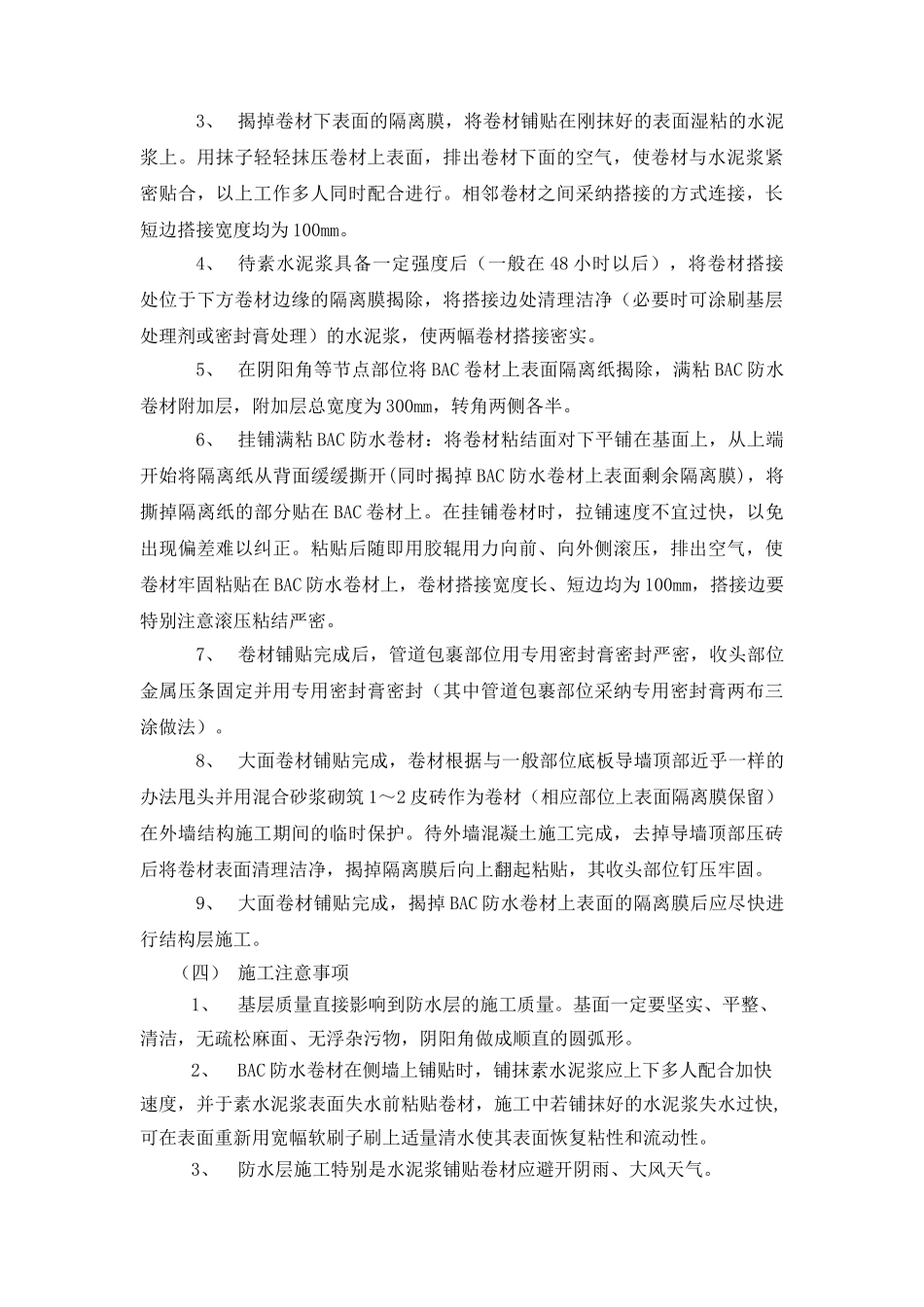

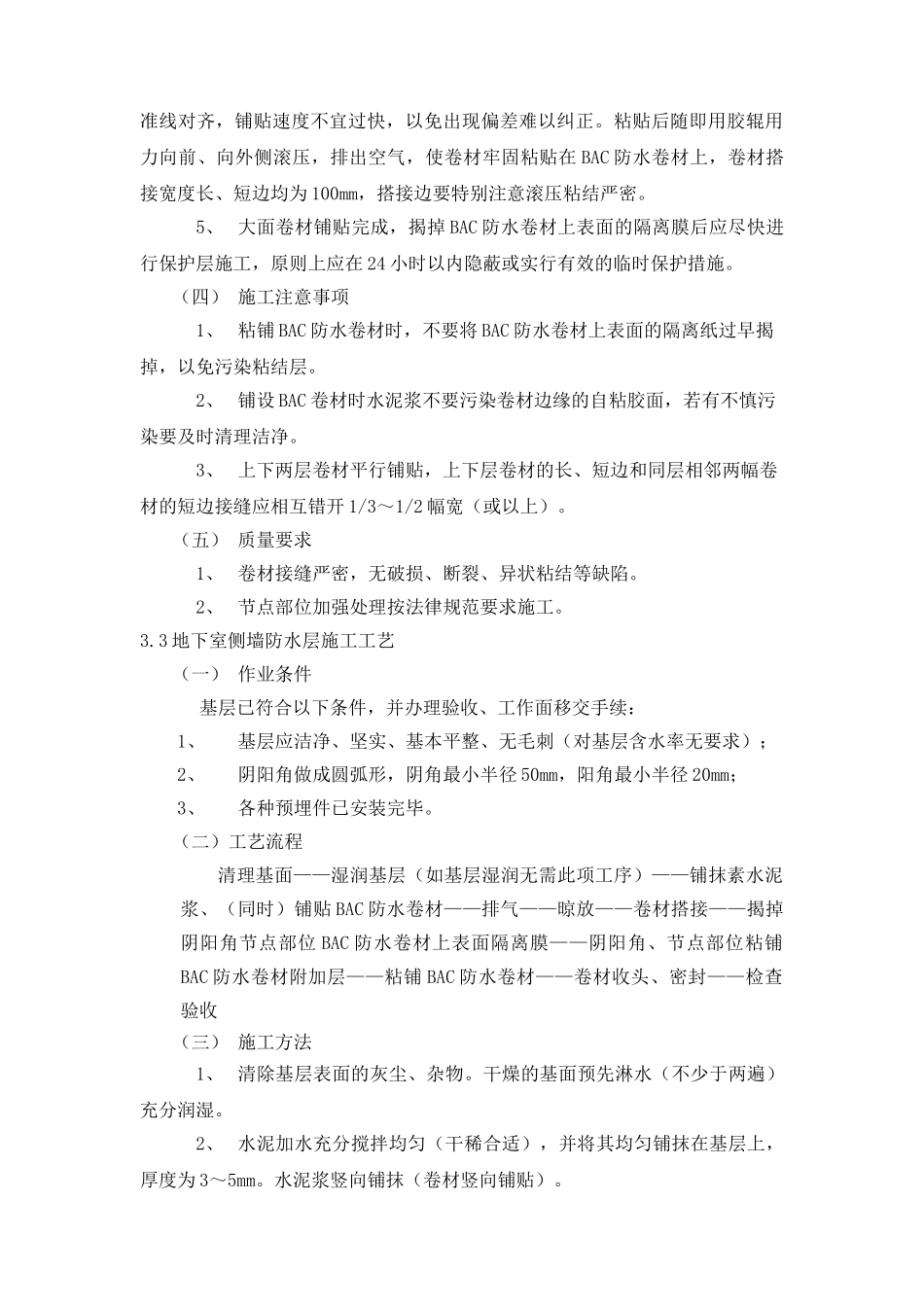

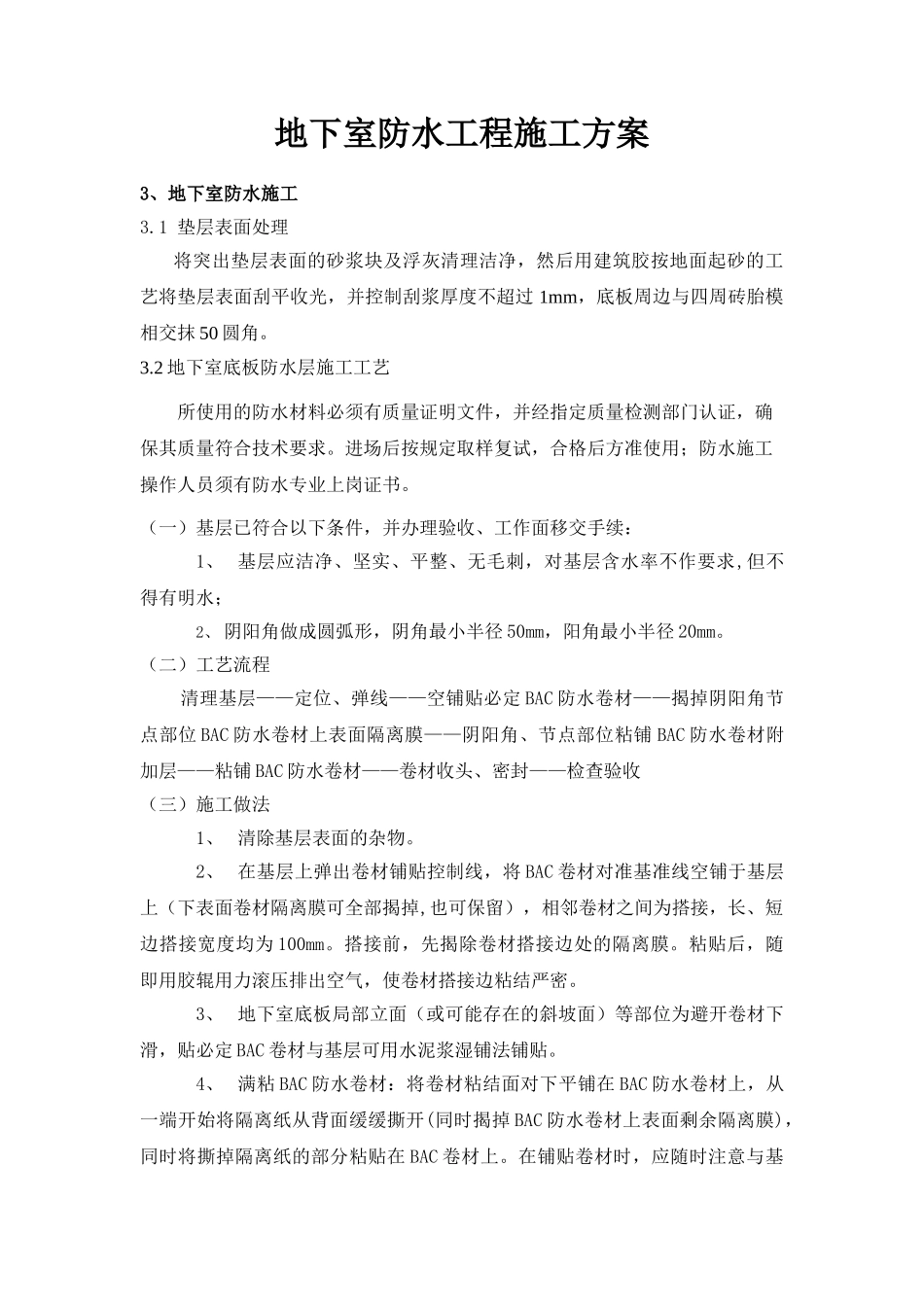

地下室防水工程施工方案3、地下室防水施工3
1 垫层表面处理将突出垫层表面的砂浆块及浮灰清理洁净,然后用建筑胶按地面起砂的工艺将垫层表面刮平收光,并控制刮浆厚度不超过 1mm,底板周边与四周砖胎模相交抹 50 圆角
2 地下室底板防水层施工工艺所使用的防水材料必须有质量证明文件,并经指定质量检测部门认证,确保其质量符合技术要求
进场后按规定取样复试,合格后方准使用;防水施工操作人员须有防水专业上岗证书
(一)基层已符合以下条件,并办理验收、工作面移交手续:1、 基层应洁净、坚实、平整、无毛刺,对基层含水率不作要求,但不得有明水;2、 阴阳角做成圆弧形,阴角最小半径 50mm,阳角最小半径 20mm
(二)工艺流程清理基层——定位、弹线——空铺贴必定 BAC 防水卷材——揭掉阴阳角节点部位 BAC 防水卷材上表面隔离膜——阴阳角、节点部位粘铺 BAC 防水卷材附加层——粘铺 BAC 防水卷材——卷材收头、密封——检查验收(三)施工做法1、 清除基层表面的杂物
2、 在基层上弹出卷材铺贴控制线,将 BAC 卷材对准基准线空铺于基层上(下表面卷材隔离膜可全部揭掉,也可保留),相邻卷材之间为搭接,长、短边搭接宽度均为 100mm
搭接前,先揭除卷材搭接边处的隔离膜
粘贴后,随即用胶辊用力滚压排出空气,使卷材搭接边粘结严密
3、 地下室底板局部立面(或可能存在的斜坡面)等部位为避开卷材下滑,贴必定 BAC 卷材与基层可用水泥浆湿铺法铺贴
4、 满粘 BAC 防水卷材:将卷材粘结面对下平铺在 BAC 防水卷材上,从一端开始将隔离纸从背面缓缓撕开(同时揭掉 BAC 防水卷材上表面剩余隔离膜),同时将撕掉隔离纸的部分粘贴在 BAC 卷材上
在铺贴卷材时,应随时注意与基准线对齐,铺贴速度不宜过快,以免出现偏差难以纠正
粘贴后随即用胶辊用力向前、向外侧滚压,排出空气,使卷材牢固粘贴在 BA
