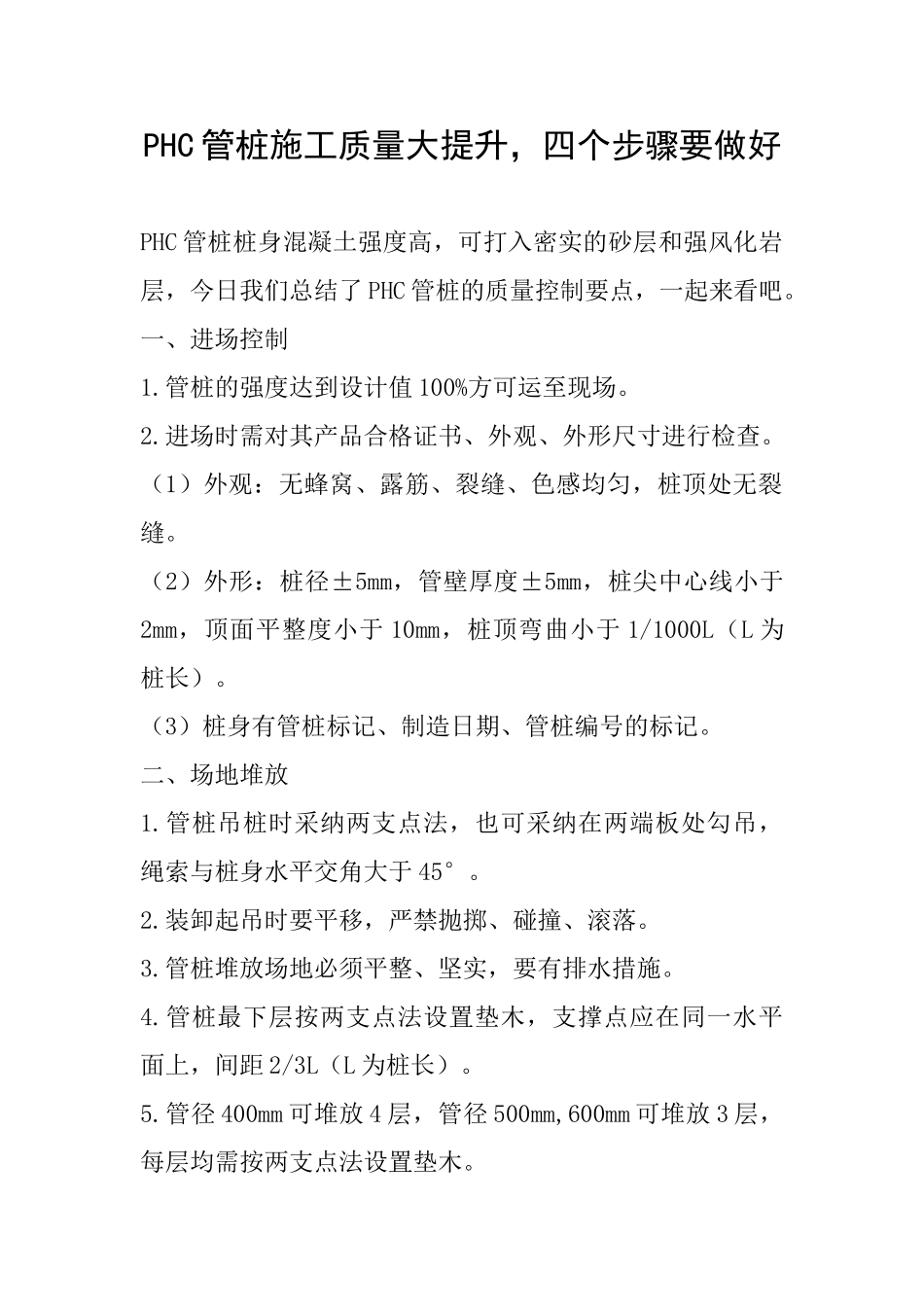

PHC 管桩施工质量大提升,四个步骤要做好PHC 管桩桩身混凝土强度高,可打入密实的砂层和强风化岩层,今日我们总结了 PHC 管桩的质量控制要点,一起来看吧。一、进场控制1.管桩的强度达到设计值 100%方可运至现场。2.进场时需对其产品合格证书、外观、外形尺寸进行检查。(1)外观:无蜂窝、露筋、裂缝、色感均匀,桩顶处无裂缝。(2)外形:桩径±5mm,管壁厚度±5mm,桩尖中心线小于2mm,顶面平整度小于 10mm,桩顶弯曲小于 1/1000L(L 为桩长)。(3)桩身有管桩标记、制造日期、管桩编号的标记。二、场地堆放1.管桩吊桩时采纳两支点法,也可采纳在两端板处勾吊,绳索与桩身水平交角大于 45°。2.装卸起吊时要平移,严禁抛掷、碰撞、滚落。3.管桩堆放场地必须平整、坚实,要有排水措施。4.管桩最下层按两支点法设置垫木,支撑点应在同一水平面上,间距 2/3L(L 为桩长)。5.管径 400mm 可堆放 4 层,管径 500mm,600mm 可堆放 3 层,每层均需按两支点法设置垫木。6.按管桩的不同规格、型号分别堆放。三、施工前的准备工作1.轴线的施放应以国家三角网控制点引入,并应多次复核确定。施工现场轴线控制点的位置不受沉桩作业的影响,数量不宜少于两个。2.检查施工现场附近是否有建筑物、上空是否有杆线、地下是否有管线,并实行以下措施。(1)挖防震沟,沟宽 0.5~0.8m,深度按土质情况以边坡能自立为准。(2)设置袋装沙井,直径 70~80㎜,间距 1~1.5m,深度10~12m。3.根据桩的密集程度以及与周围建筑的关系确定打桩顺序。(1)若桩较密集,且距建筑物较远,场地开阔时,宜从中间向四周进行。(2)若桩较密集,场地狭长,两端距建筑物较远时,宜从中间向两端进行。(3)若桩较密集,且侧边靠近建筑物,宜从毗邻建筑物的一侧开始,由近向远进行。(4)根据桩的规格,宜先大后小,先长后短。4.检查压桩机各部件是否正常运行、连接是否牢固,压力表必须经权威部门检测合格后方能使用。5.压桩机的安装地点应按施工要求进行处理,应平整场地,地面应达到 35kPa 平均地基承载力。6.检查桩位,偏差不得大于 20mm。7.在管桩上划出以 m 为单位的长度标记。四、质量控制1.第一节管桩起吊就位插入地面的垂直度偏差不得大于0.5%,用测量仪器从正面、侧面按 90°方向架设经纬仪监测下桩垂直度,必要时宜拔出重插,严禁移动桩机纠偏。2.管桩接长时,宜在桩头高出地面 0.5~1m 进行。3.接桩时,上下节桩应保持顺直,错位偏差不宜大于 ...
