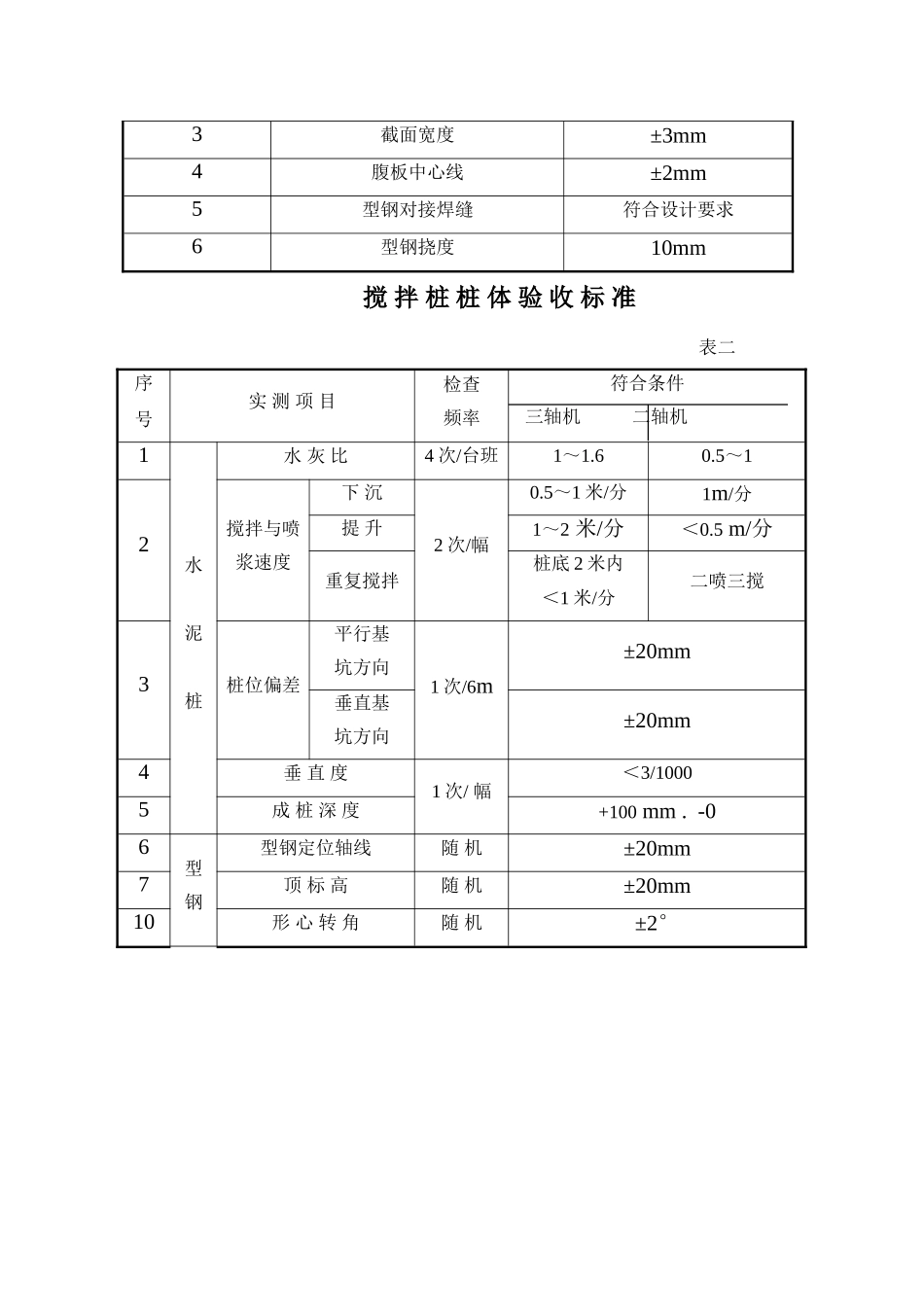

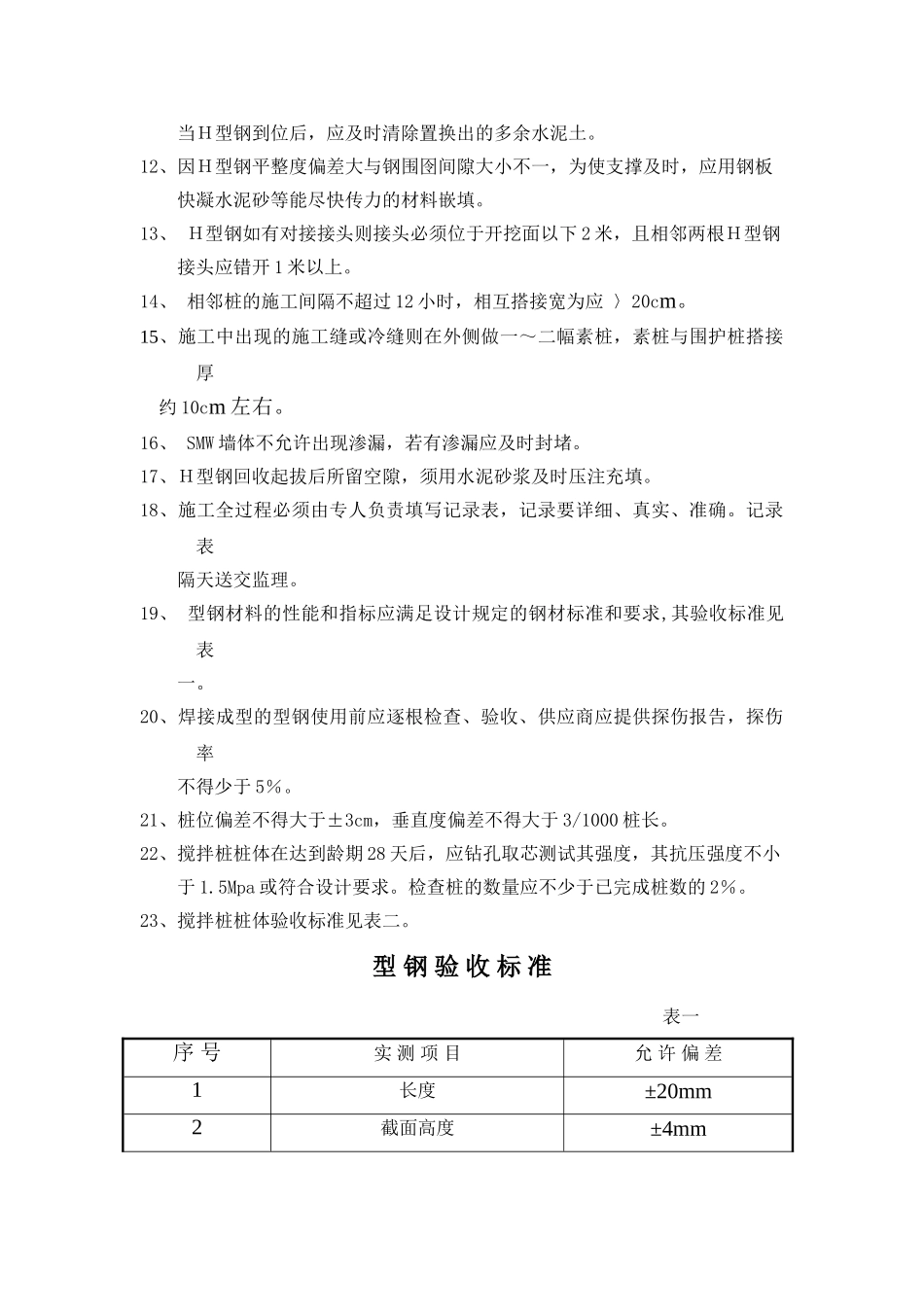

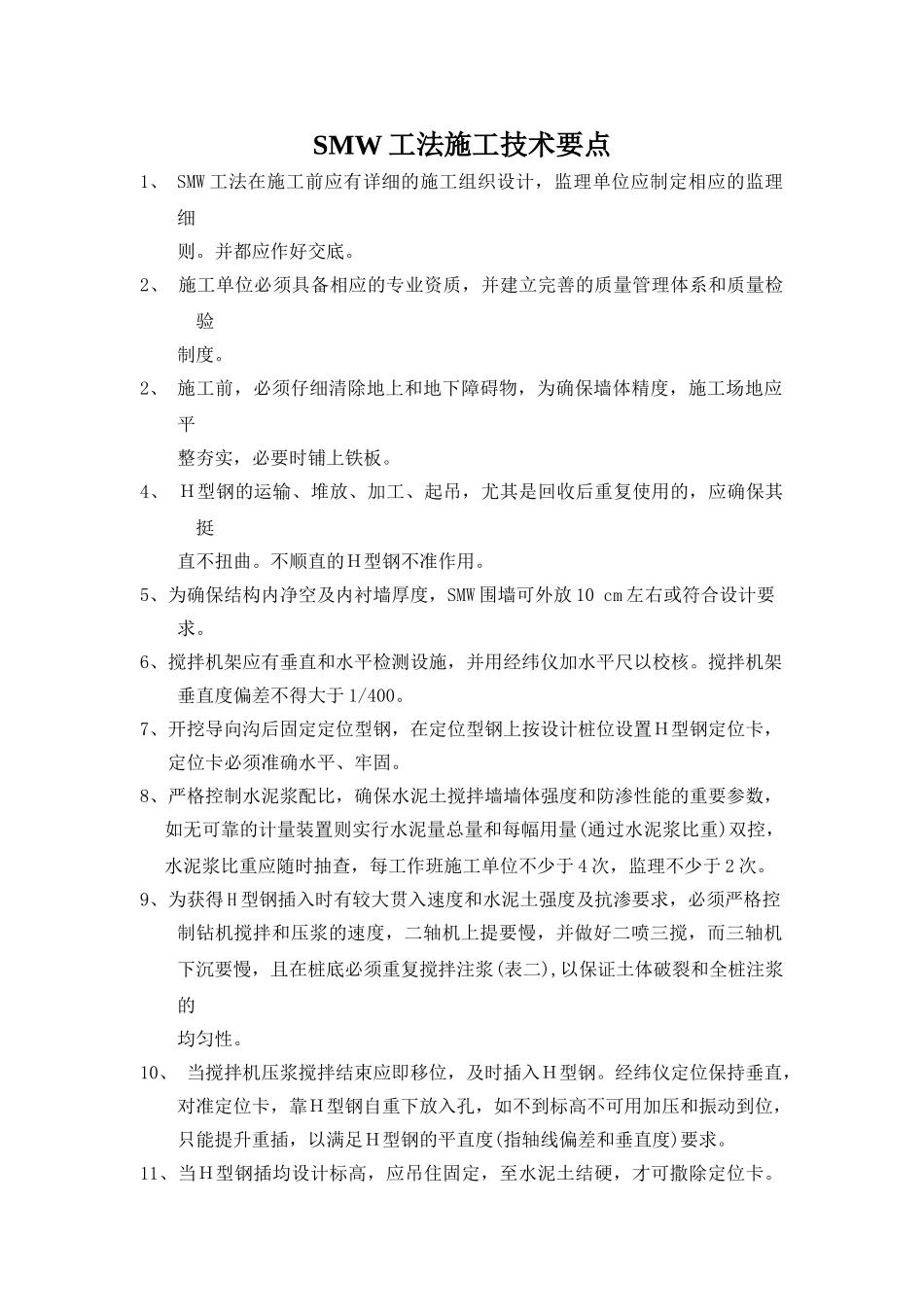

SMW 工法施工技术要点1、 SMW 工法在施工前应有详细的施工组织设计,监理单位应制定相应的监理细则
并都应作好交底
2、 施工单位必须具备相应的专业资质,并建立完善的质量管理体系和质量检验制度
2、 施工前,必须仔细清除地上和地下障碍物,为确保墙体精度,施工场地应平整夯实,必要时铺上铁板
4、 H型钢的运输、堆放、加工、起吊,尤其是回收后重复使用的,应确保其挺 直不扭曲
不顺直的H型钢不准作用
5、为确保结构内净空及内衬墙厚度,SMW 围墙可外放 10 cm 左右或符合设计要 求
6、搅拌机架应有垂直和水平检测设施,并用经纬仪加水平尺以校核
搅拌机架垂直度偏差不得大于 1/400
7、开挖导向沟后固定定位型钢,在定位型钢上按设计桩位设置H型钢定位卡, 定位卡必须准确水平、牢固
8、严格控制水泥浆配比,确保水泥土搅拌墙墙体强度和防渗性能的重要参数,如无可靠的计量装置则实行水泥量总量和每幅用量(通过水泥浆比重)双控,水泥浆比重应随时抽查,每工作班施工单位不少于 4 次,监理不少于 2 次
9、为获得 H 型钢插入时有较大贯入速度和水泥土强度及抗渗要求,必须严格控制钻机搅拌和压浆的速度,二轴机上提要慢,并做好二喷三搅,而三轴机下沉要慢,且在桩底必须重复搅拌注浆(表二),以保证土体破裂和全桩注浆的均匀性
10、 当搅拌机压浆搅拌结束应即移位,及时插入H型钢
经纬仪定位保持垂直,对准定位卡,靠H型钢自重下放入孔,如不到标高不可用加压和振动到位,只能提升重插,以满足H型钢的平直度(指轴线偏差和垂直度)要求
11、当H型钢插均设计标高,应吊住固定,至水泥土结硬,才可撒除定位卡
当H型钢到位后,应及时清除置换出的多余水泥土
12、因H型钢平整度偏差大与钢围囹间隙大小不一,为使支撑及时,应用钢板 快凝水泥砂等能尽快传力的材料嵌填
13、 H型钢如有对接接头则接头必须位于开挖面以下 2 米
