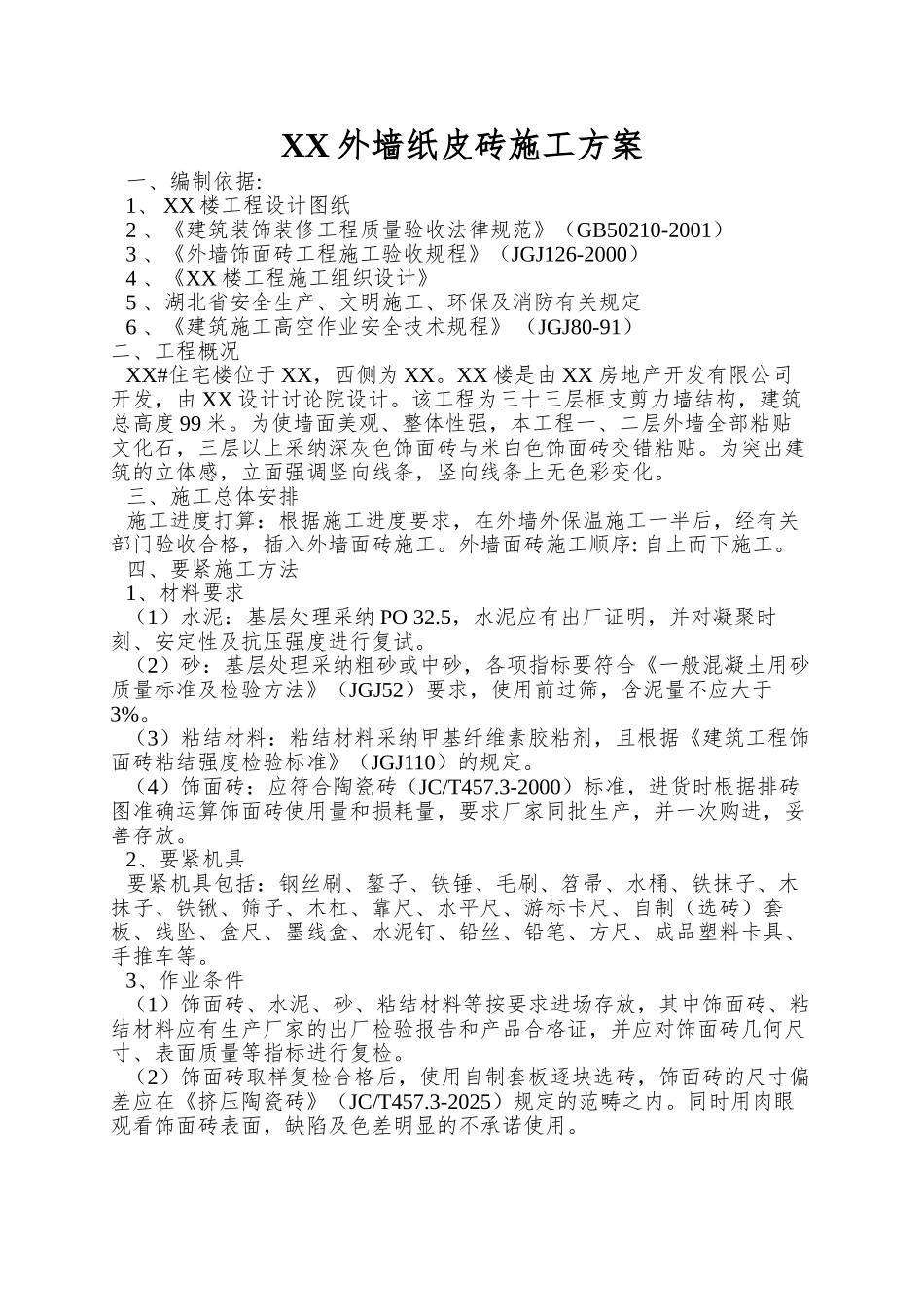

XX 外墙纸皮砖施工方案一、编制依据:1、 XX 楼工程设计图纸2 、《建筑装饰装修工程质量验收法律规范》(GB50210-2001)3 、《外墙饰面砖工程施工验收规程》(JGJ126-2000)4 、《XX 楼工程施工组织设计》5 、湖北省安全生产、文明施工、环保及消防有关规定6 、《建筑施工高空作业安全技术规程》 (JGJ80-91)二、工程概况XX#住宅楼位于 XX,西侧为 XX
XX 楼是由 XX 房地产开发有限公司开发,由 XX 设计讨论院设计
该工程为三十三层框支剪力墙结构,建筑总高度 99 米
为使墙面美观、整体性强,本工程一、二层外墙全部粘贴文化石,三层以上采纳深灰色饰面砖与米白色饰面砖交错粘贴
为突出建筑的立体感,立面强调竖向线条,竖向线条上无色彩变化
三、施工总体安排施工进度打算:根据施工进度要求,在外墙外保温施工一半后,经有关部门验收合格,插入外墙面砖施工
外墙面砖施工顺序: 自上而下施工
四、要紧施工方法1、材料要求(1)水泥:基层处理采纳 PO 32
5,水泥应有出厂证明,并对凝聚时刻、安定性及抗压强度进行复试
(2)砂:基层处理采纳粗砂或中砂,各项指标要符合《一般混凝土用砂质量标准及检验方法》(JGJ52)要求,使用前过筛,含泥量不应大于3%
(3)粘结材料:粘结材料采纳甲基纤维素胶粘剂,且根据《建筑工程饰面砖粘结强度检验标准》(JGJ110)的规定
(4)饰面砖:应符合陶瓷砖(JC/T457
3-2000)标准,进货时根据排砖图准确运算饰面砖使用量和损耗量,要求厂家同批生产,并一次购进,妥善存放
2、要紧机具要紧机具包括:钢丝刷、錾子、铁锤、毛刷、笤帚、水桶、铁抹子、木抹子、铁锹、筛子、木杠、靠尺、水平尺、游标卡尺、自制(选砖)套板、线坠、盒尺、墨线盒、水泥钉、铅丝、铅笔、方尺、成品塑料卡具、手推车等
3、作业条件(1)饰面砖、水泥、砂、粘结材
