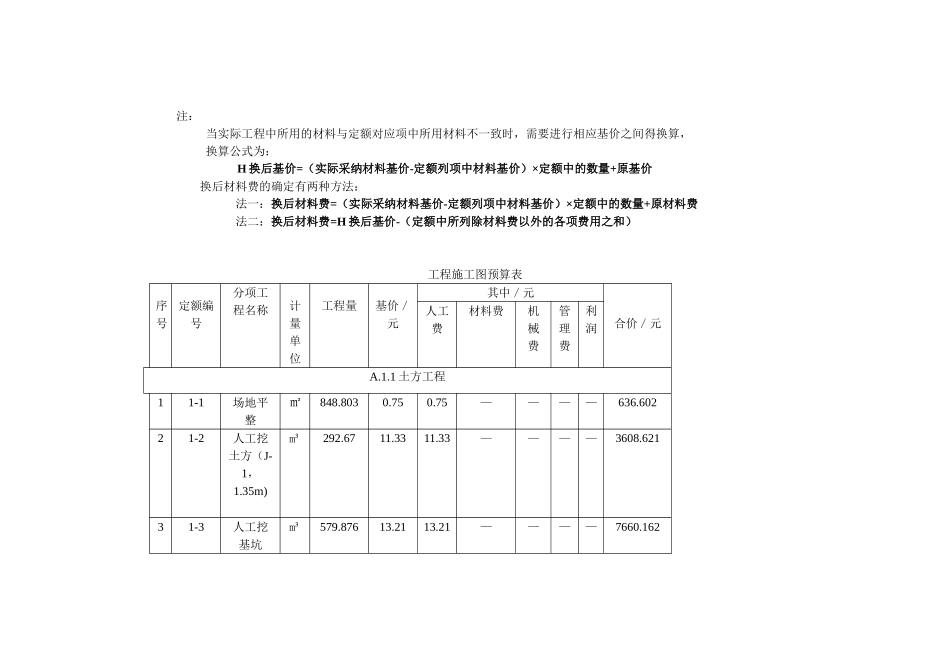

注:当实际工程中所用的材料与定额对应项中所用材料不一致时,需要进行相应基价之间得换算,换算公式为:H 换后基价=(实际采纳材料基价-定额列项中材料基价)×定额中的数量+原基价换后材料费的确定有两种方法:法一:换后材料费=(实际采纳材料基价-定额列项中材料基价)×定额中的数量+原材料费法二:换后材料费=H 换后基价-(定额中所列除材料费以外的各项费用之和)工程施工图预算表序号定额编号分项工程名称计量单位工程量基价/元其中/元合价/元人工费材料费机械费管理费利润A.1.1 土方工程11-1场地平整㎡848.8030.750.75————636.60221-2人工挖土方(J-1,1.35m)m³292.6711.3311.33————3608.62131-3人工挖基坑m³579.87613.2113.21————7660.16241-4人工挖沟槽m³128.43812.6712.67————1627.309A.1.3 土石方回填51-7回填土(夯填)m³644.9236.826.10—0.72——4050.11661-14房心回填土m³177.5249.809.08—0.72——1739.73571-15余土运输m³178.53720.373.00—17.37——3636.799A.3 砌筑工程84-1 换砖基础M10 水泥砂浆m³55.94176.6934.51126.57+0.236×(185.35-135.21)=138.404.05——9899.142913-136防潮层㎡65.60411.792.918.580.3——773.471104-35 换加气墙M5 混合砂浆m³503.795216.0830.57180.97+0.15×(142-135.21)=182.0384.00——109126.027113-1勾缝㎡2025.183.272.800.350.12——6589.639124-2 换砖外墙m³15.12180.3545.75128.24+04.47——2726.892M10 混合砂浆.265×(142.33-135.21)=130.13133-1勾缝㎡63.053.272.800.350.12——206.175A.4.1 混凝土工程145-8 换现浇砼独立基础 C30m³204.727265.3630.72204.7+1.015×(214.14-197.91)=221.4713.47——54326.357155-6 换现浇砼带形基础 C30m³28.811262.6027.6620.5+1.015×(214.14-197.91)=221.4713.47——7565.769165-1C10 基础垫层m³56.583195.4524.02157.9613.47——11059.147185-17C30 砼柱m³74.737280.536.01222.5221.97——20963.729195-21 换现浇砼构造柱C30m³16.351295.4150.96206.48+0.986×(214.14-197.91)=222.4821.97——4830.249205-24现浇砼梁 C30m³183.008274.3430.97221.4721.90——50206.415215-29现浇砼板 C30m³146.277271.5626.64223.0321.89——39722.982225-27 换现浇砼圈梁C30m³14.852297.8652.85206.64+1.015×(214.14-197.91)=223.1121.9——4423.817235-41现浇楼梯 C30㎡6677.3515.34...
