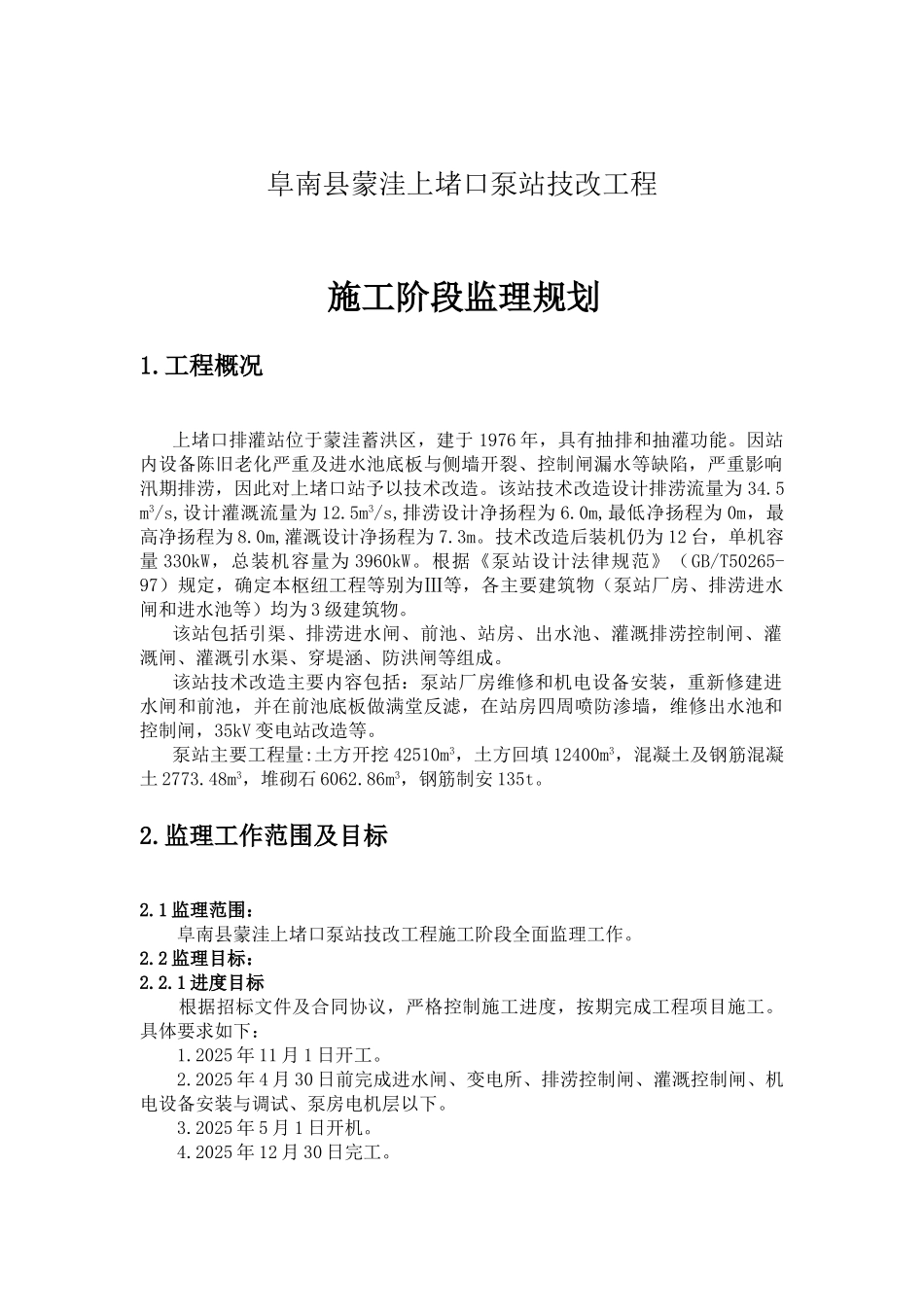

阜南县蒙洼上堵口泵站技改工程 施工阶段监理规划1
工程概况上堵口排灌站位于蒙洼蓄洪区,建于 1976 年,具有抽排和抽灌功能
因站内设备陈旧老化严重及进水池底板与侧墙开裂、控制闸漏水等缺陷,严重影响汛期排涝,因此对上堵口站予以技术改造
该站技术改造设计排涝流量为 34
5 m3/s,设计灌溉流量为 12
5m3/s,排涝设计净扬程为 6
0m,最低净扬程为 0m,最高净扬程为 8
0m,灌溉设计净扬程为 7
技术改造后装机仍为 12 台,单机容量 330kW,总装机容量为 3960kW
根据《泵站设计法律规范》(GB/T50265-97)规定,确定本枢纽工程等别为Ⅲ等,各主要建筑物(泵站厂房、排涝进水闸和进水池等)均为 3 级建筑物
该站包括引渠、排涝进水闸、前池、站房、出水池、灌溉排涝控制闸、灌溉闸、灌溉引水渠、穿堤涵、防洪闸等组成
该站技术改造主要内容包括:泵站厂房维修和机电设备安装,重新修建进水闸和前池,并在前池底板做满堂反滤,在站房四周喷防渗墙,维修出水池和控制闸,35kV 变电站改造等
泵站主要工程量:土方开挖 42510m3,土方回填 12400m3,混凝土及钢筋混凝土 2773
48m3,堆砌石 6062
86m3,钢筋制安 135t

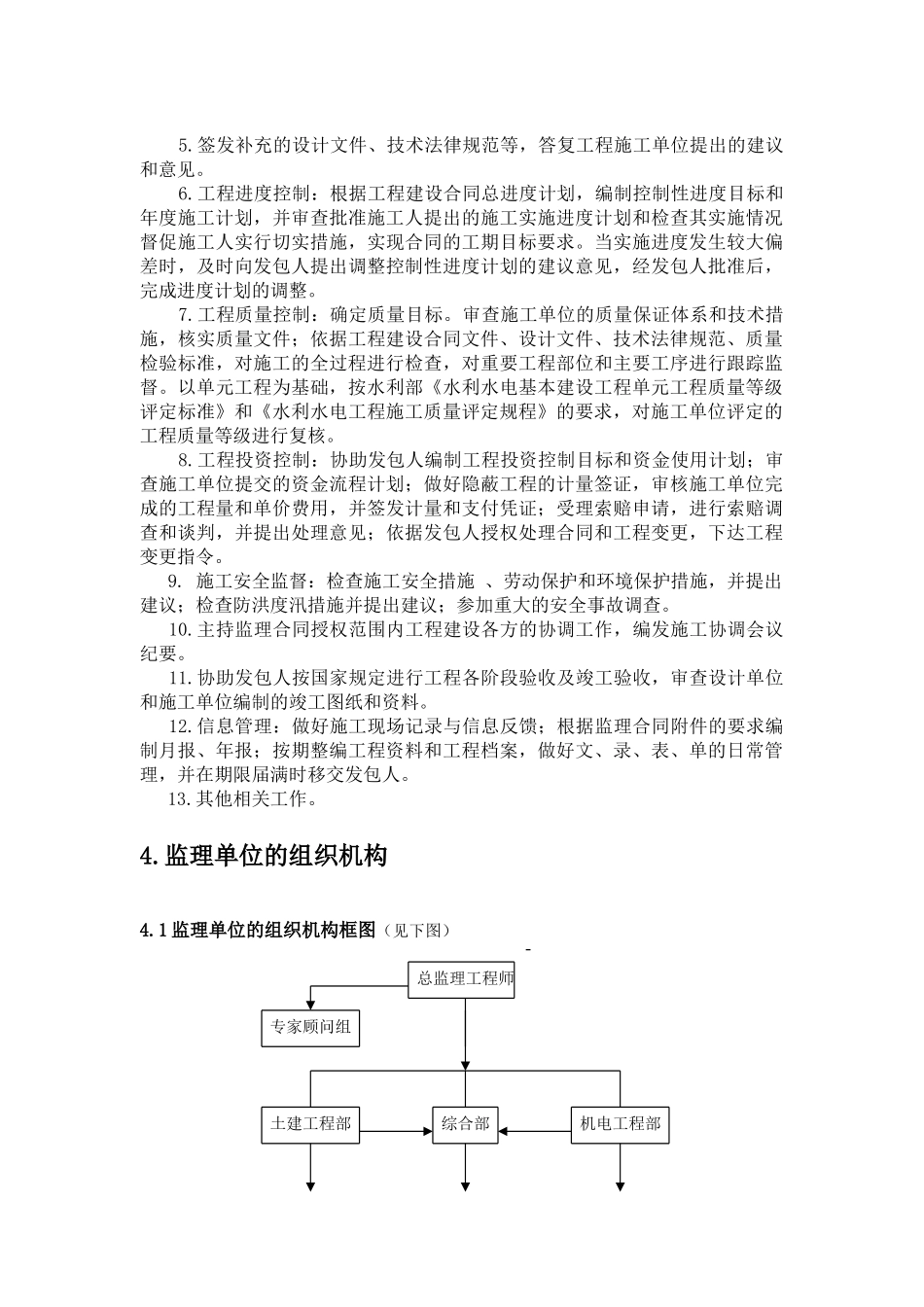

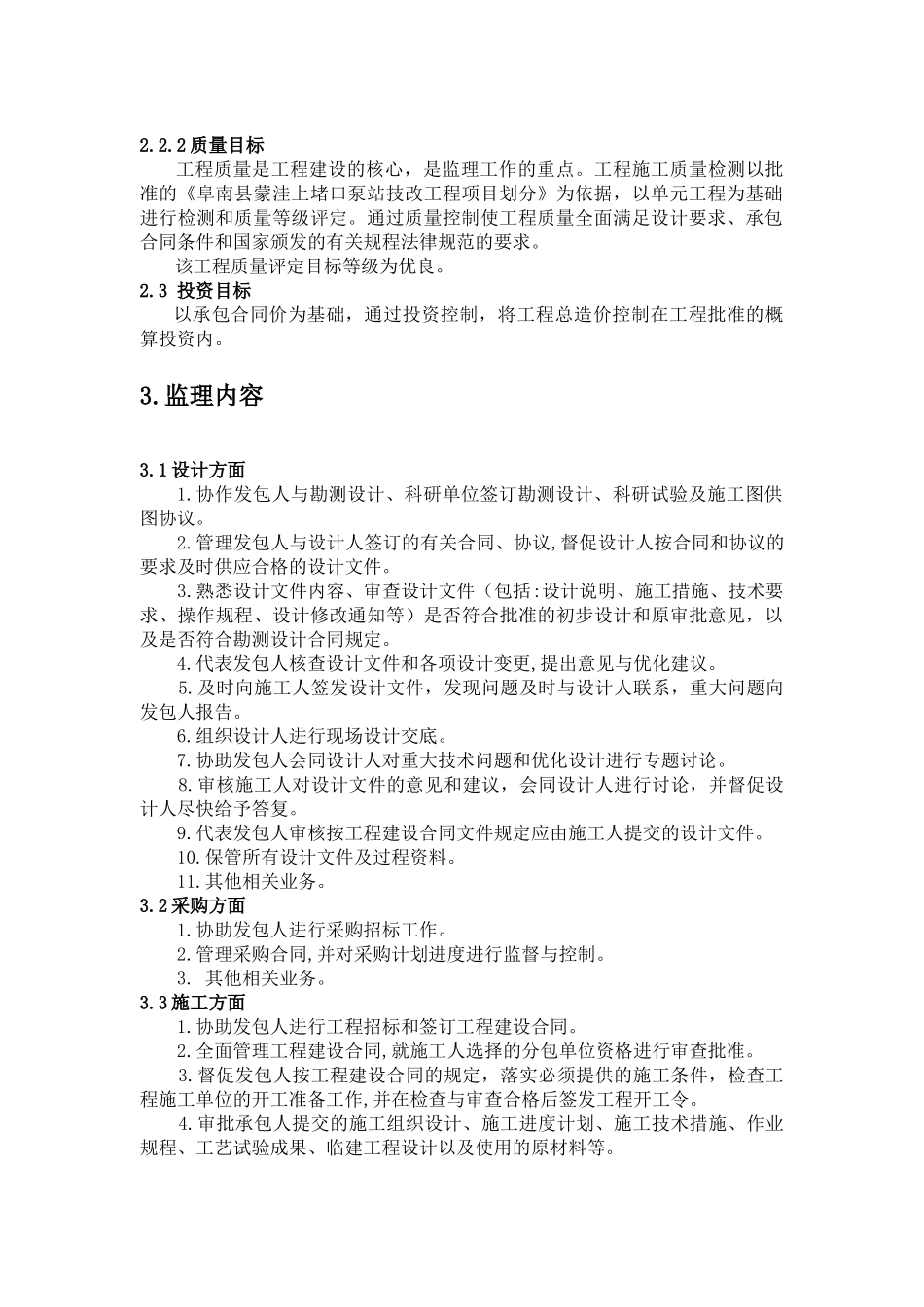

监理工作范围及目标2
1 监理范围: 阜南县蒙洼上堵口泵站技改工程施工阶段全面监理工作
2 监理目标:2
1 进度目标 根据招标文件及合同协议,严格控制施工进度,按期完成工程项目施工
具体要求如下: 1
2025 年 11 月 1 日开工
2025 年 4 月 30 日前完成进水闸、变电所、排涝控制闸、灌溉控制闸、机电设备安装与调试、泵房电机层以下
2025 年 5 月 1 日开机
2025 年 12 月 30 日完工
2 质量目标 工程质量是工程建设的核心,是监理工作的重点
工程施工质量
