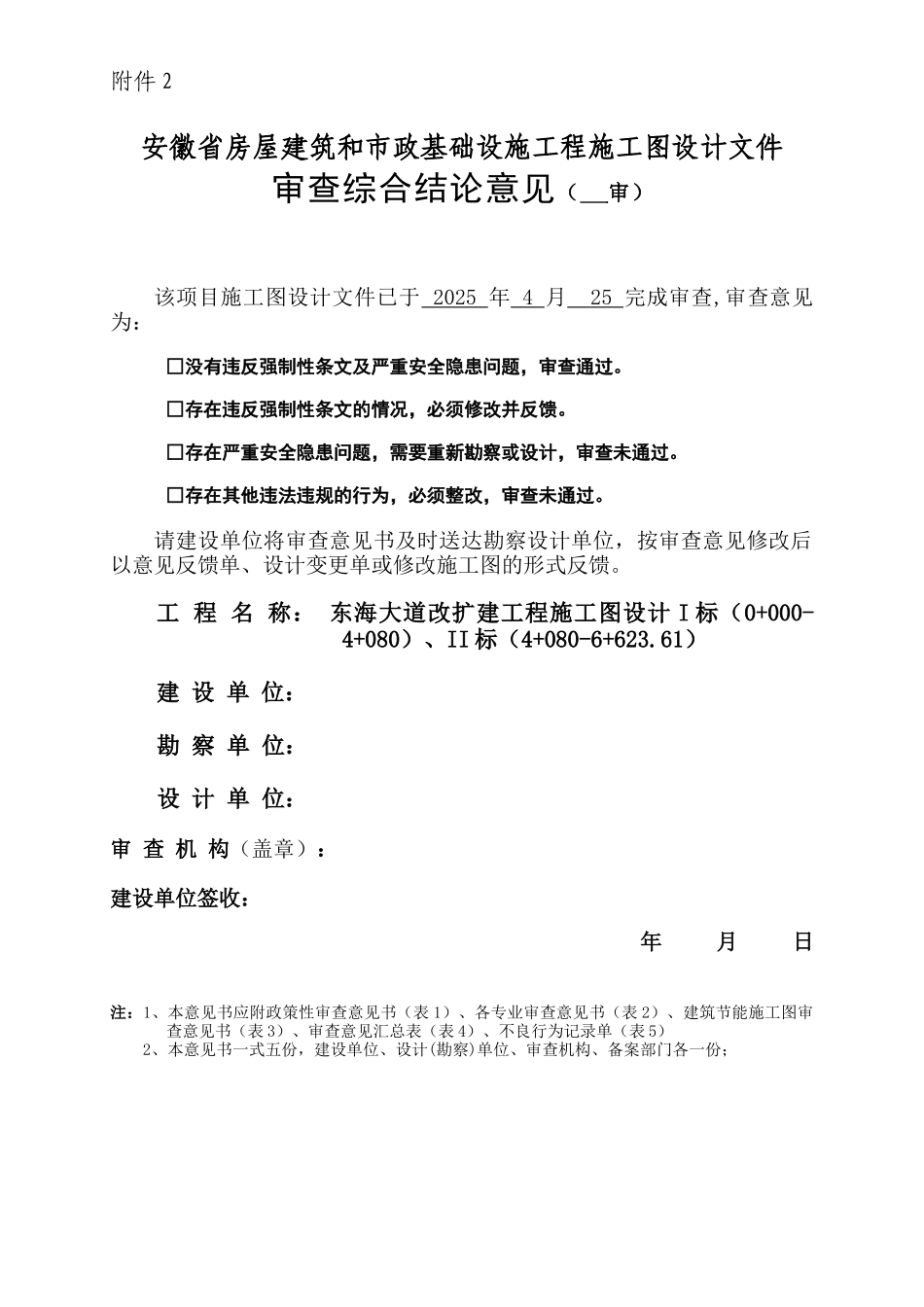

附件 2安徽省房屋建筑和市政基础设施工程施工图设计文件审查综合结论意见( 审)该项目施工图设计文件已于 2025 年 4 月 25 完成审查,审查意见为:□没有违反强制性条文及严重安全隐患问题,审查通过
□存在违反强制性条文的情况,必须修改并反馈
□存在严重安全隐患问题,需要重新勘察或设计,审查未通过
□存在其他违法违规的行为,必须整改,审查未通过
请建设单位将审查意见书及时送达勘察设计单位,按审查意见修改后以意见反馈单、设计变更单或修改施工图的形式反馈
工 程 名 称: 东海大道改扩建工程施工图设计 I 标(0+000-4+080)、II 标(4+080-6+623

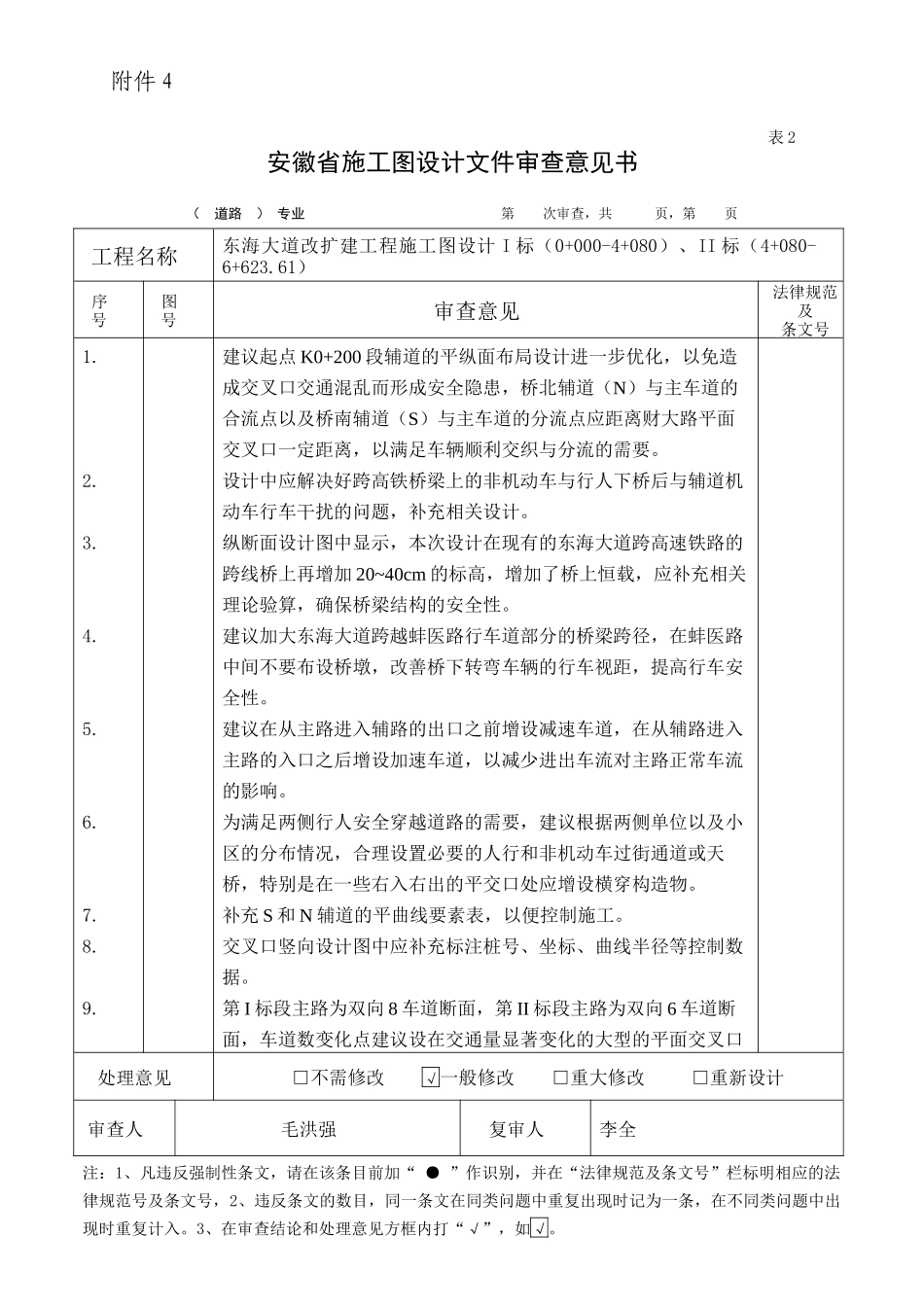

61) 建 设 单 位: 勘 察 单 位: 设 计 单 位: 审 查 机 构(盖章):建设单位签收: 年 月 日注:1、本意见书应附政策性审查意见书(表 1)、各专业审查意见书(表 2)、建筑节能施工图审查意见书(表 3)、审查意见汇总表(表 4)、不良行为记录单(表 5)2、本意见书一式五份,建设单位、设计(勘察)单位、审查机构、备案部门各一份;附件 4 表 2安徽省施工图设计文件审查意见书( 道路 ) 专业 第 次审查,共 页,第 页工程名称东海大道改扩建工程施工图设计 I 标(0+000-4+080)、II 标(4+080-6+623
61)序 号图 号审查意见法律规范及条文号1

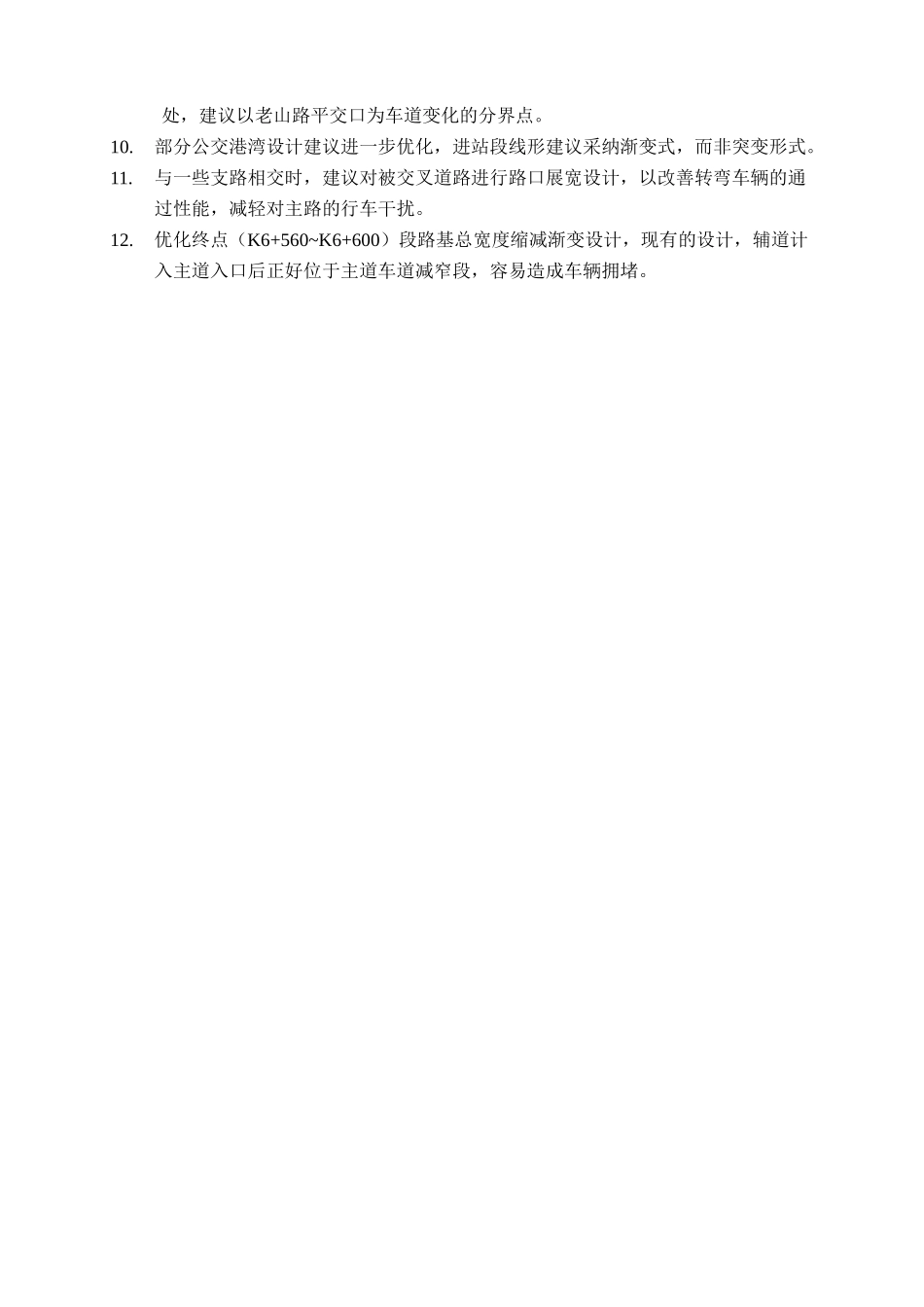

建议起点 K0+200 段辅道的平纵面布局设计进一步优化,以免造成交叉口交通混乱而形成安全隐患,桥北辅道(N)与主车道的合流点以及桥南辅道(S)与主车道的分流点应距离财大路平面交叉口一定距离,以满足车辆顺利交织与分流的需要
设计中应解决好跨高铁桥梁上的非机动车与行人下桥后与辅道机动车行车干扰的问题,补充相关设计
纵断面设计图中显示,本次设计在现有的东海大道跨高速铁路的跨线桥上再增加 20~40c
