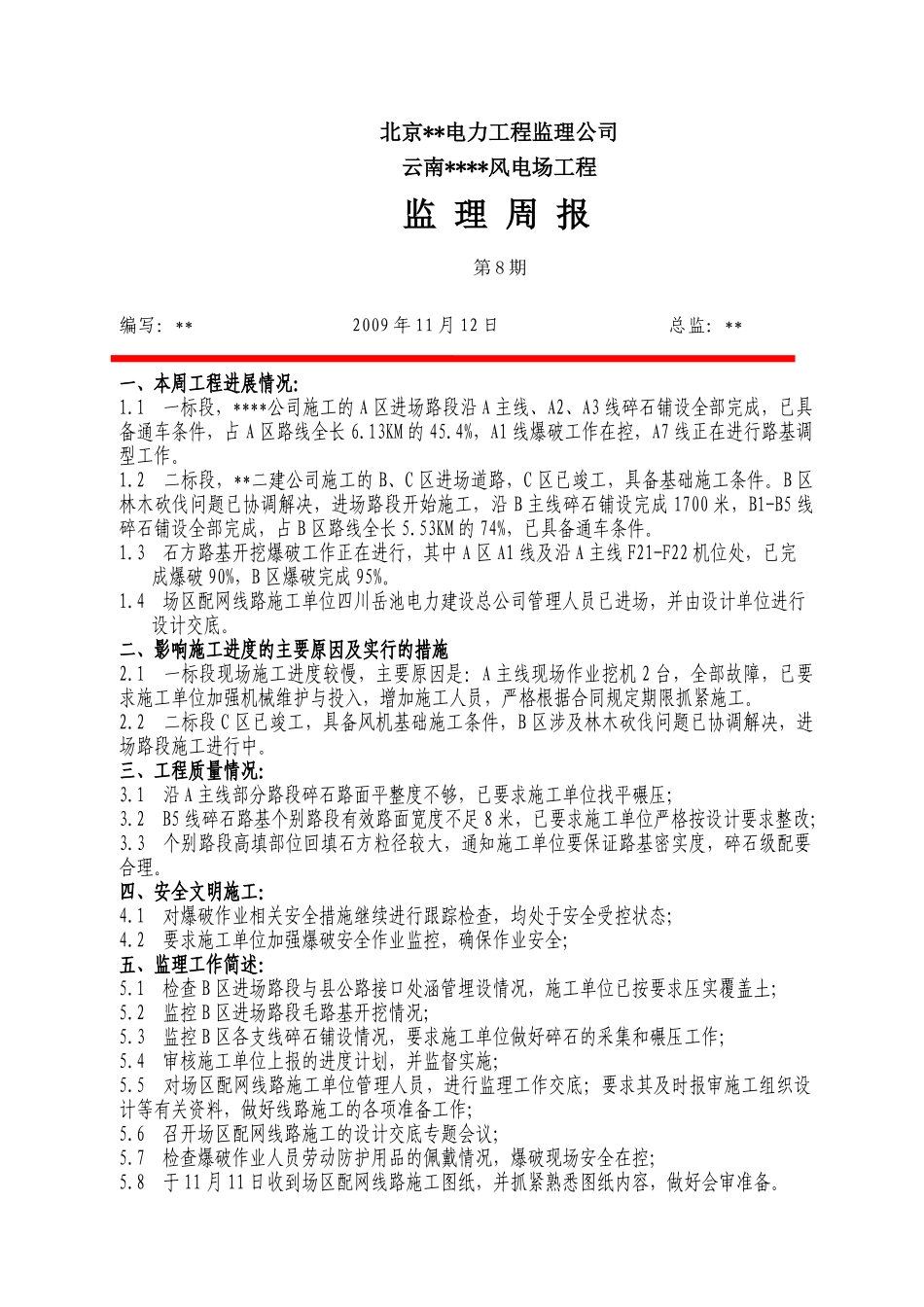

北京**电力工程监理公司 云南****风电场工程监 理 周 报第 8 期编写:** 2009 年 11 月 12 日 总监:**一、本周工程进展情况:1
1 一标段,****公司施工的 A 区进场路段沿 A 主线、A2、A3 线碎石铺设全部完成,已具备通车条件,占 A 区路线全长 6
13KM 的 45
4%,A1 线爆破工作在控,A7 线正在进行路基调型工作
2 二标段,**二建公司施工的 B、C 区进场道路,C 区已竣工,具备基础施工条件
B 区林木砍伐问题已协调解决,进场路段开始施工,沿 B 主线碎石铺设完成 1700 米,B1-B5 线碎石铺设全部完成,占 B 区路线全长 5
53KM 的 74%,已具备通车条件
3 石方路基开挖爆破工作正在进行,其中 A 区 A1 线及沿 A 主线 F21-F22 机位处,已完成爆破 90%,B 区爆破完成 95%
4 场区配网线路施工单位四川岳池电力建设总公司管理人员已进场,并由设计单位进行设计交底
二、影响施工进度的主要原因及实行的措施2
1 一标段现场施工进度较慢,主要原因是:A 主线现场作业挖机 2 台,全部故障,已要求施工单位加强机械维护与投入,增加施工人员,严格根据合同规定期限抓紧施工
2 二标段 C 区已竣工,具备风机基础施工条件,B 区涉及林木砍伐问题已协调解决,进场路段施工进行中
三、工程质量情况:3
1 沿 A 主线部分路段碎石路面平整度不够,已要求施工单位找平碾压;3
2 B5 线碎石路基个别路段有效路面宽度不足 8 米,已要求施工单位严格按设计要求整改;3
3 个别路段高填部位回填石方粒径较大,通知施工单位要保证路基密实度,碎石级配要合理
四、安全文明施工:4
1 对爆破作业相关安全措施继续进行跟踪检查,均处于安全受控状态;4

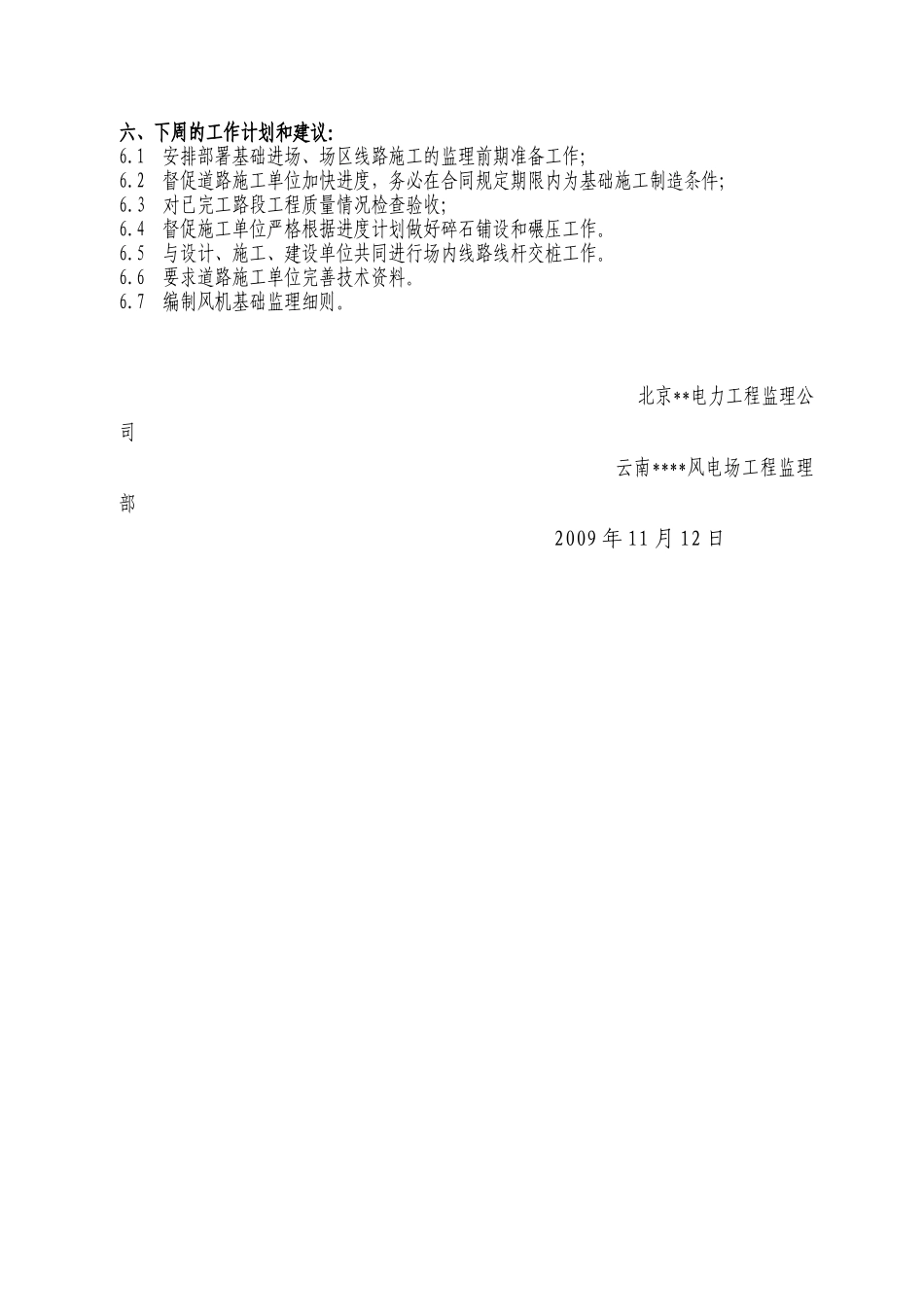

2 要求施工单位加强爆破安全作业监控,确保作业安全;五、监理工作
