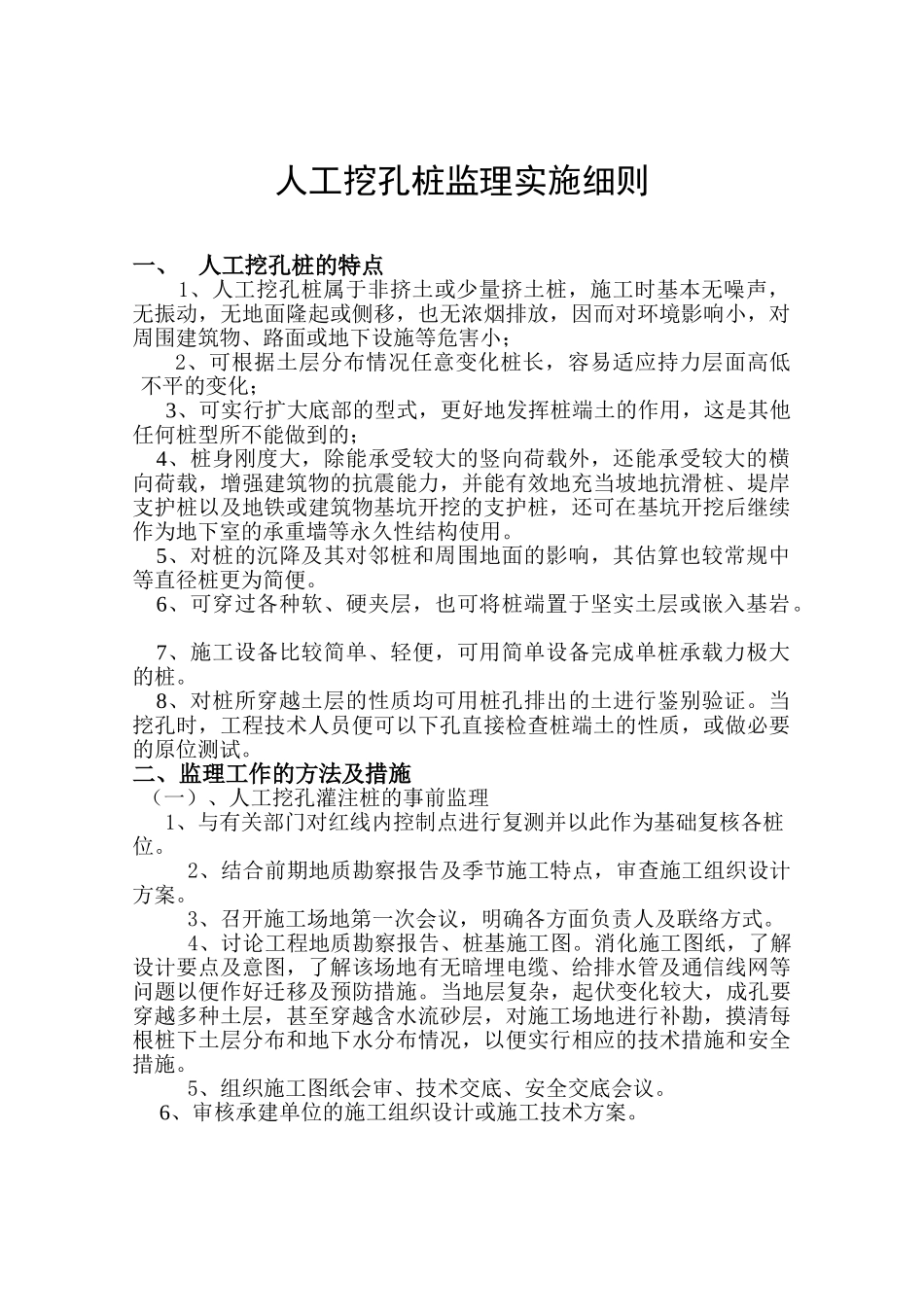

人工挖孔桩监理实施细则一、人工挖孔桩的特点 1、人工挖孔桩属于非挤土或少量挤土桩,施工时基本无噪声,无振动,无地面隆起或侧移,也无浓烟排放,因而对环境影响小,对周围建筑物、路面或地下设施等危害小; 2、可根据土层分布情况任意变化桩长,容易适应持力层面高低不平的变化; 3、可实行扩大底部的型式,更好地发挥桩端土的作用,这是其他任何桩型所不能做到的; 4、桩身刚度大,除能承受较大的竖向荷载外,还能承受较大的横向荷载,增强建筑物的抗震能力,并能有效地充当坡地抗滑桩、堤岸支护桩以及地铁或建筑物基坑开挖的支护桩,还可在基坑开挖后继续作为地下室的承重墙等永久性结构使用
5、对桩的沉降及其对邻桩和周围地面的影响,其估算也较常规中等直径桩更为简便
6、可穿过各种软、硬夹层,也可将桩端置于坚实土层或嵌入基岩
7、施工设备比较简单、轻便,可用简单设备完成单桩承载力极大的桩
8、对桩所穿越土层的性质均可用桩孔排出的土进行鉴别验证
当挖孔时,工程技术人员便可以下孔直接检查桩端土的性质,或做必要的原位测试

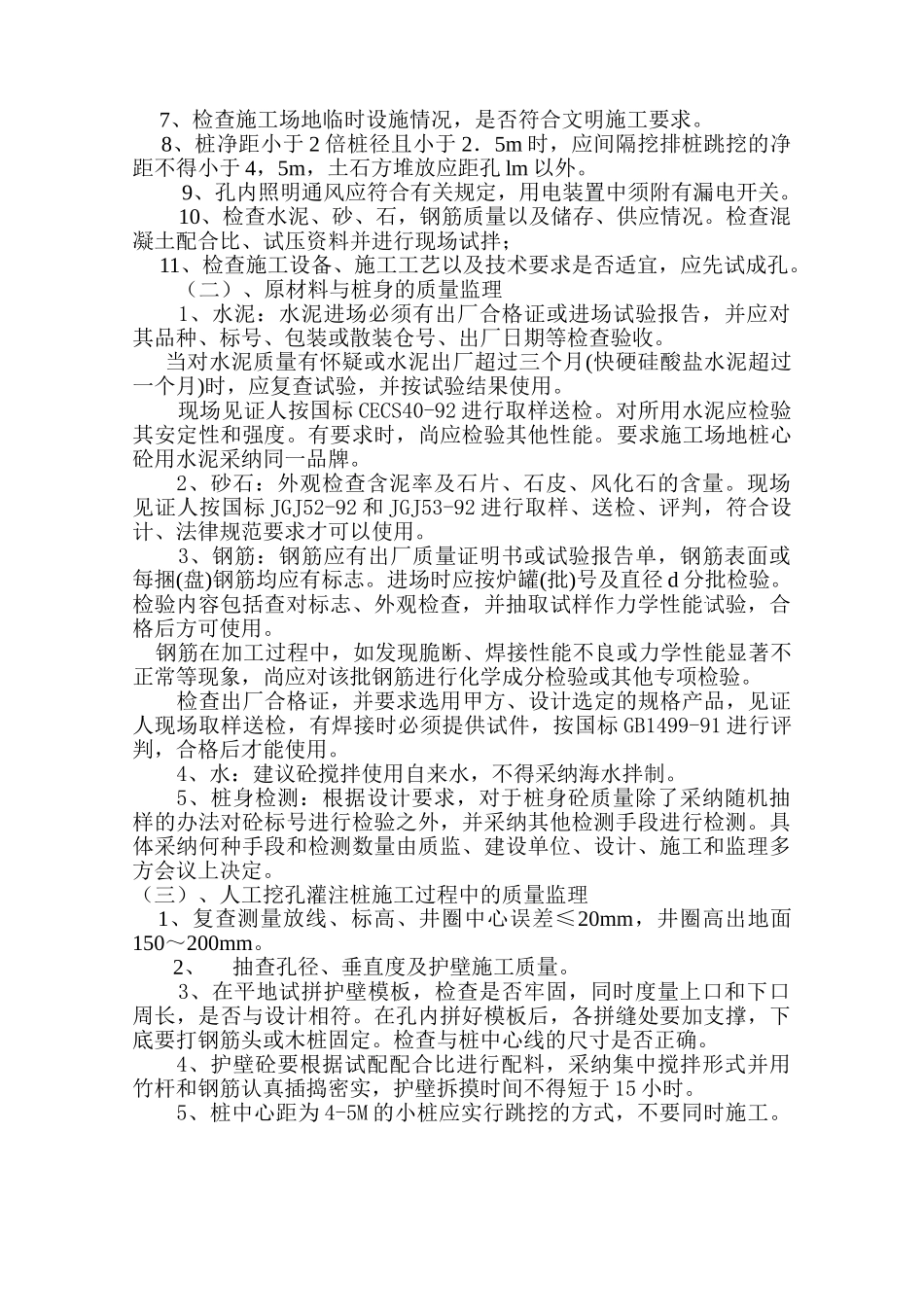

二、监理工作的方法及措施 (一)、人工挖孔灌注桩的事前监理 1、与有关部门对红线内控制点进行复测并以此作为基础复核各桩位
2、结合前期地质勘察报告及季节施工特点,审查施工组织设计方案
3、召开施工场地第一次会议,明确各方面负责人及联络方式
4、讨论工程地质勘察报告、桩基施工图
消化施工图纸,了解设计要点及意图,了解该场地有无暗埋电缆、给排水管及通信线网等问题以便作好迁移及预防措施
当地层复杂,起伏变化较大,成孔要穿越多种土层,甚至穿越含水流砂层,对施工场地进行补勘,摸清每根桩下土层分布和地下水分布情况,以便实行相应的技术措施和安全措施
5、组织施工图纸会审、技术交底、安全交底会议
6、审核承建单位的施工组织设计或施工技术方案
7、检查施工场地临时设施情况,是否符合文明施工要求
