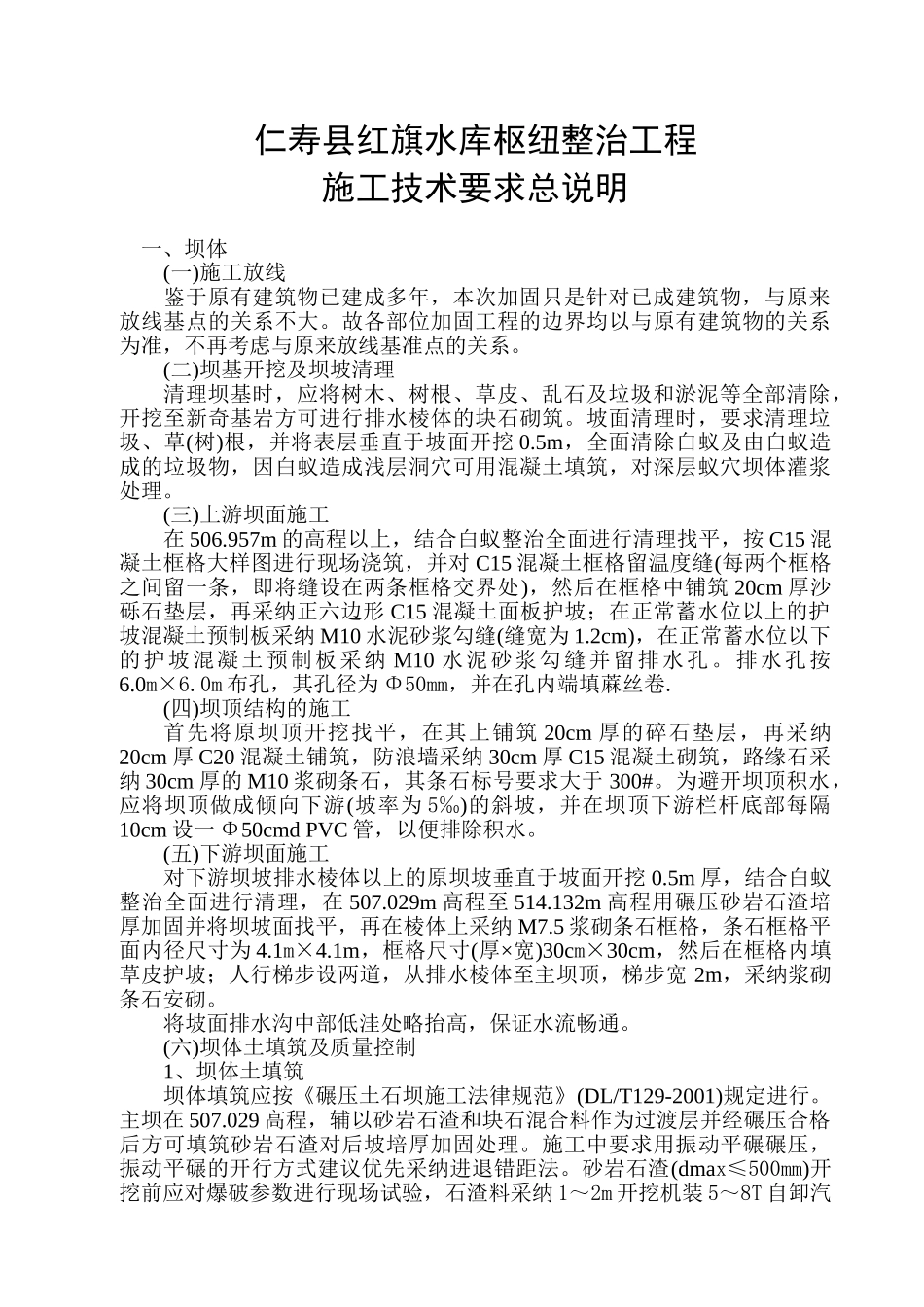

仁寿县红旗水库枢纽整治工程施工技术要求总说明 一、坝体(一)施工放线鉴于原有建筑物已建成多年,本次加固只是针对已成建筑物,与原来放线基点的关系不大
故各部位加固工程的边界均以与原有建筑物的关系为准,不再考虑与原来放线基准点的关系
(二)坝基开挖及坝坡清理清理坝基时,应将树木、树根、草皮、乱石及垃圾和淤泥等全部清除,开挖至新奇基岩方可进行排水棱体的块石砌筑
坡面清理时,要求清理垃圾、草(树)根,并将表层垂直于坡面开挖 0
5m,全面清除白蚁及由白蚁造成的垃圾物,因白蚁造成浅层洞穴可用混凝土填筑,对深层蚁穴坝体灌浆处理
(三)上游坝面施工在 506
957m 的高程以上,结合白蚁整治全面进行清理找平,按 C15 混凝土框格大样图进行现场浇筑,并对 C15 混凝土框格留温度缝(每两个框格之间留一条,即将缝设在两条框格交界处),然后在框格中铺筑 20cm 厚沙砾石垫层,再采纳正六边形 C15 混凝土面板护坡;在正常蓄水位以上的护坡混凝土预制板采纳 M10 水泥砂浆勾缝(缝宽为 1
2cm),在正常蓄水位以下的护坡混凝土预制板采纳 M10 水泥砂浆勾缝并留排水孔
0m 布孔,其孔径为 Φ50mm,并在孔内端填蔴丝卷
(四)坝顶结构的施工首先将原坝顶开挖找平,在其上铺筑 20cm 厚的碎石垫层,再采纳20cm 厚 C20 混凝土铺筑,防浪墙采纳 30cm 厚 C15 混凝土砌筑,路缘石采纳 30cm 厚的 M10 浆砌条石,其条石标号要求大于 300#
为避开坝顶积水,应将坝顶做成倾向下游(坡率为 5‰)的斜坡,并在坝顶下游栏杆底部每隔10cm 设一 Φ50cmd PVC 管,以便排除积水
(五)下游坝面施工对下游坝坡排水棱体以上的原坝坡垂直于坡面开挖 0
5m 厚,结合白蚁整治全面进行清理,在 507
029m 高程至 514
132m 高程用碾压砂岩石渣培厚加
