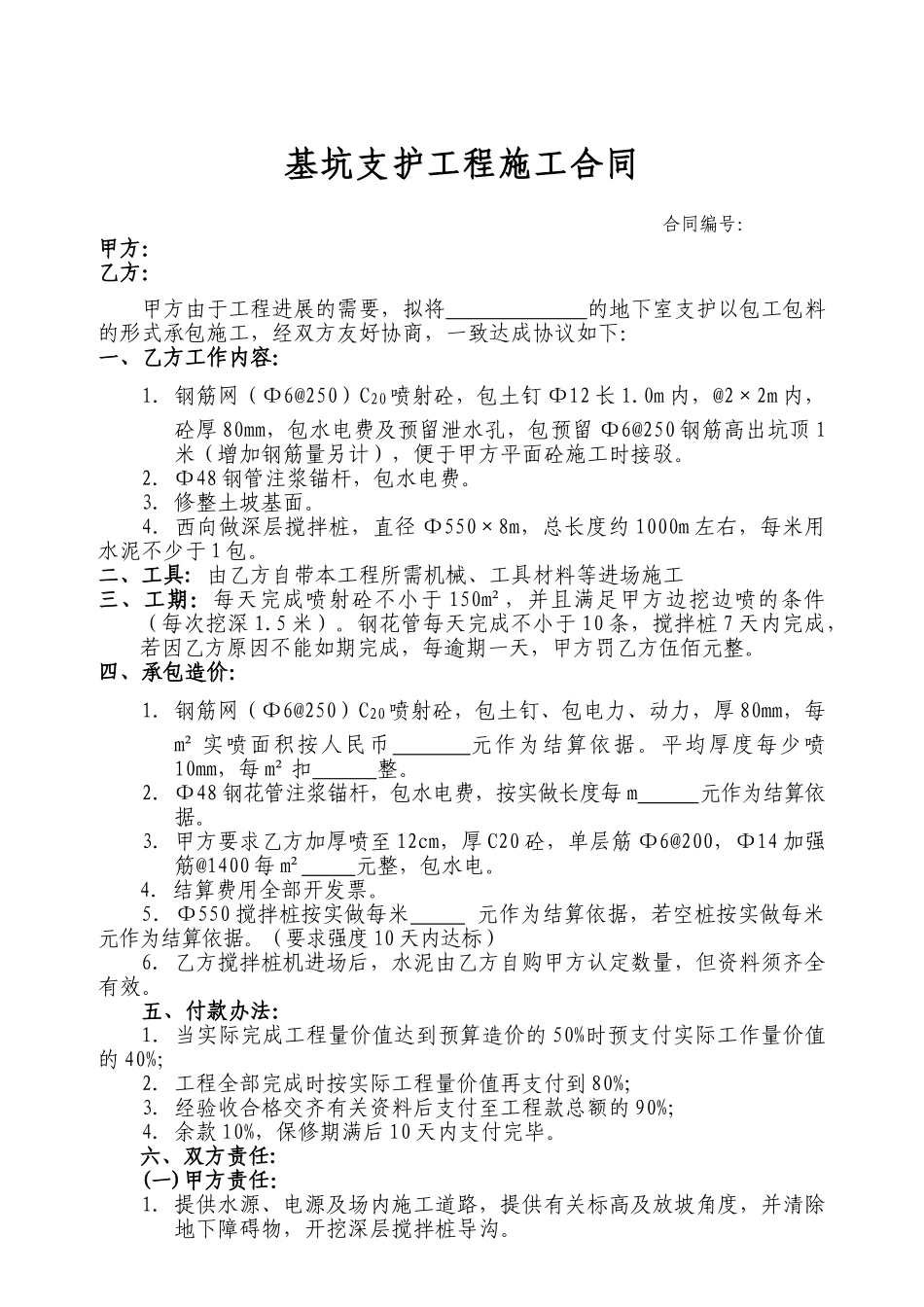

基坑支护工程施工合同 合同编号: 甲方: 乙方: 甲方由于工程进展的需要,拟将 的地下室支护以包工包料的形式承包施工,经双方友好协商,一致达成协议如下:一、乙方工作内容:1.钢筋网(Φ6@250)C20 喷射砼,包土钉 Φ12 长 1.0m 内,@2×2m 内,砼厚 80mm,包水电费及预留泄水孔,包预留 Φ6@250 钢筋高出坑顶 1米(增加钢筋量另计),便于甲方平面砼施工时接驳。2.Φ48 钢管注浆锚杆,包水电费。3.修整土坡基面。4.西向做深层搅拌桩,直径 Φ550×8m,总长度约 1000m 左右,每米用水泥不少于 1 包。二、工具: 由乙方自带本工程所需机械、工具材料等进场施工三、工期:每天完成喷射砼不小于 150m²,并且满足甲方边挖边喷的条件(每次挖深 1.5 米)。钢花管每天完成不小于 10 条,搅拌桩 7 天内完成,若因乙方原因不能如期完成,每逾期一天,甲方罚乙方伍佰元整。四、承包造价:1.钢筋网(Φ6@250)C20 喷射砼,包土钉、包电力、动力,厚 80mm,每m² 实喷面积按人民币 元作为结算依据。平均厚度每少喷10mm,每 m² 扣 整。2.Φ48 钢花管注浆锚杆,包水电费,按实做长度每 m 元作为结算依据。3.甲方要求乙方加厚喷至 12cm,厚 C20 砼,单层筋 Φ6@200,Φ14 加强筋@1400 每 m² 元整,包水电。4.结算费用全部开发票。5.Φ550 搅拌桩按实做每米 元作为结算依据,若空桩按实做每米 元作为结算依据。(要求强度 10 天内达标)6.乙方搅拌桩机进场后,水泥由乙方自购甲方认定数量,但资料须齐全有效。五、付款办法:1.当实际完成工程量价值达到预算造价的 50%时预支付实际工作量价值的 40%;2.工程全部完成时按实际工程量价值再支付到 80%;3.经验收合格交齐有关资料后支付至工程款总额的 90%;4.余款 10%,保修期满后 10 天内支付完毕。六、双方责任:(一)甲方责任:1.提供水源、电源及场内施工道路,提供有关标高及放坡角度,并清除地下障碍物,开挖深层搅拌桩导沟。2.审批乙方提交的工程施工方案。3.按规定支付工程款并办理有关散装水泥证件。4.派员监督乙方工程质量,及时做好各项签证验收工作,搅拌桩进深每条签证一次。5.甲方按约定支付工程款。6.负责处理施工场地现场与政府有关职能部门之间的关系。(二)乙方责任:1.负责完成有关的试验资料和工程交工资料,向甲方提供有用、经济、合乎法律规范要求的工程施工组织设计及专业施工方案,经审批后按方案执行施...
