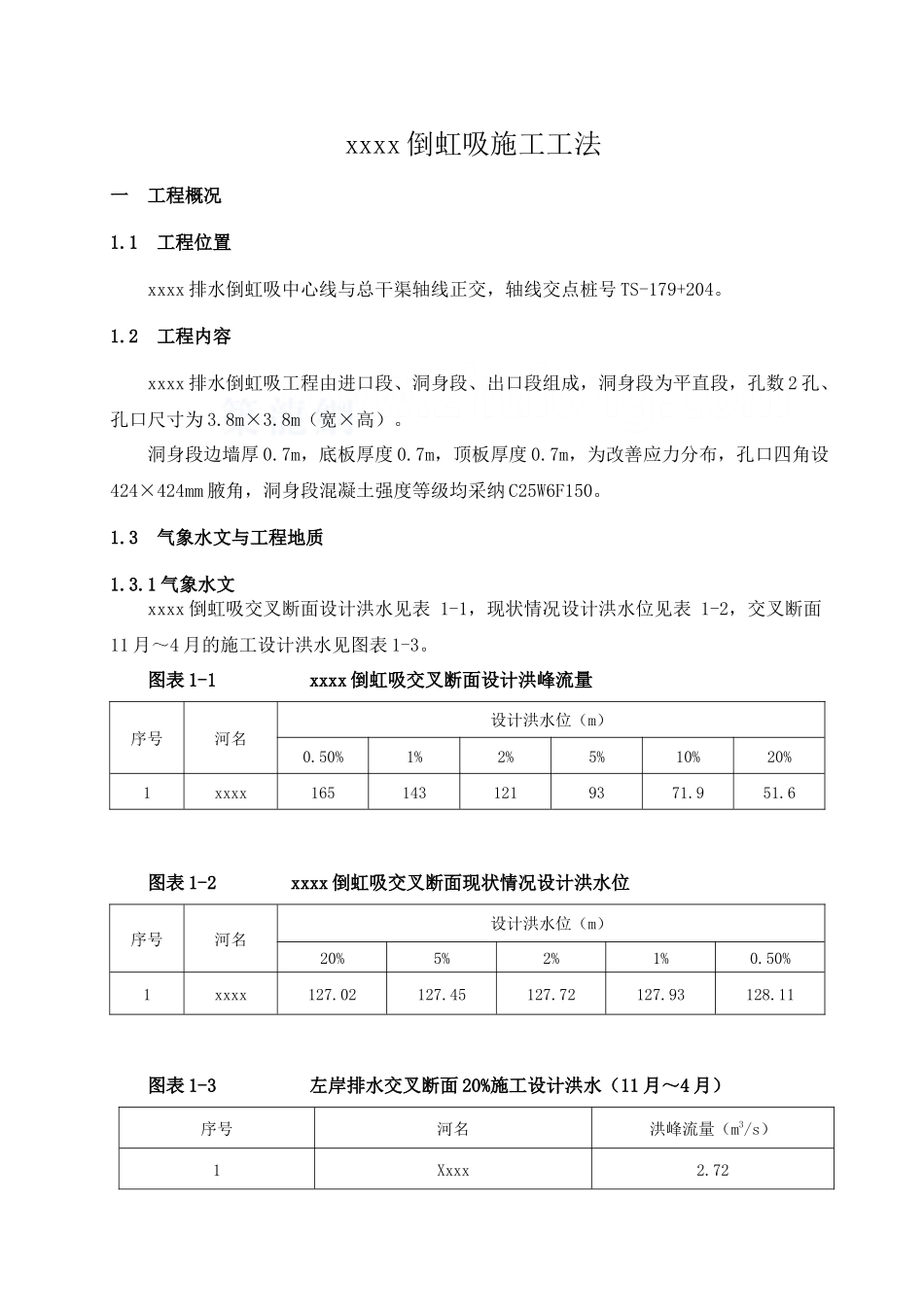

xxxx 倒虹吸施工工法一 工程概况1
1 工程位置xxxx 排水倒虹吸中心线与总干渠轴线正交,轴线交点桩号 TS-179+204
2 工程内容xxxx 排水倒虹吸工程由进口段、洞身段、出口段组成,洞身段为平直段,孔数 2 孔、孔口尺寸为 3
8m(宽×高)
洞身段边墙厚 0
7m,底板厚度 0
7m,顶板厚度 0
7m,为改善应力分布,孔口四角设424×424mm 腋角,洞身段混凝土强度等级均采纳 C25W6F150
3 气象水文与工程地质1
1 气象水文xxxx 倒虹吸交叉断面设计洪水见表 1-1,现状情况设计洪水位见表 1-2,交叉断面11 月~4 月的施工设计洪水见图表 1-3
图表 1-1 xxxx 倒虹吸交叉断面设计洪峰流量图表 1-2 xxxx 倒虹吸交叉断面现状情况设计洪水位图表 1-3 左岸排水交叉断面 20%施工设计洪水(11 月~4 月)序号河名洪峰流量(m3/s)1Xxxx2
72序号河名设计洪水位(m)0
50%1%2%5%10%20%1xxxx1651431219371
6序号河名设计洪水位(m)20%5%2%1%0
50%1xxxx127

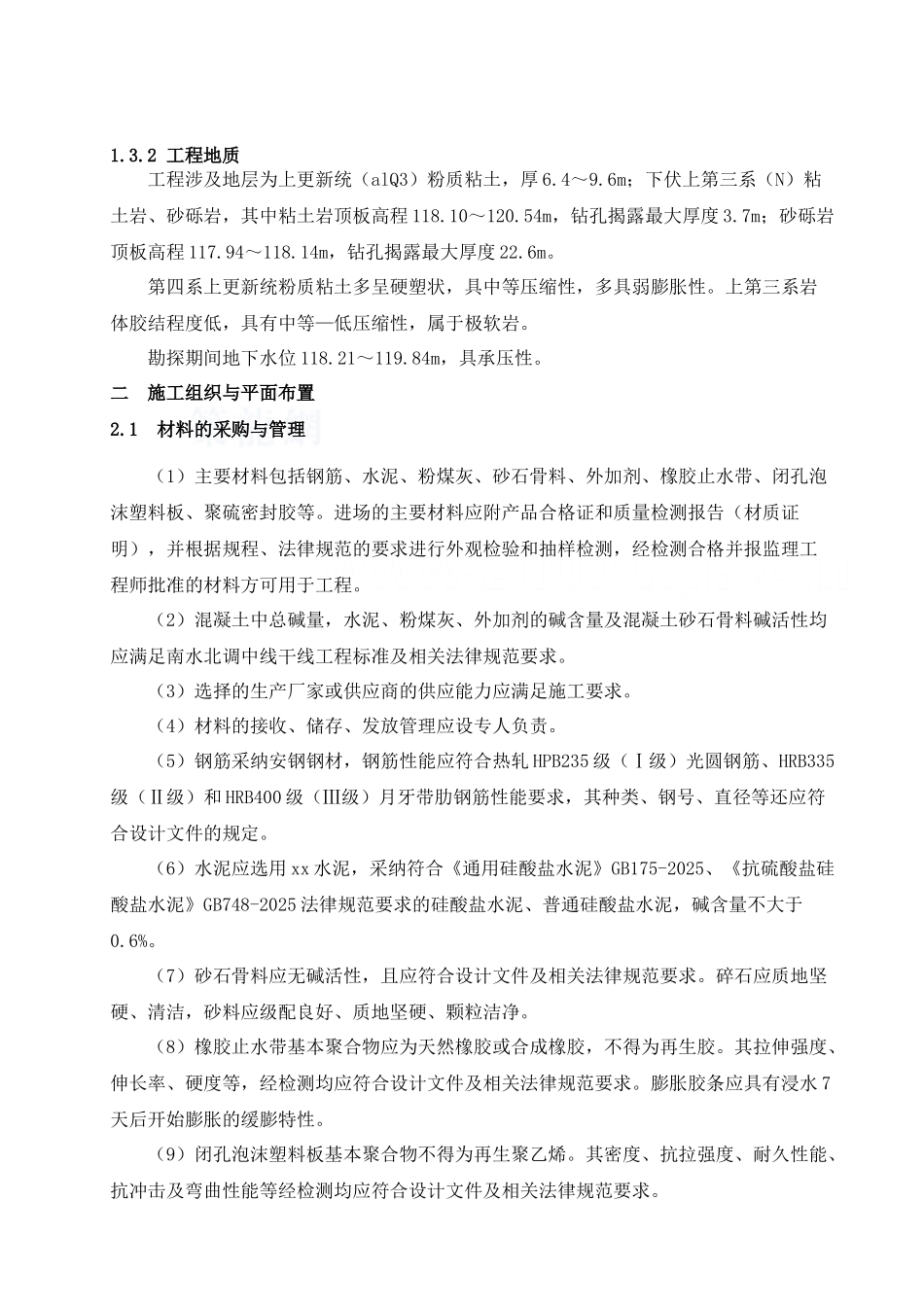

2 工程地质工程涉及地层为上更新统(alQ3)粉质粘土,厚 6
6m;下伏上第三系(N)粘土岩、砂砾岩,其中粘土岩顶板高程 118
10~120
54m,钻孔揭露最大厚度 3
7m;砂砾岩顶板高程 117
94~118
14m,钻孔揭露最大厚度 22
第四系上更新统粉质粘土多呈硬塑状,具中等压缩性,多具弱膨胀性
上第三系岩体胶结程度低,具有中等—低压缩性,属于极软岩
勘探期间地下水位 118
21~119
84m,具承压性

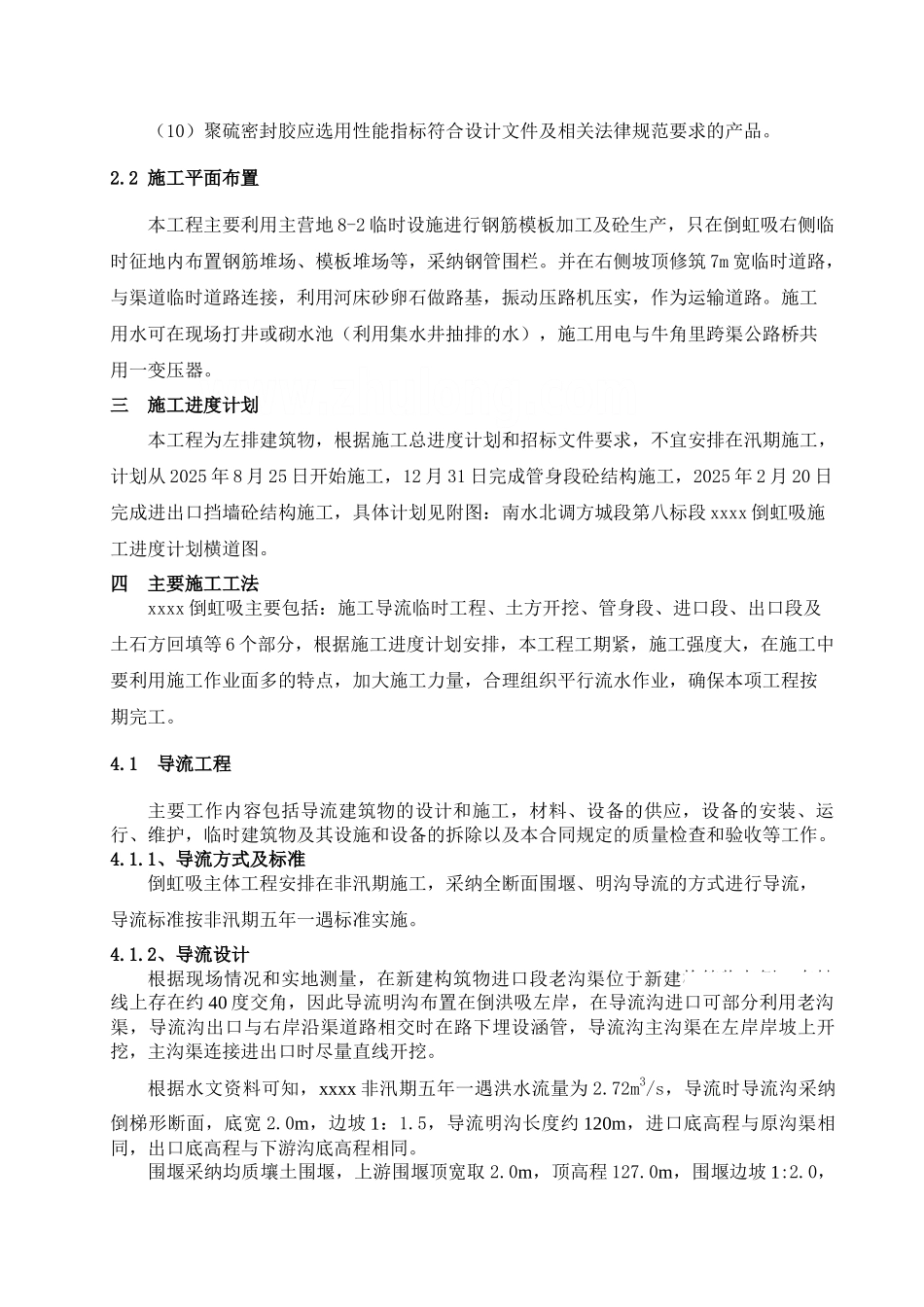

二 施工组织与平面布置2
1 材料的采购与管理(1)主要材料包括钢筋、水泥、粉煤灰、
