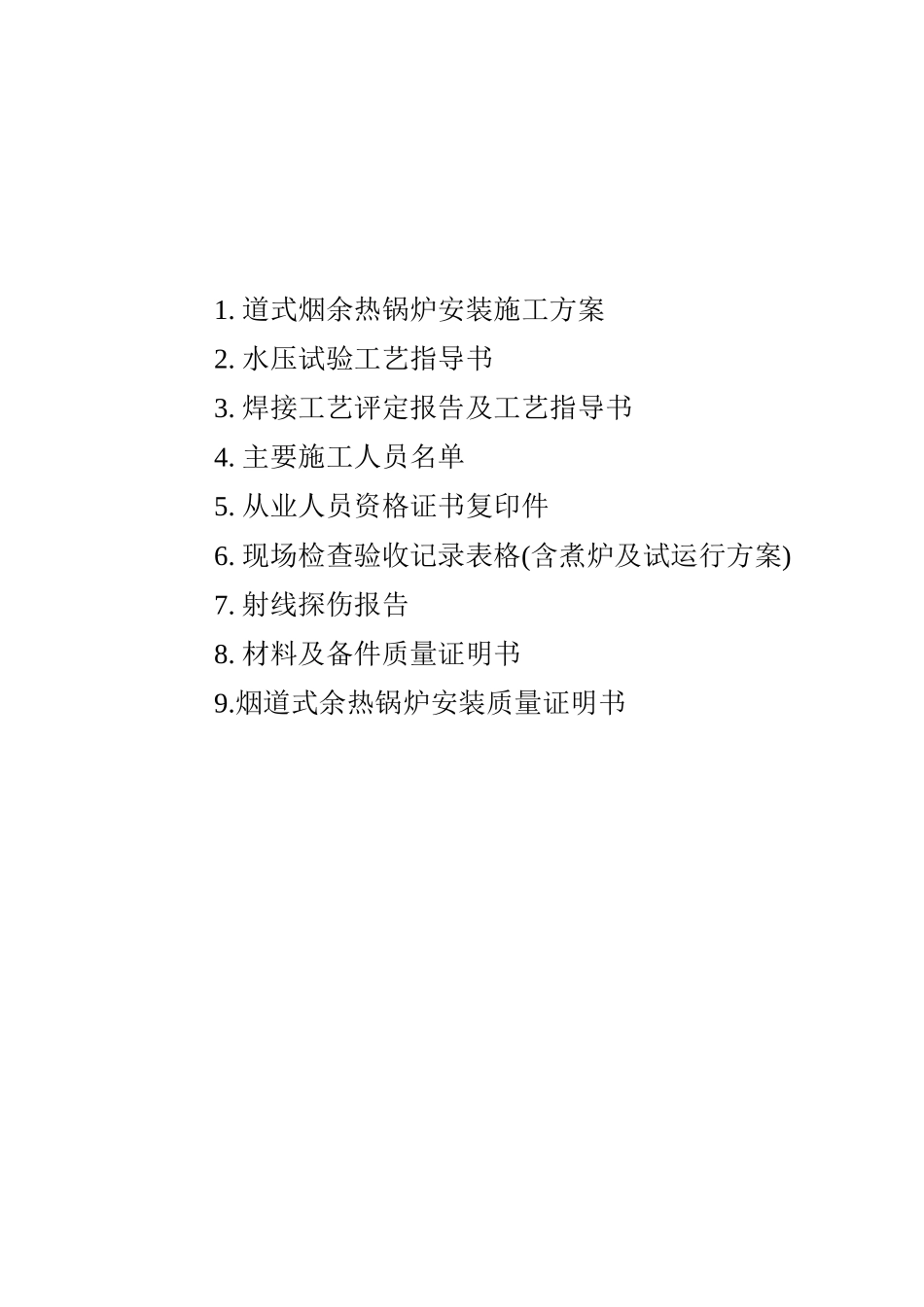

铜陵市 xx 钢铁有限公司2#转炉烟道式余热锅炉安装资料 安徽省 xx 安装公司 二 OO年月资料目录1
道式烟余热锅炉安装施工方案2
水压试验工艺指导书3
焊接工艺评定报告及工艺指导书4
主要施工人员名单5
从业人员资格证书复印件6
现场检查验收记录表格(含煮炉及试运行方案)7
射线探伤报告8
材料及备件质量证明书9
烟道式余热锅炉安装质量证明书烟道式余热锅炉安装施工方案编制人: 审核人: 批准人: 安徽省 xx 安装公司二 OO 七月日目录一、概述二、施工三、吊装前准备四、吊装五、施工工期六、技术要求七、水压试验八、安全措施九、施工组织和职责一、概述 铜陵市 xx 钢铁有限公司在炼钢厂房内安装一台 45t 转炉的汽包和一组烟罩
汽包长 82000mm 重量为 10t;转炉末端炉口活动烟罩共分为五段联接
二、施工依据 1、炼钢厂施工现场的布置情况
2、汽包、烟罩的设计图纸与相关技术资料
三、吊装前准备 根据现场环境情况,厂房情况、设备情况,决定采纳 80t 汽车吊装该汽包,五段烟罩分别采纳三台 10t 卷扬机具吊装就位,较为和适
1、施工所需的图纸已准备好,作业指导书已编制、审核完结
2、安全技术交底完毕,双方已签字
3、所有施工人员具备上岗资格,高空作业人员均体检合格
4、吊装用的机具、索具、手拉葫芦进行全面检查合格达到使用要求
5、汽包划线验收合格,汽包吊架接触面良好,圆弧吻合;烟罩吊装点检验确认无误
四、吊装1、起吊:汽包、烟罩离地 20cm,停留 5 分钟,对汽车吊的支撑腿,手拉葫芦,卷扬机钢丝绳索以及各吊点等进行全面检查
2、经检查无问题后,方可继续起吊
3、在汽包下平面吊至六层平台以上 200mm 时,汽车吊停止升高,栓上棕绳一端先移进厂房内,落在预先铺滚筒上的钢板上,再利用一台 2t 手拉葫芦牵引汽包逐渐进入,在地面继续铺上滚筒、
