重庆彭水至酉阳二级公路改建工程 PY2 合同段(K15+020~K18+021
44)施工总 结单位名称:重庆市涪陵路桥工程有限公司2009 年 7 月 8 日施 工 总 结 由我公司承建的彭水至酉阳公路工程第 PY2 合同段,自 2006 年11 月 15 日(开工令开工日期)开工,合同工期 12 个月
在重庆交通旅游投资集团有限公司及彭水项目部、贵州交通建设监理公司彭水驻地监理工程师办公室、彭水县交委及公路工程质量监督站和彭水县委、县政府的领导、协调、监督和大力支持下,我项目部进行科学组织,加大现场管理力度、增加施工力量、合理安排施工顺序、抓重点攻难点,但同时要求所有参建人员在赶工程进度时绝不能放松对工程质量、施工安全的管理,作到工作有序、调度有力、管理到位、科学施工、严检质量、保证安全
经过各方共同努力,整个工程根据合同如期完工

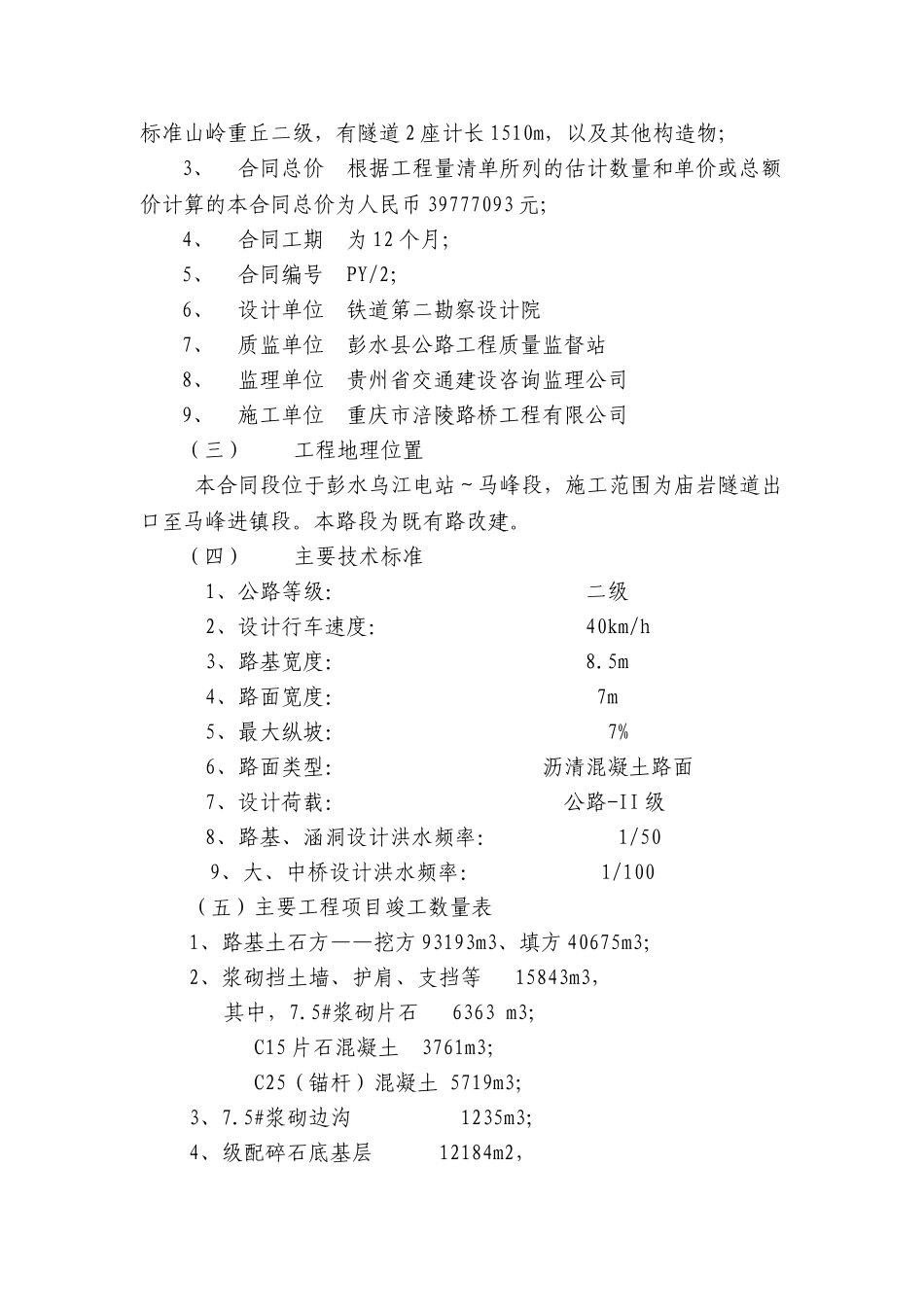

一、工程概况(一)简述1、工程名称 彭水至酉阳公路工程第 PY2 合同段2、工程范围 K15+020~K18+021
44,共长 3
001km,技术标准山岭重丘二级,有隧道 2 座计长 1510m,以及其他构造物;3、合同总价 根据工程量清单所列的估计数量和单价或总额价计算的本合同总价为人民币 39777093 元;4、合同工期 为 12 个月;5、合同编号 PY/2;6、设计单位 铁道第二勘察设计院7、质监单位 彭水县公路工程质量监督站8、监理单位 贵州省交通建设咨询监理公司9、施工单位 重庆市涪陵路桥工程有限公司(三)工程地理位置 本合同段位于彭水乌江电站~马峰段,施工范围为庙岩隧道出口至马峰进镇段
本路段为既有路改建
(四)主要技术标准1、公路等级: 二级2、设计行车速度: 40km/h3、路基宽度: 8
5m4、路面宽度: 7m5、最大纵坡: 7%6、路面类型: 沥清混凝土路面7、设计荷载: 公路-II 级8、路基、涵洞设计洪水频率
