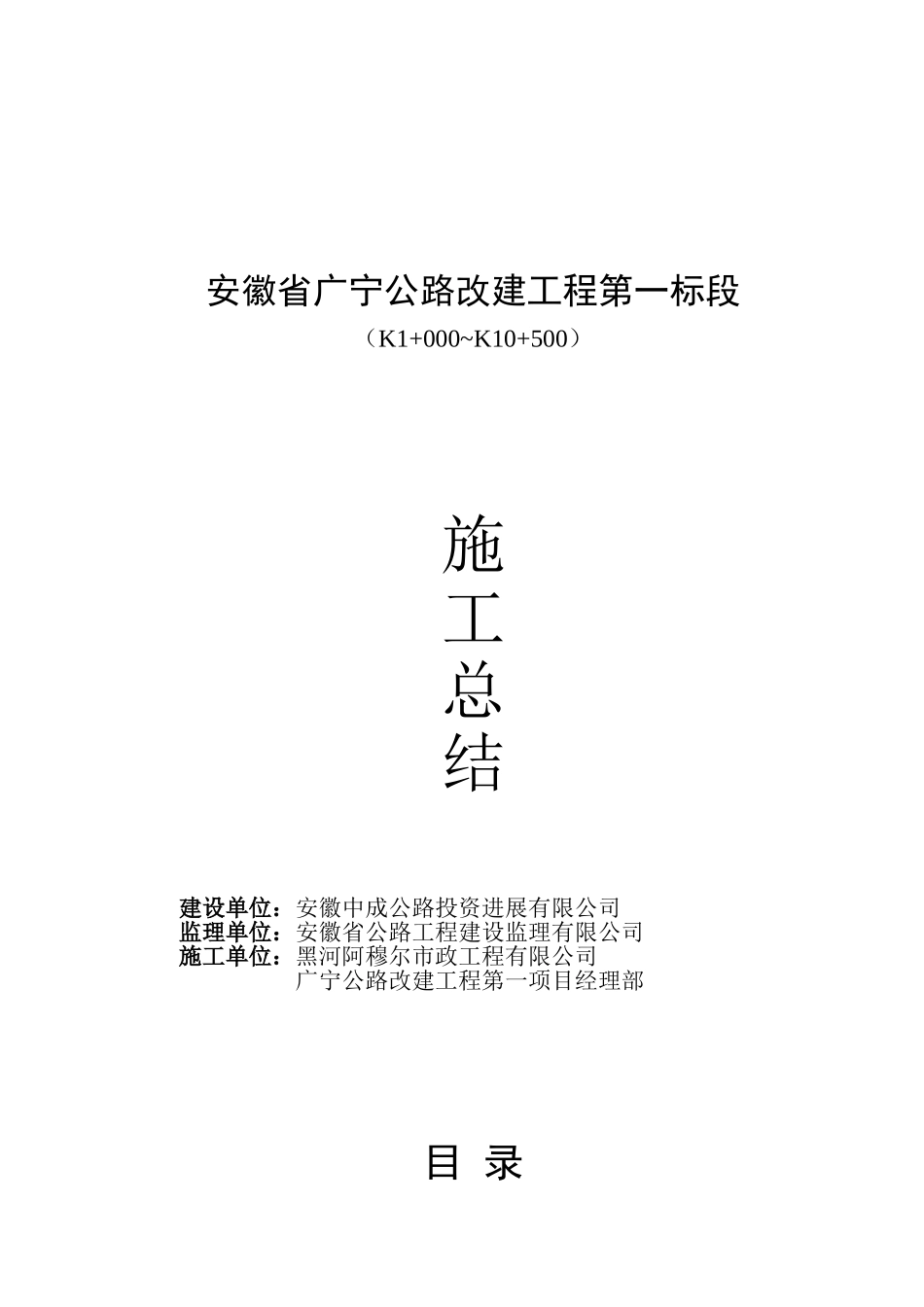

安徽省广宁公路改建工程第一标段(K1+000~K10+500)施工总结建设单位:安徽中成公路投资进展有限公司监理单位:安徽省公路工程建设监理有限公司施工单位:黑河阿穆尔市政工程有限公司广宁公路改建工程第一项目经理部目 录1、工程概况2、施工方案及技术措施3、质量管理休系及质量保证措施4、工期保证措施5、质量通病的防治6、安全保证休系7、文明施工8、环境保护措施9、施工期间的社会关系一、工程概况广德至宁国二级公路(以下称广宁公路)是安微省公路骨架网“三纵四横七连”中的一条重要连接公路,是安徽省“十五”交通建设项目
北连宣广高速公路,南接芜屯公路,是宣城、黄山及江西省部分地市通往江、浙、沪等经济发达地区的交通要道,是安徽省原南北向主干线芜(湖)屯(溪)公路的组成路段;也是宣城市的主要交通运输线之一

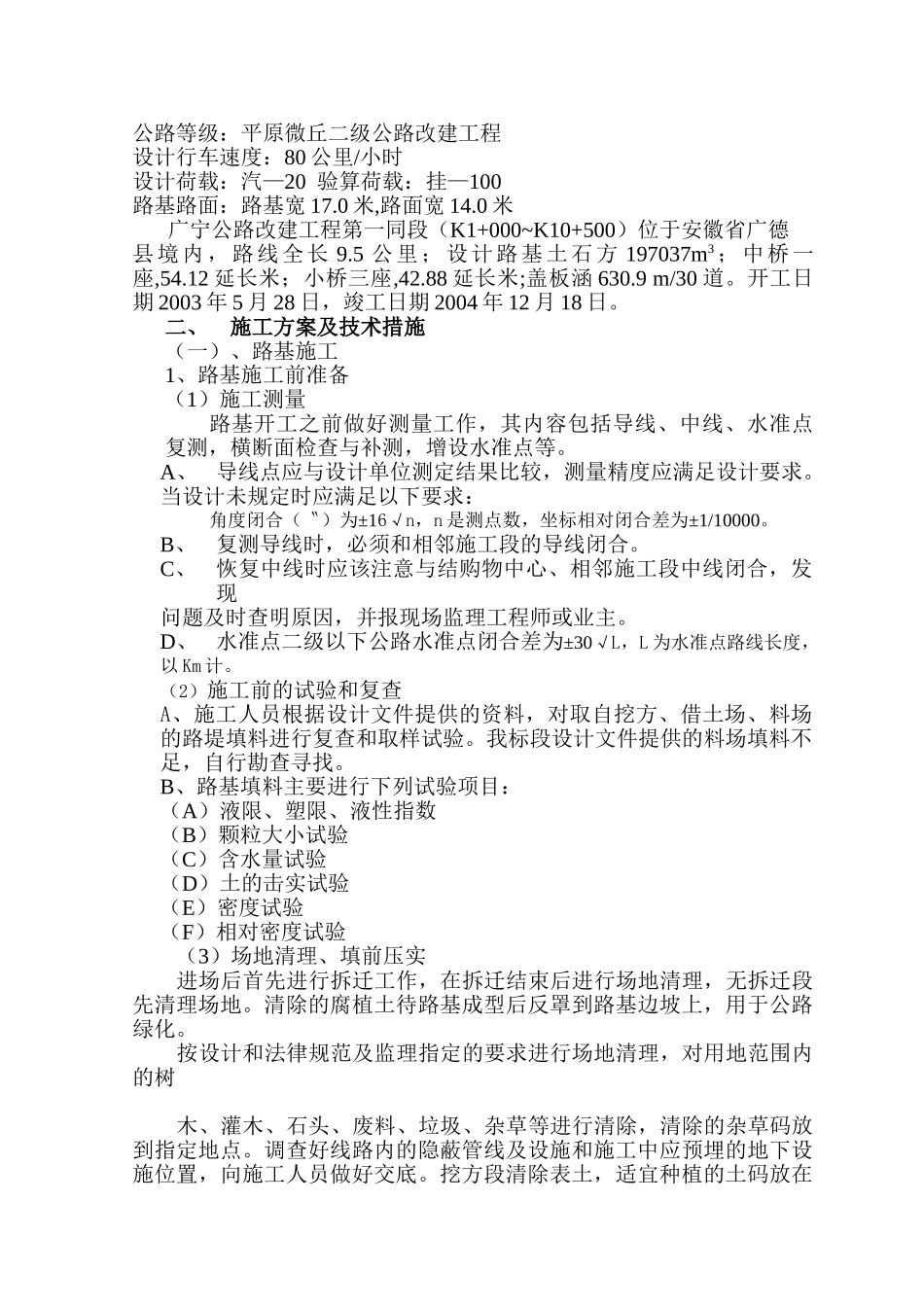

公路等级:平原微丘二级公路改建工程设计行车速度:80 公里/小时设计荷载:汽—20 验算荷载:挂—100路基路面:路基宽 17
0 米,路面宽 14
0 米 广宁公路改建工程第一同段(K1+000~K10+500)位于安徽省广德县境内,路线全长 9
5 公里;设计路基土石方 197037m3 ;中桥一座,54
12 延长米;小桥三座,42
88 延长米;盖板涵 630
9 m/30 道
开工日期 2003 年 5 月 28 日,竣工日期 2004 年 12 月 18 日
二、施工方案及技术措施(一)、路基施工1、路基施工前准备(1)施工测量路基开工之前做好测量工作,其内容包括导线、中线、水准点复测,横断面检查与补测,增设水准点等
A、导线点应与设计单位测定结果比较,测量精度应满足设计要求
当设计未规定时应满足以下要求:角度闭合(〝)为±16√n,n 是测点数,坐标相对闭合差为±1/10000
B、复测导线时,必须和相邻施工段的导线闭合
C、恢复中线时应该注意与结购物中心、相邻施工
