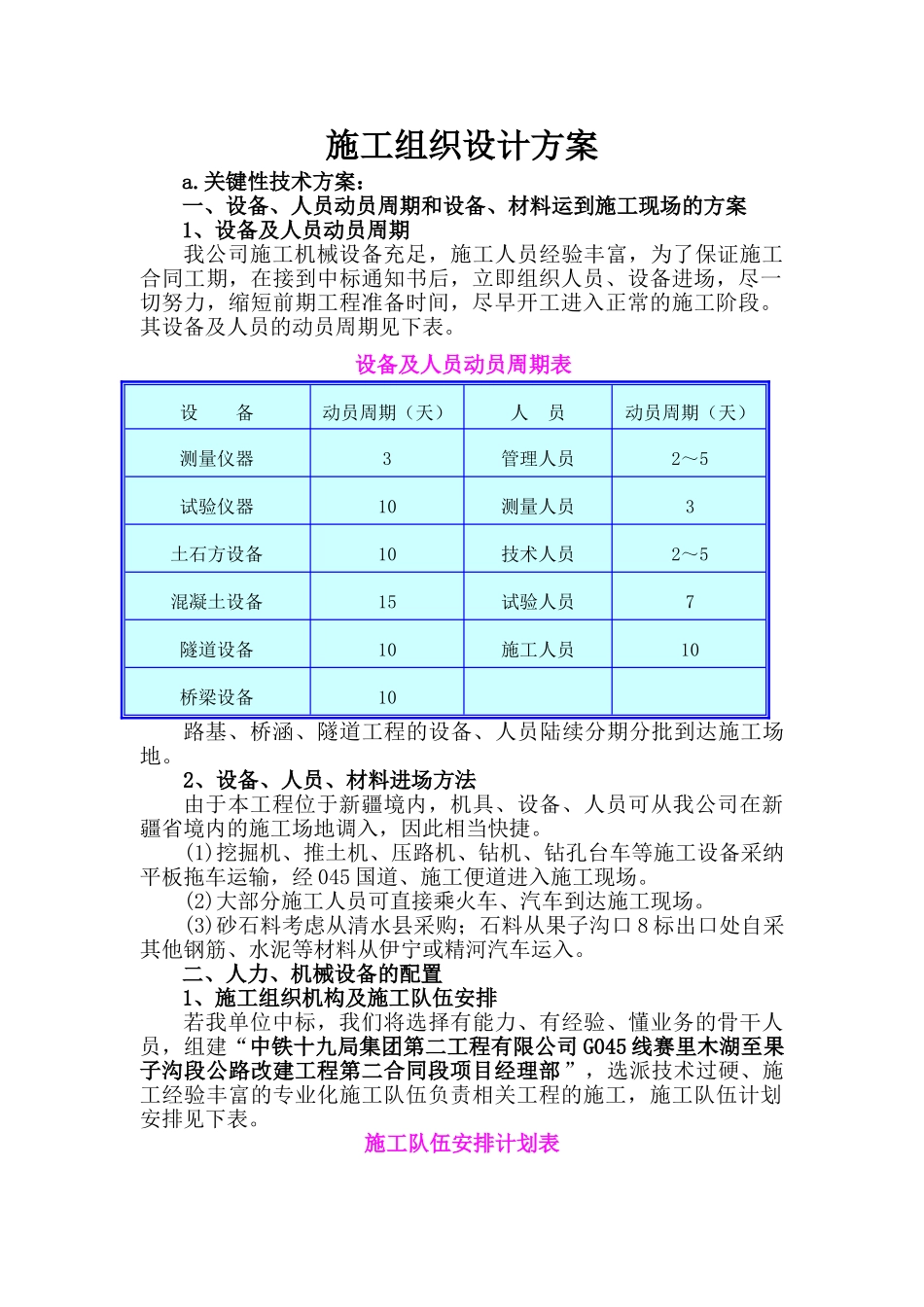

施工组织设计方案a
关键性技术方案:一、设备、人员动员周期和设备、材料运到施工现场的方案1、设备及人员动员周期我公司施工机械设备充足,施工人员经验丰富,为了保证施工合同工期,在接到中标通知书后,立即组织人员、设备进场,尽一切努力,缩短前期工程准备时间,尽早开工进入正常的施工阶段
其设备及人员的动员周期见下表
设备及人员动员周期表 设 备动员周期(天)人 员动员周期(天)测量仪器3管理人员2~5试验仪器10测量人员3土石方设备10技术人员2~5混凝土设备15试验人员7隧道设备10施工人员10桥梁设备10路基、桥涵、隧道工程的设备、人员陆续分期分批到达施工场地
2、设备、人员、材料进场方法由于本工程位于新疆境内,机具、设备、人员可从我公司在新疆省境内的施工场地调入,因此相当快捷
(1)挖掘机、推土机、压路机、钻机、钻孔台车等施工设备采纳平板拖车运输,经 045 国道、施工便道进入施工现场
(2)大部分施工人员可直接乘火车、汽车到达施工现场
(3)砂石料考虑从清水县采购;石料从果子沟口 8 标出口处自采其他钢筋、水泥等材料从伊宁或精河汽车运入
二、人力、机械设备的配置1、施工组织机构及施工队伍安排若我单位中标,我们将选择有能力、有经验、懂业务的骨干人员,组建“中铁十九局集团第二工程有限公司 G045 线赛里木湖至果子沟段公路改建工程第二合同段项目经理部”,选派技术过硬、施工经验丰富的专业化施工队伍负责相关工程的施工,施工队伍计划安排见下表
施工队伍安排计划表序号队伍名称人数(个)施 工 任 务1项目经理部452 标段全面管理工作2土石方施工一队90本标段内路基土石方施工3附属工程一队110本标段内防排水等附属工程施工4涵洞施工队80本标段内涵洞、通道施工5互通立交施工队80该标段内互通立交施工6隧道施工一队295赛里木湖隧道进口段施工任务7隧道施工二队295赛里木湖隧道出口段施工
