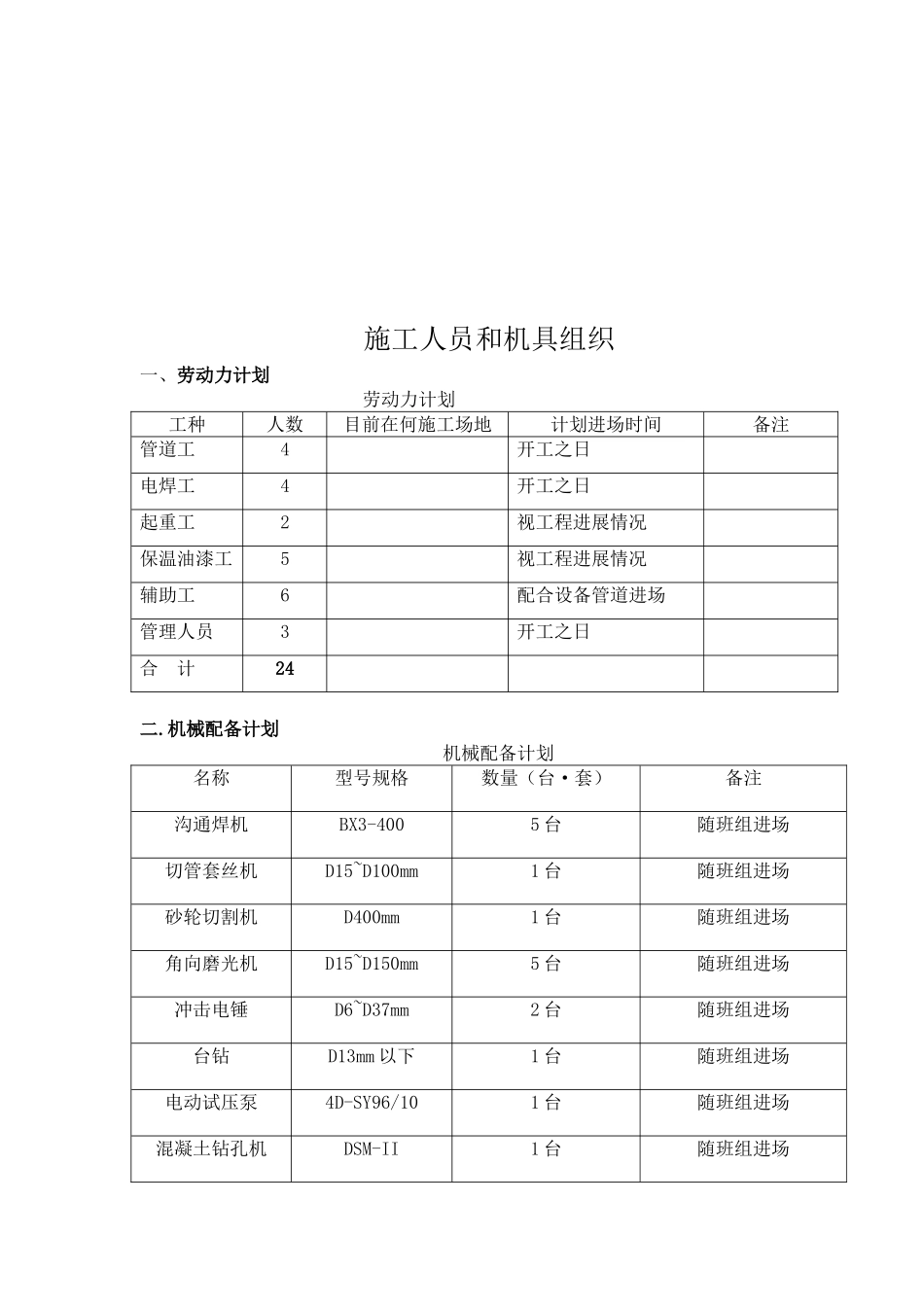

冰蓄冷空调机房系统安装工程专项施工方案审批人:编制人:编制单位:山东****工程有限公司编制日期:2025 年 3 月施工人员和机具组织一、劳动力计划劳动力计划 工种人数目前在何施工场地计划进场时间备注管道工4开工之日电焊工4开工之日起重工2视工程进展情况保温油漆工5视工程进展情况辅助工6配合设备管道进场管理人员3开工之日合 计24二.机械配备计划机械配备计划 名称型号规格数量(台·套)备注沟通焊机BX3-4005 台随班组进场切管套丝机D15~D100mm1 台随班组进场砂轮切割机D400mm1 台随班组进场角向磨光机D15~D150mm5 台随班组进场冲击电锤D6~D37mm2 台随班组进场台钻D13mm 以下1 台随班组进场电动试压泵4D-SY96/101 台随班组进场混凝土钻孔机DSM-II1 台随班组进场开孔器液压式1 台随班组进场气割气焊工具3 套随班组进场氩弧焊机WS5-300S1 台随班组进场起重工具6 套随班组进场电气施工工具2 套随班组进场螺旋千斤器3 台随班组进场接地电阻表EC-92 只随班组进场焊接检验尺0-402 把随班组进场其他工具若干随班组进场 专业施工方案一.工程执行标准1.1 GB50300-2001《建筑工程施工质量验收统一标准》1.2 GB50231-98《机械设备安装工程施工及验收法律规范》1.3 GB50235-97《工业金属管道工程施工及验收法律规范》1.4 GB50236-98《现场设备、工业管道焊接工程施工及验收法律规范》1.5 GB50243-2025《通风与空调工程施工质量验收法律规范》1.6 GB50274-98《制冷设备 空气分离设备安装工程施工及验收法律规范》二.设备管道安装方案1.主要设备的吊装方案1.1 吊装准备① 设备吊装前,首先由工程技术人员组织吊装人员学习吊装法律规范和施工安全守则。② 吊装负责人组织吊装人员讲解调运方案、要领和注意事项。确定好起吊、旋转空间无障碍物;确定好水平运输路线和设备吊装点,以及做好设备运输底排。③ 严格执行安全操作规程,严禁违章和盲目行事。④ 所用吊装工具、绳索都要进行用前校核计算以下许用值,杜绝使用年久生锈的钢丝绳、吊索、倒链等工具。⑤ 不乱指挥和乱发号指令,要求全体吊装人员服从统一指挥、团结一致、思想集中、全力以赴、注意安全、相互照应、爱护设备、杜绝一切事故的发生。防备底下和吊装物底下严禁站人。1.2 制冷机吊运过程说明第一步:制冷机从地面运至设备入口第二步:起吊设备,撤掉临时钢架平台。每台机组的端板上有四个吊装孔(每端 2 个),可用来吊运机组(参见下图)。吊运安装...
