技 术 交 底 书 填发日期: 年 月 日建设单位广西红河高速公路有限公司施工单位广西壮族自治区公路桥梁工程总公司工程名称来马高速公路房建工程西燕服务区施工冲孔桩交底内容:1、施工准备 1
1 主要机具:冲孔桩机、泥浆泵、沟通电焊机、Ф250 导管、测绳、全站仪、经纬仪、水准仪等
2 作业条件: 1
1 场地地面障碍物处理完毕,施工用临时设施准备就绪
2 根据施工图纸放样出桩位点,并经过复核
2、施工工艺 2
1 工艺流程:冲孔灌注桩施工流程2
1 场地准备:施工前对场地进行清理、平整,为冲孔作业提供工作平台,统一规划设置泥浆池、沉淀池,采纳机械开挖,并做好浆池围护
平整场地桩位放样埋设护筒冲孔机就位冲进成孔一次清孔成孔检测安放钢筋笼安装导管二次清孔测沉渣护筒制作测量控制网建立平整度、垂直度检查导管拼装、检查泥浆循环钢筋笼制作浇筑混凝土桩基移位2

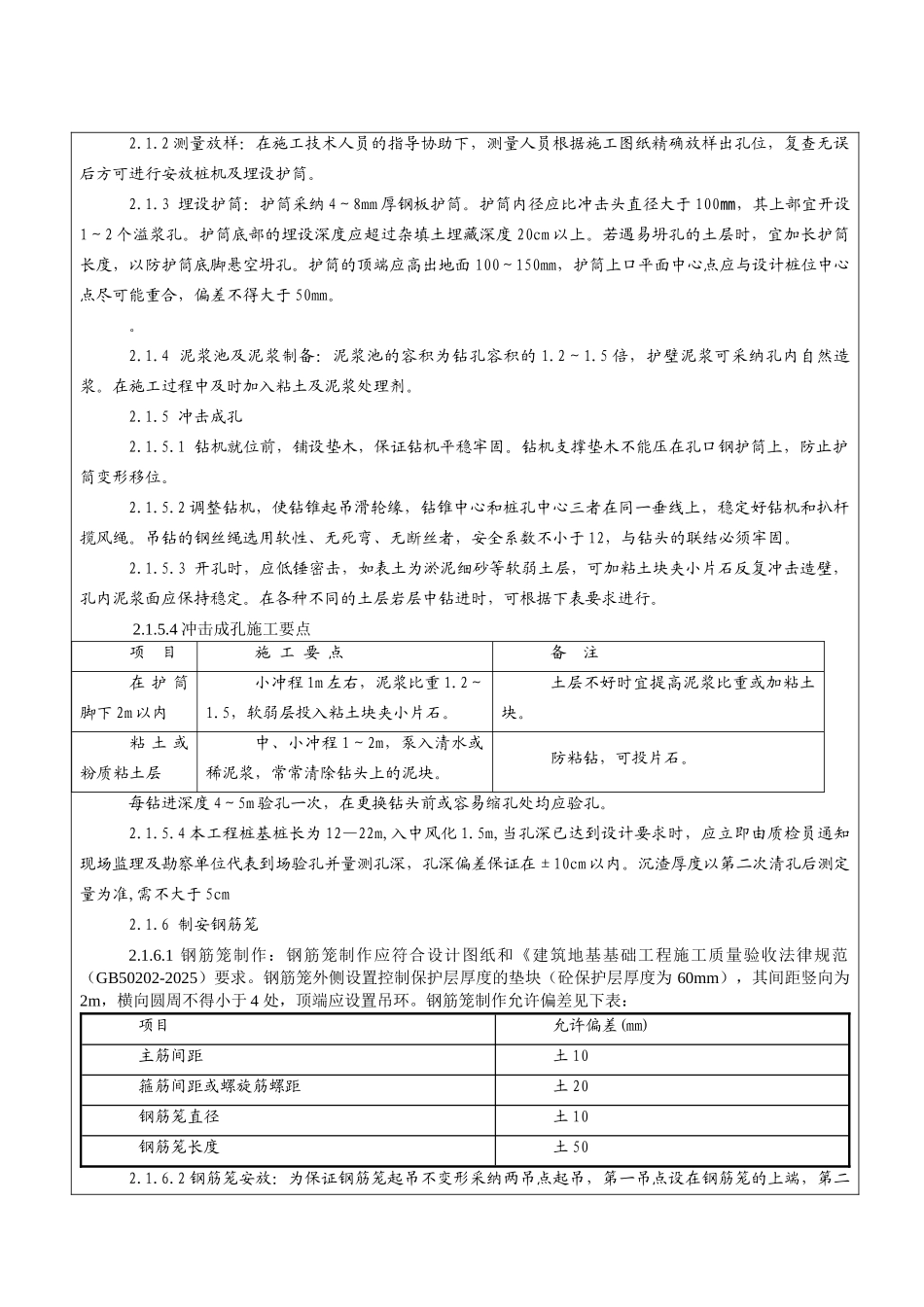

2 测量放样:在施工技术人员的指导协助下,测量人员根据施工图纸精确放样出孔位,复查无误后方可进行安放桩机及埋设护筒
3 埋设护筒:护筒采纳 4~8mm 厚钢板护筒
护筒内径应比冲击头直径大于 100,其上部宜开设㎜1~2 个溢浆孔
护筒底部的埋设深度应超过杂填土埋藏深度 20cm 以上
若遇易坍孔的土层时,宜加长护筒长度,以防护筒底脚悬空坍孔
护筒的顶端应高出地面 100~150mm,护筒上口平面中心点应与设计桩位中心点尽可能重合,偏差不得大于 50mm
4 泥浆池及泥浆制备:泥浆池的容积为钻孔容积的 1
5 倍,护壁泥浆可采纳孔内自然造浆
在施工过程中及时加入粘土及泥浆处理剂
5 冲击成孔2
1 钻机就位前,铺设垫木,保证钻机平稳牢固
钻机支撑垫木不能压在孔口钢护筒上,防止护筒变形移位
2 调整钻机,使钻锥起吊滑轮缘,钻锥中心和桩孔中心三者在同一垂线
