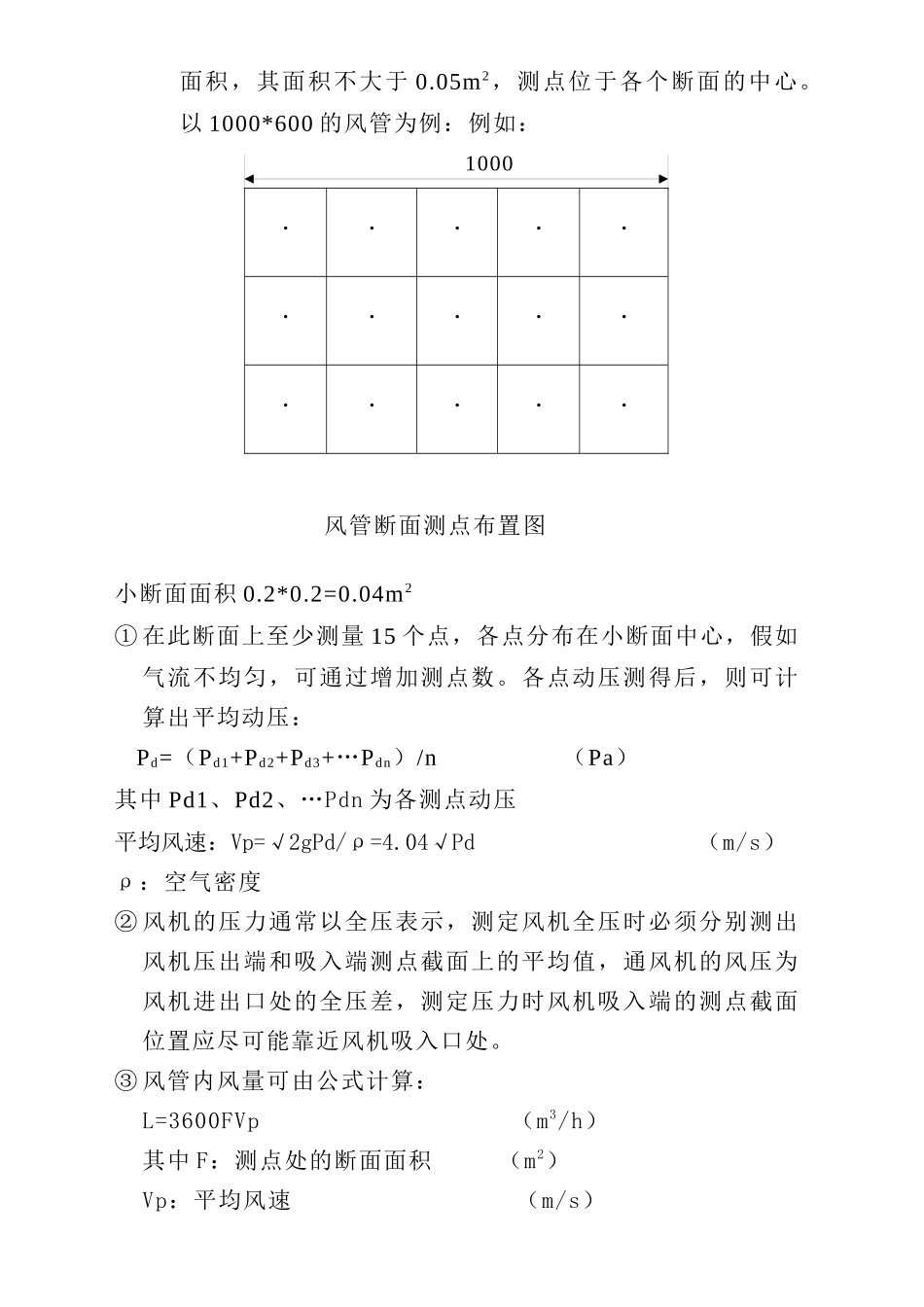

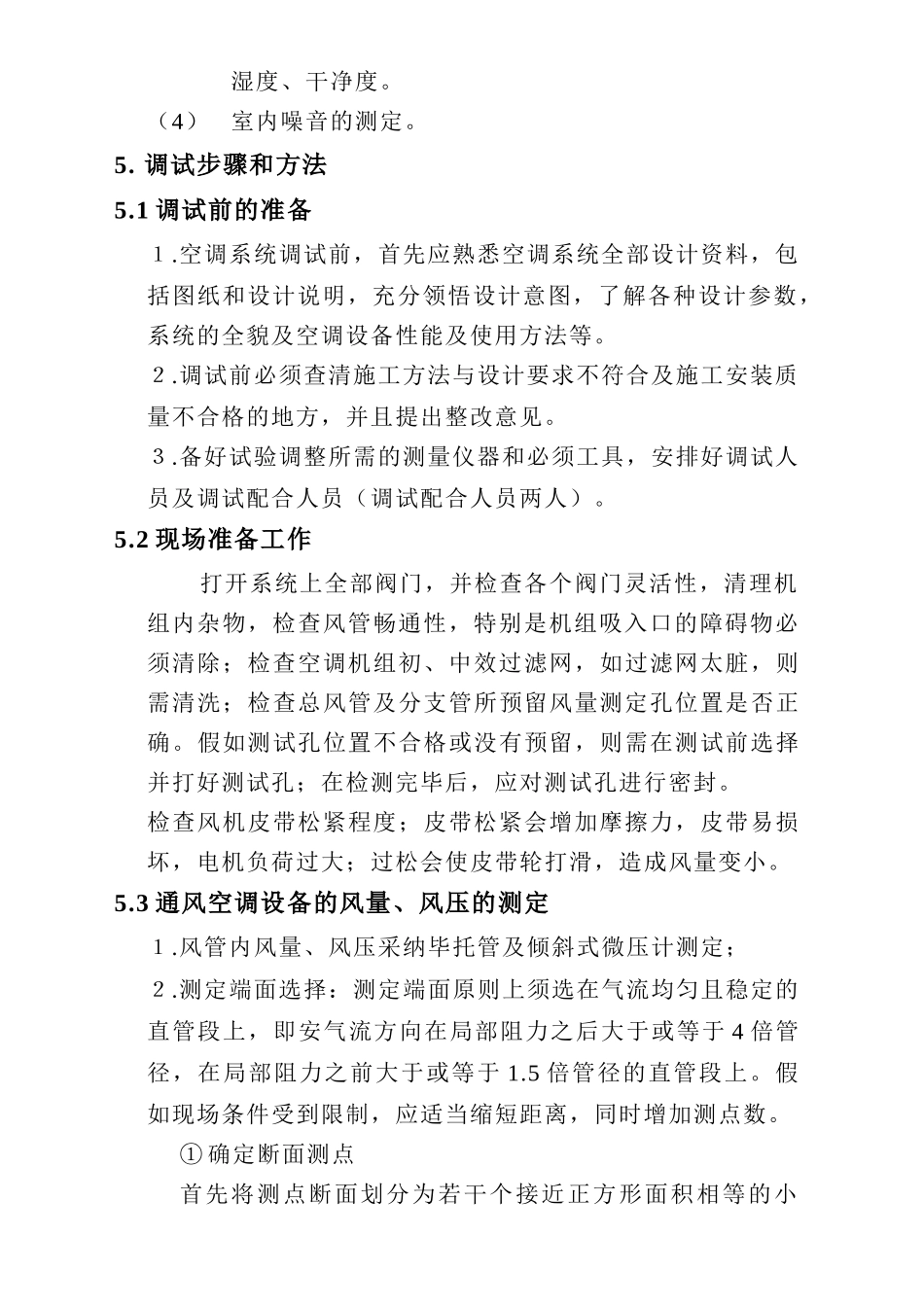

1. 工程概况本工程为某固体制剂车间的空调调试,本次调试的共有6 台空调机组。一层两台空调机组,二层四台空调机组,均为净化空调系统。2. 编制依据干净室施工及验收法律规范 JGJ71-90通风与空调工程施工及验收法律规范 GB50243-2025建筑单位提供的设计文件,施工图纸及资料3.调试的目的和要求在新建的空调系统安装结束,单机调试完毕正式投入使用前,需同设计施工和建设单位联合组成调试小组,对系统进行测试和调整,这对于检验设计是否正确,施工是否可靠,设备是否合格都是必不可少的环节,也是施工单位交工前的重要工序。空调调试测定与调试的目的,就是要检测和调整空调机组送风量、新风量、回风量是否满足设计要求,并按设计要求调整平衡各个风口的风量,以保证室内换气次数、温度、相对湿度、房间正压、干净度等满足设计及法律规范要求。通过测定与调整,应针对系统中存在的问题提出恰当的改进措施,使系统更加完善,从而保证空调系统在运行中能达到经济和有用的目的。4.调试内容根据本工程空调系统特点,通风空调系统的无生产负荷联动试运转后测定和调整包括以下内容:(1)空调机风量的测定。(2)系统风量与风口风量调整与平衡(3)空调系统室内参数的测定,包括室内静压、温度、湿度、干净度。(4)室内噪音的测定。5. 调试步骤和方法5.1 调试前的准备1.空调系统调试前,首先应熟悉空调系统全部设计资料,包括图纸和设计说明,充分领悟设计意图,了解各种设计参数,系统的全貌及空调设备性能及使用方法等。2.调试前必须查清施工方法与设计要求不符合及施工安装质量不合格的地方,并且提出整改意见。3.备好试验调整所需的测量仪器和必须工具,安排好调试人员及调试配合人员(调试配合人员两人)。5.2 现场准备工作打开系统上全部阀门,并检查各个阀门灵活性,清理机组内杂物,检查风管畅通性,特别是机组吸入口的障碍物必须清除;检查空调机组初、中效过滤网,如过滤网太脏,则需清洗;检查总风管及分支管所预留风量测定孔位置是否正确。假如测试孔位置不合格或没有预留,则需在测试前选择并打好测试孔;在检测完毕后,应对测试孔进行密封。检查风机皮带松紧程度;皮带松紧会增加摩擦力,皮带易损坏,电机负荷过大;过松会使皮带轮打滑,造成风量变小。5.3 通风空调设备的风量、风压的测定1.风管内风量、风压采纳毕托管及倾斜式微压计测定;2.测定端面选择:测定端面原则上须选在气流均匀且稳定的直管段上,即安气流方向在...
