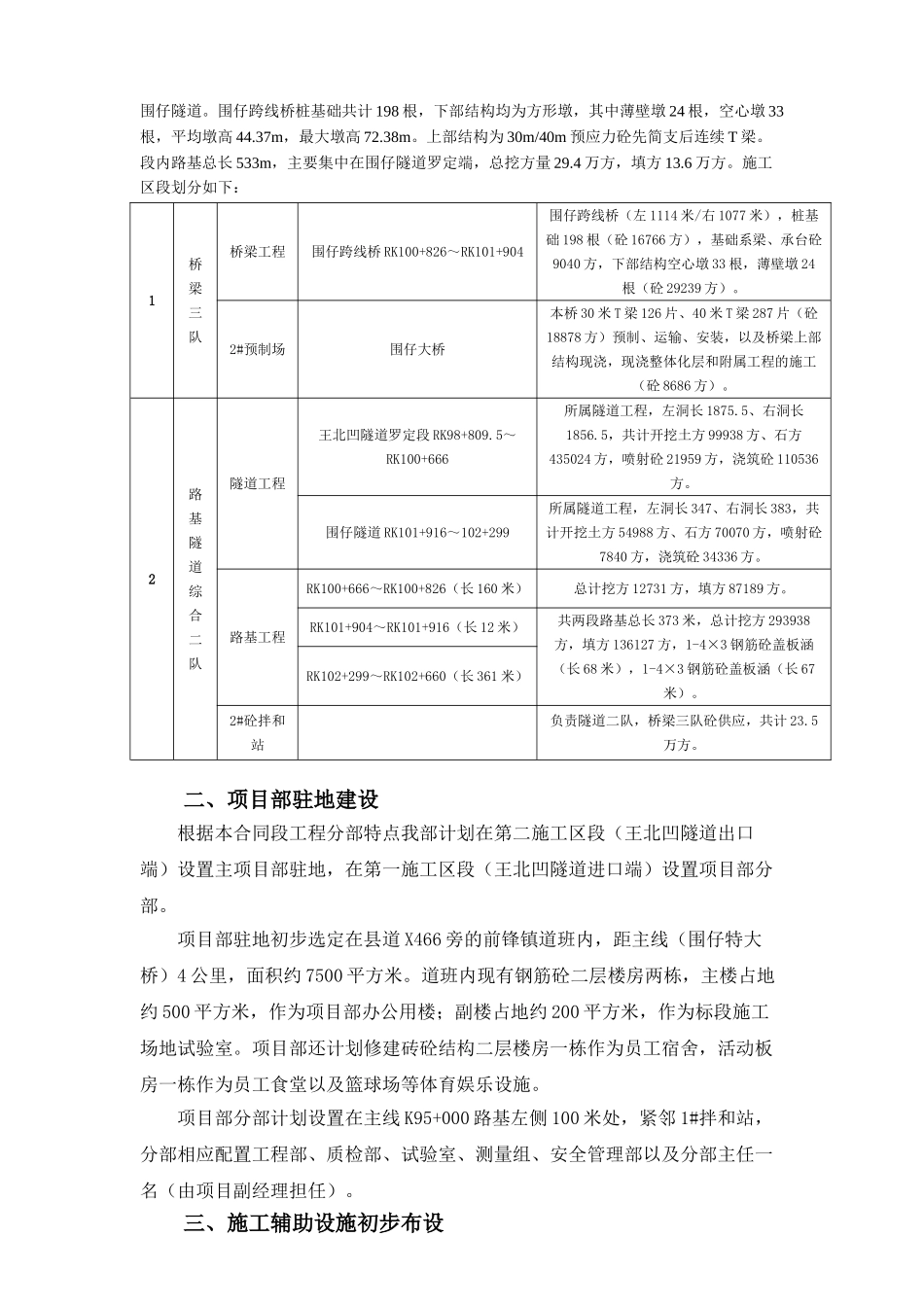

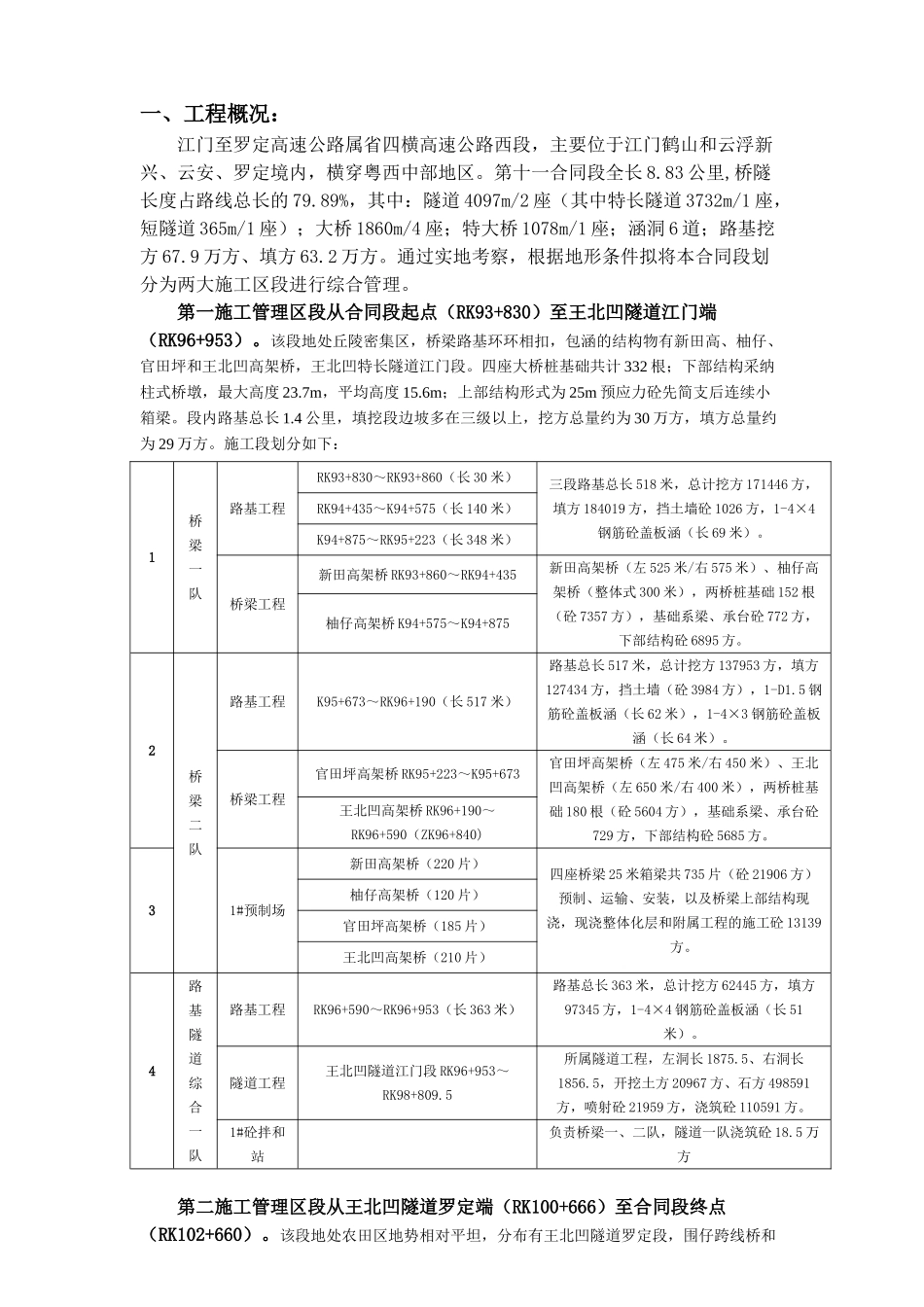

一、工程概况:江门至罗定高速公路属省四横高速公路西段,主要位于江门鹤山和云浮新兴、云安、罗定境内,横穿粤西中部地区
第十一合同段全长 8
83 公里,桥隧长度占路线总长的 79
89%,其中:隧道 4097m/2 座(其中特长隧道 3732m/1 座,短隧道 365m/1 座);大桥 1860m/4 座;特大桥 1078m/1 座;涵洞 6 道;路基挖方 67
9 万方、填方 63
通过实地考察,根据地形条件拟将本合同段划分为两大施工区段进行综合管理
第一施工管理区段从合同段起点(RK93+830)至王北凹隧道江门端(RK96+953)
该段地处丘陵密集区,桥梁路基环环相扣,包涵的结构物有新田高、柚仔、官田坪和王北凹高架桥,王北凹特长隧道江门段
四座大桥桩基础共计 332 根;下部结构采纳柱式桥墩,最大高度 23
7m,平均高度 15
6m;上部结构形式为 25m 预应力砼先简支后连续小箱梁
段内路基总长 1
4 公里,填挖段边坡多在三级以上,挖方总量约为 30 万方,填方总量约为 29 万方
施工段划分如下:1桥梁一队路基工程RK93+830~RK93+860(长 30 米)三段路基总长 518 米,总计挖方 171446 方,填方 184019 方,挡土墙砼 1026 方,1-4×4钢筋砼盖板涵(长 69 米)
RK94+435~K94+575(长 140 米)K94+875~RK95+223(长 348 米)桥梁工程新田高架桥 RK93+860~RK94+435新田高架桥(左 525 米/右 575 米)、柚仔高架桥(整体式 300 米),两桥桩基础 152 根(砼 7357 方),基础系梁、承台砼 772 方,下部结构砼 6895 方
柚仔高架桥 K94+575~K94+8752桥梁二队路基工程K95+673~RK96+190(长 517 米)路基总长 5
