化工工程施工质量控制点及相关表格目录

化工工程施工质量控制点及相关表格目录_第1页
1/14
化工工程施工质量控制点及相关表格目录_第2页
2/14
化工工程施工质量控制点及相关表格目录_第3页
3/14

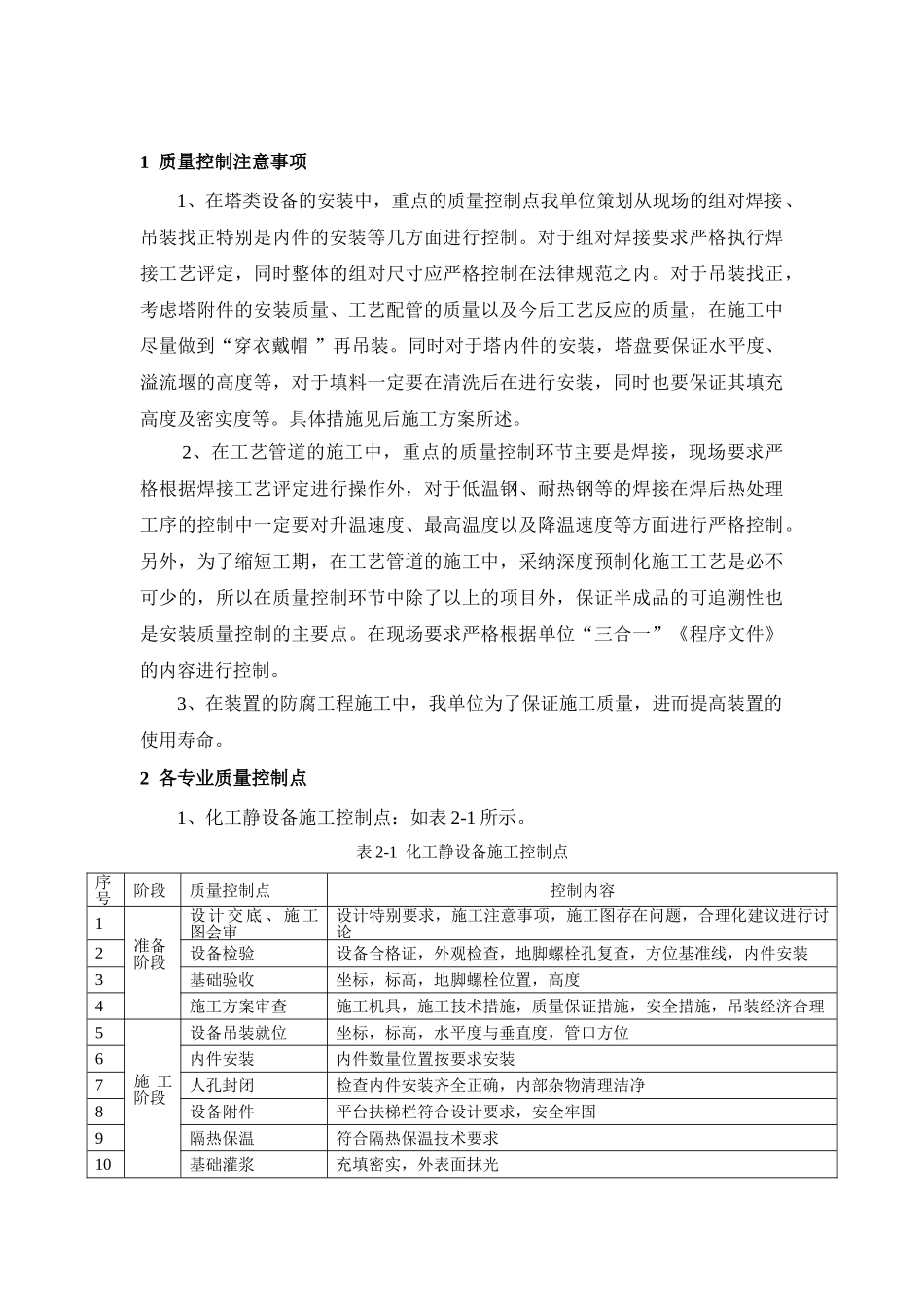

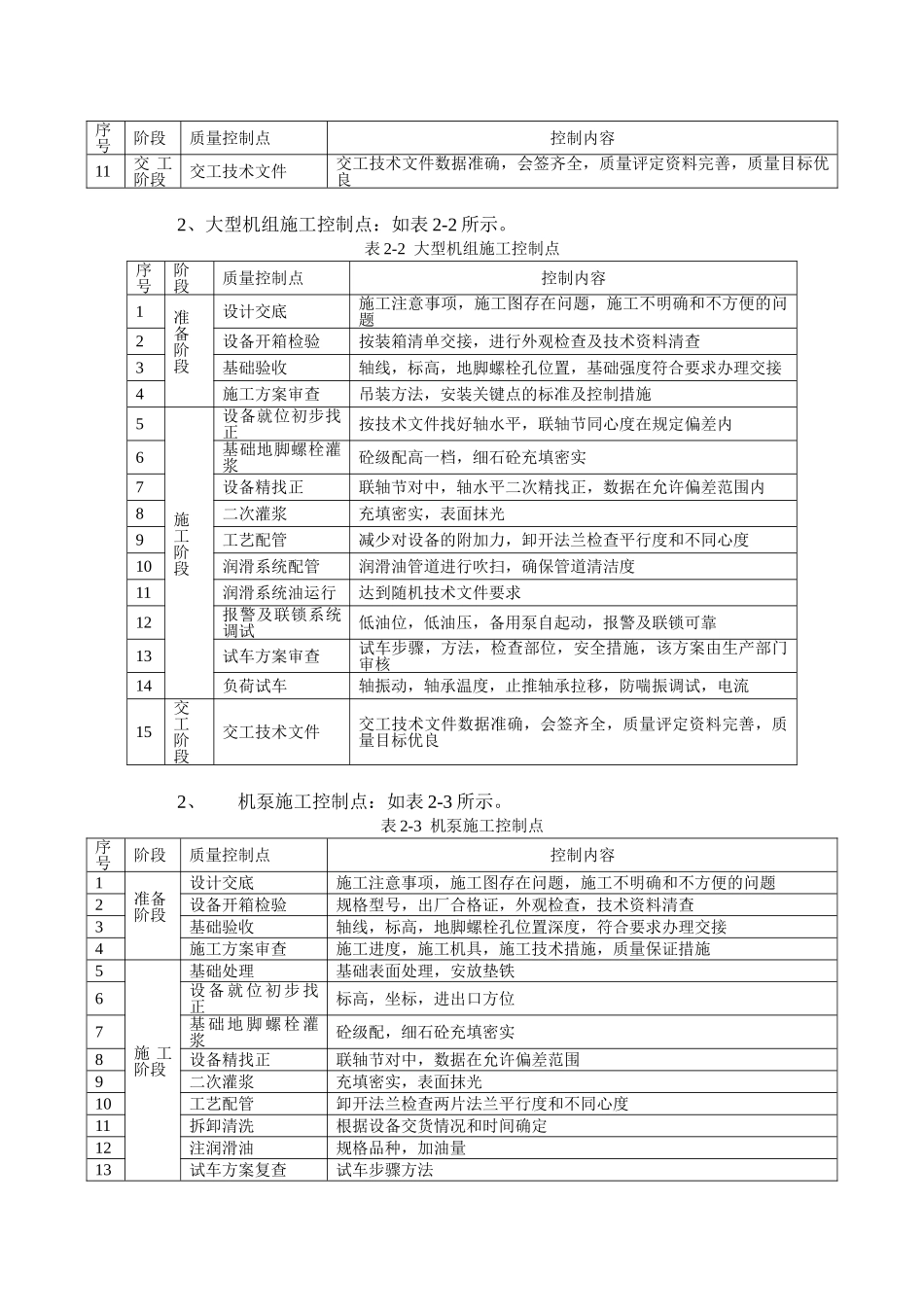

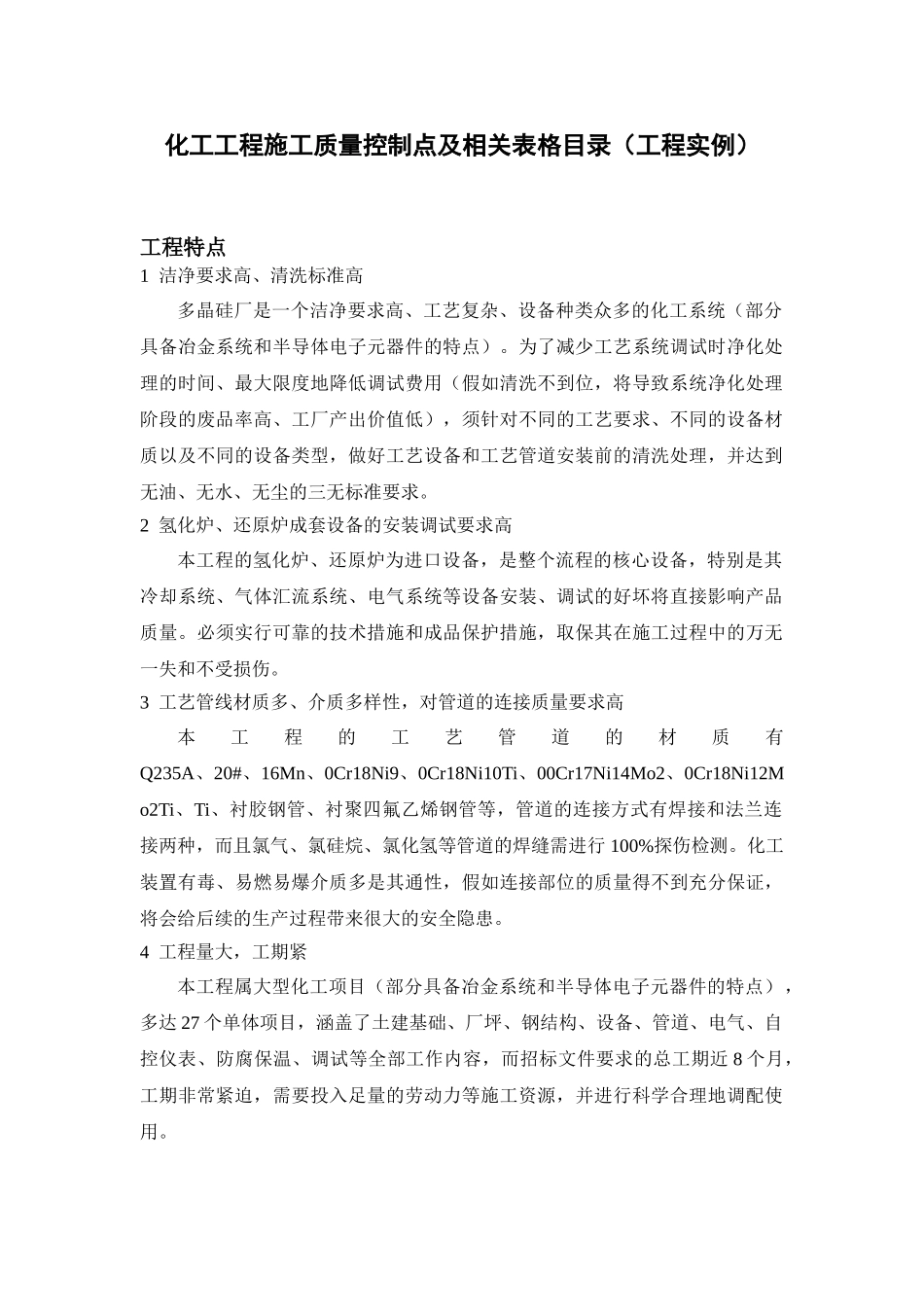

化工工程施工质量控制点及相关表格目录(工程实例) 工程特点 1 洁净要求高、清洗标准高多晶硅厂是一个洁净要求高、工艺复杂、设备种类众多的化工系统(部分具备冶金系统和半导体电子元器件的特点)。为了减少工艺系统调试时净化处理的时间、最大限度地降低调试费用(假如清洗不到位,将导致系统净化处理阶段的废品率高、工厂产出价值低),须针对不同的工艺要求、不同的设备材质以及不同的设备类型,做好工艺设备和工艺管道安装前的清洗处理,并达到无油、无水、无尘的三无标准要求。2 氢化炉、还原炉成套设备的安装调试要求高本工程的氢化炉、还原炉为进口设备,是整个流程的核心设备,特别是其冷却系统、气体汇流系统、电气系统等设备安装、调试的好坏将直接影响产品质量。必须实行可靠的技术措施和成品保护措施,取保其在施工过程中的万无一失和不受损伤。3 工艺管线材质多、介质多样性,对管道的连接质量要求高本工程的工艺管道的材质有Q235A、20#、16Mn、0Cr18Ni9、0Cr18Ni10Ti、00Cr17Ni14Mo2、0Cr18Ni12Mo2Ti、Ti、衬胶钢管、衬聚四氟乙烯钢管等,管道的连接方式有焊接和法兰连接两种,而且氯气、氯硅烷、氯化氢等管道的焊缝需进行 100%探伤检测。化工装置有毒、易燃易爆介质多是其通性,假如连接部位的质量得不到充分保证,将会给后续的生产过程带来很大的安全隐患。4 工程量大,工期紧本工程属大型化工项目(部分具备冶金系统和半导体电子元器件的特点),多达 27 个单体项目,涵盖了土建基础、厂坪、钢结构、设备、管道、电气、自控仪表、防腐保温、调试等全部工作内容,而招标文件要求的总工期近 8 个月,工期非常紧迫,需要投入足量的劳动力等施工资源,并进行科学合理地调配使用。1 质量控制注意事项1、在塔类设备的安装中,重点的质量控制点我单位策划从现场的组对焊接、吊装找正特别是内件的安装等几方面进行控制。对于组对焊接要求严格执行焊接工艺评定,同时整体的组对尺寸应严格控制在法律规范之内。对于吊装找正,考虑塔附件的安装质量、工艺配管的质量以及今后工艺反应的质量,在施工中尽量做到“穿衣戴帽 ”再吊装。同时对于塔内件的安装,塔盘要保证水平度、溢流堰的高度等,对于填料一定要在清洗后在进行安装,同时也要保证其填充高度及密实度等。具体措施见后施工方案所述。 2、在工艺管道的施工中,重点的质量控制环节主要是焊接,现场要求严格根据焊接工艺评定进行操作外,对于低温钢、耐热钢等的焊接在...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

化工工程施工质量控制点及相关表格目录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
