目 录第一章:、综合说明 1、工程简介2、工程特点3、质量与环境目标4、 工期目标5、 安全与文明施工目标第二章、项目管理组织架构1、项目经理部组织架构图2、主要施工管理人员介绍3、主要部门人员职责第三章、施工工艺1 压力机拆除工艺2 设备运输3 大型设备件的吊装、拆除工艺4 安装工艺及检测方法5 电气设备安装工艺6 液压、气动和润滑管道的拆卸与安装第四章、各类施工保证措施:1、冬、雨季施工措施2、工程工期保证措施3、工程质量保证措施4、安 全 措 施5、现场文明施工措施6、工程交验后的服务措施第六章、施工部署计划1、进度计划表2、施工现场平面布置图3、劳动力计划: 4、施工机械计划第一章、 综合说明一、工程简介本工程设备拆卸地点位于北京市朝阳区广渠路 36 号(东三环路至四环路之间劲松路上),现北京吉普汽车有限公司冲压车间内;设备安装地点位于北京市经济技术开发区(亦庄) 北京奔驰-戴姆勒克莱斯勒汽车有限公司冲压车间内

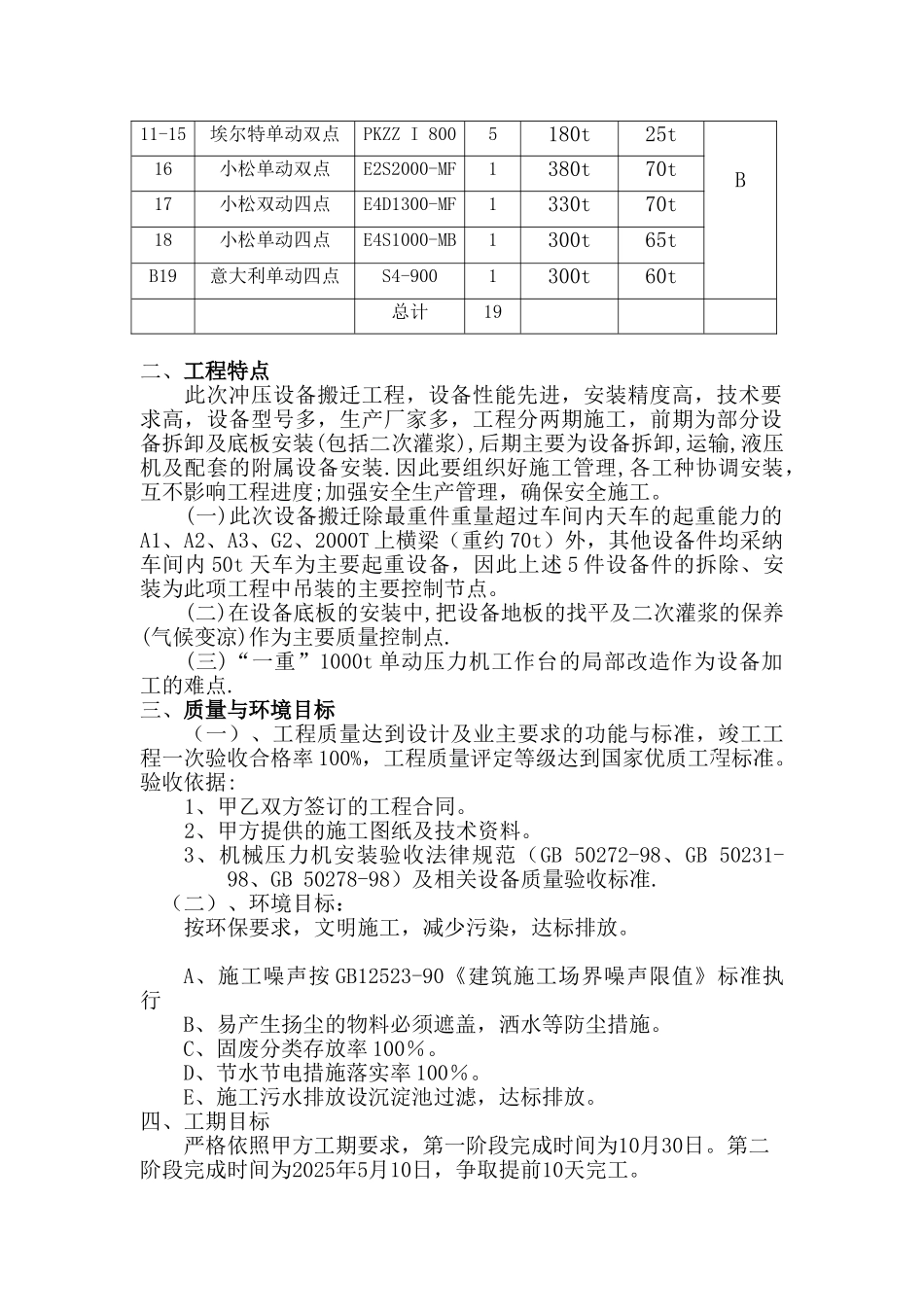

工程要求于 2025 年 10 月 21 日至 2025年 10 月 30 日设备安装用底板与梁的安装及二次灌浆完毕;2025 年 12 月 21 日至 2025 年 5 月10 日设备拆卸、运输、安装完毕
冲压车间内此次搬迁设备总计 19 台套,主要型号有:序号设备名称设备型号数量单台重量(吨)单件重量(吨)标段1一重单动四点E4S1000-MB1300t65tA2-4上重单动四点E4S800-MB3250t50t5一重单动四点E4S800-MB1240t45t6-10齐二单动双点E2S500-MB5180t25t11-15埃尔特单动双点PKZZ I 8005180t25tB16小松单动双点E2S2000-MF1380t70t17小松双动四点E4D1300-MF1330t70t18小松单动四点E4S1000-MB1300t65tB19意大利单动四点S4-9
