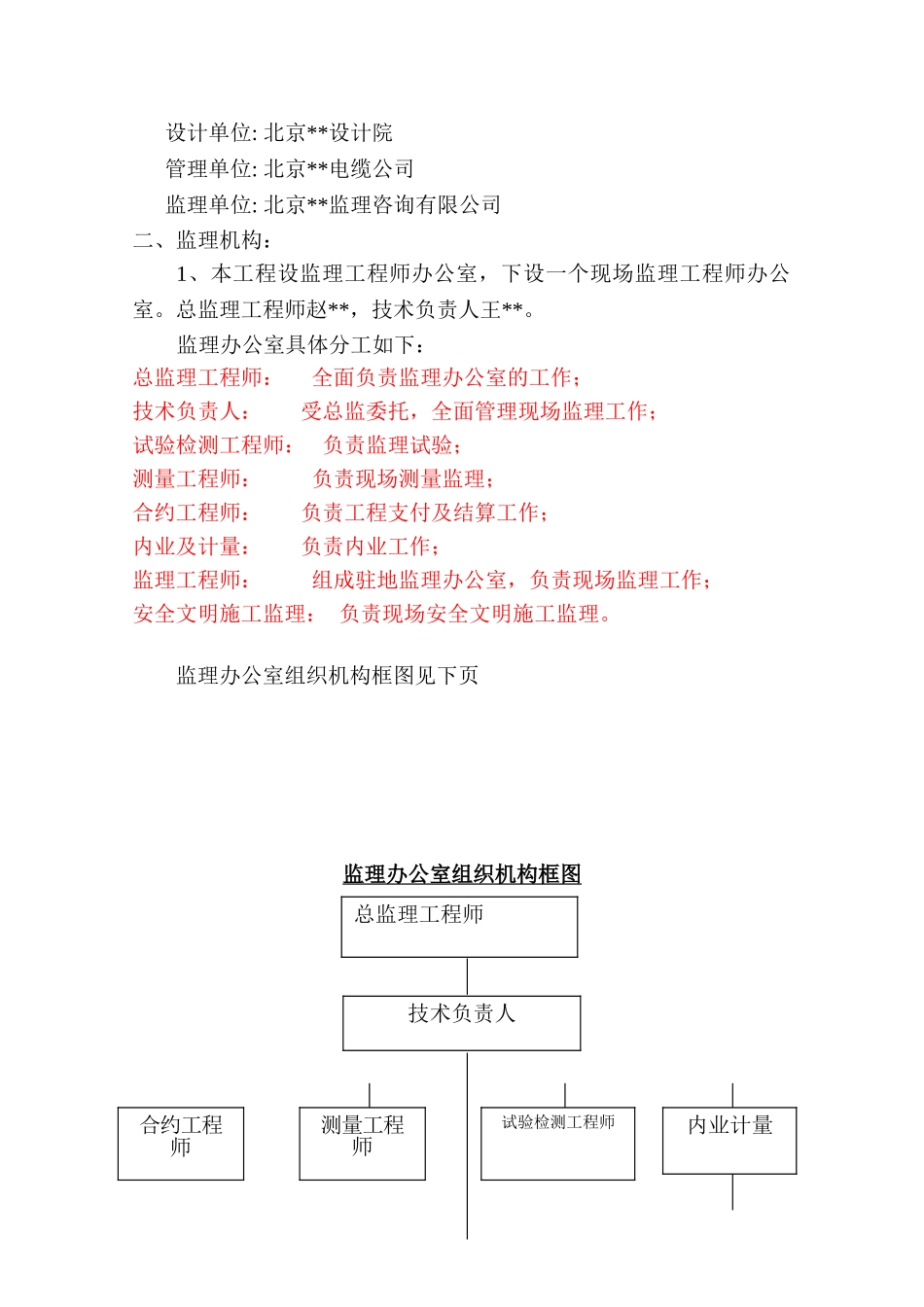

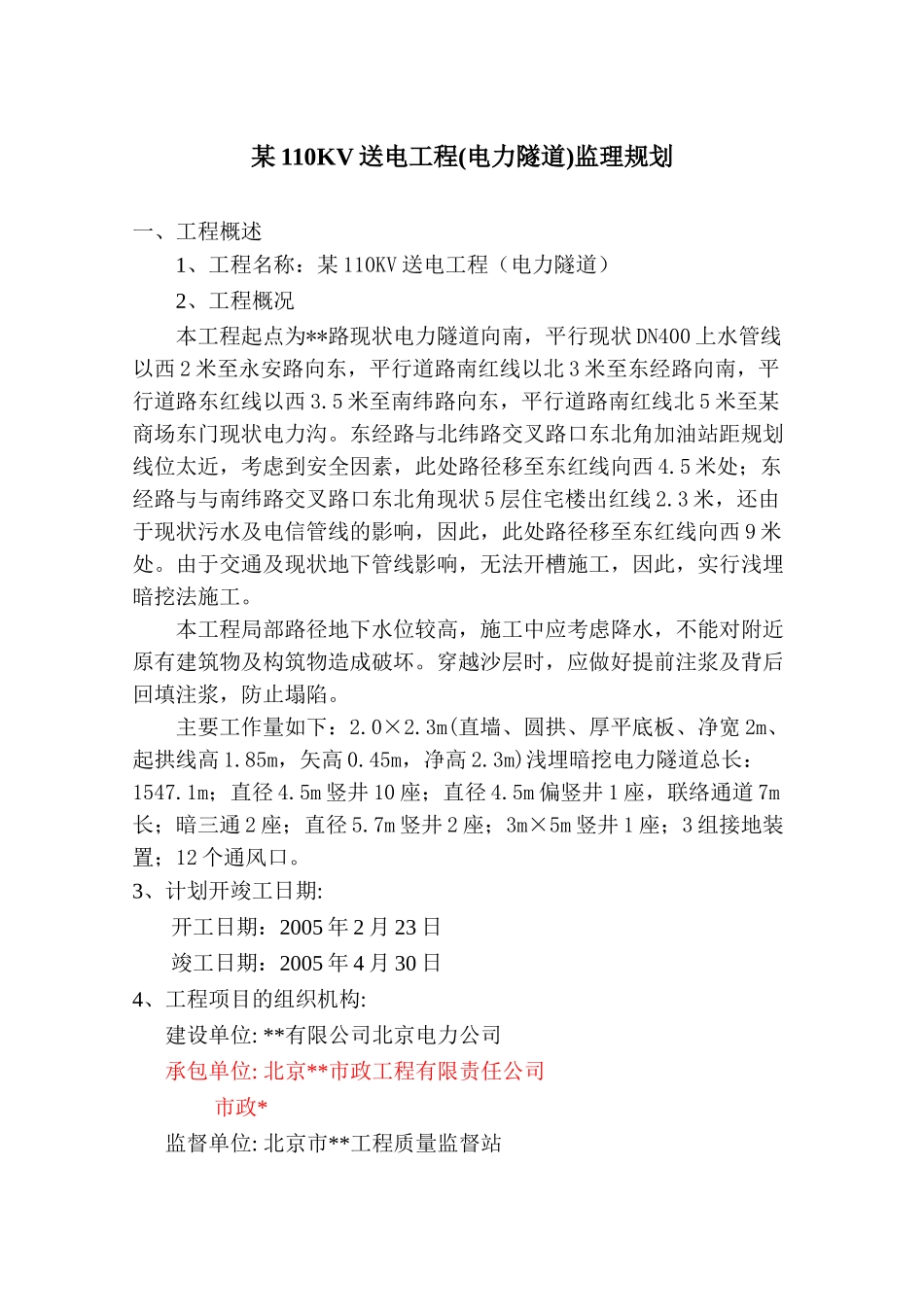

某 110KV 送电工程(电力隧道)监理规划一、工程概述1、工程名称:某 110KV 送电工程(电力隧道)2、工程概况本工程起点为**路现状电力隧道向南,平行现状 DN400 上水管线以西 2 米至永安路向东,平行道路南红线以北 3 米至东经路向南,平行道路东红线以西 3.5 米至南纬路向东,平行道路南红线北 5 米至某商场东门现状电力沟。东经路与北纬路交叉路口东北角加油站距规划线位太近,考虑到安全因素,此处路径移至东红线向西 4.5 米处;东经路与与南纬路交叉路口东北角现状 5 层住宅楼出红线 2.3 米,还由于现状污水及电信管线的影响,因此,此处路径移至东红线向西 9 米处。由于交通及现状地下管线影响,无法开槽施工,因此,实行浅埋暗挖法施工。本工程局部路径地下水位较高,施工中应考虑降水,不能对附近原有建筑物及构筑物造成破坏。穿越沙层时,应做好提前注浆及背后回填注浆,防止塌陷。 主要工作量如下:2.0×2.3m(直墙、圆拱、厚平底板、净宽 2m、起拱线高 1.85m,矢高 0.45m,净高 2.3m)浅埋暗挖电力隧道总长:1547.1m;直径 4.5m 竖井 10 座;直径 4.5m 偏竖井 1 座,联络通道 7m长;暗三通 2 座;直径 5.7m 竖井 2 座;3m×5m 竖井 1 座;3 组接地装置;12 个通风口。3、计划开竣工日期: 开工日期:2005 年 2 月 23 日竣工日期:2005 年 4 月 30 日4、工程项目的组织机构:建设单位: **有限公司北京电力公司承包单位: 北京**市政工程有限责任公司 市政*监督单位: 北京市**工程质量监督站设计单位: 北京**设计院管理单位: 北京**电缆公司监理单位: 北京**监理咨询有限公司二、监理机构:1、本工程设监理工程师办公室,下设一个现场监理工程师办公室。总监理工程师赵**,技术负责人王**。监理办公室具体分工如下:总监理工程师: 全面负责监理办公室的工作;技术负责人: 受总监委托,全面管理现场监理工作;试验检测工程师: 负责监理试验;测量工程师: 负责现场测量监理;合约工程师: 负责工程支付及结算工作;内业及计量: 负责内业工作;监理工程师: 组成驻地监理办公室,负责现场监理工作;安全文明施工监理: 负责现场安全文明施工监理。监理办公室组织机构框图见下页监理办公室组织机构框图 总监理工程师 技术负责人 合约工程师 测量工程师试验检测工程师内业计量2、监理人员岗位职责2.1 总监理工程师主要职责2.1.1 对工程建设监理合同的实施负全面...
