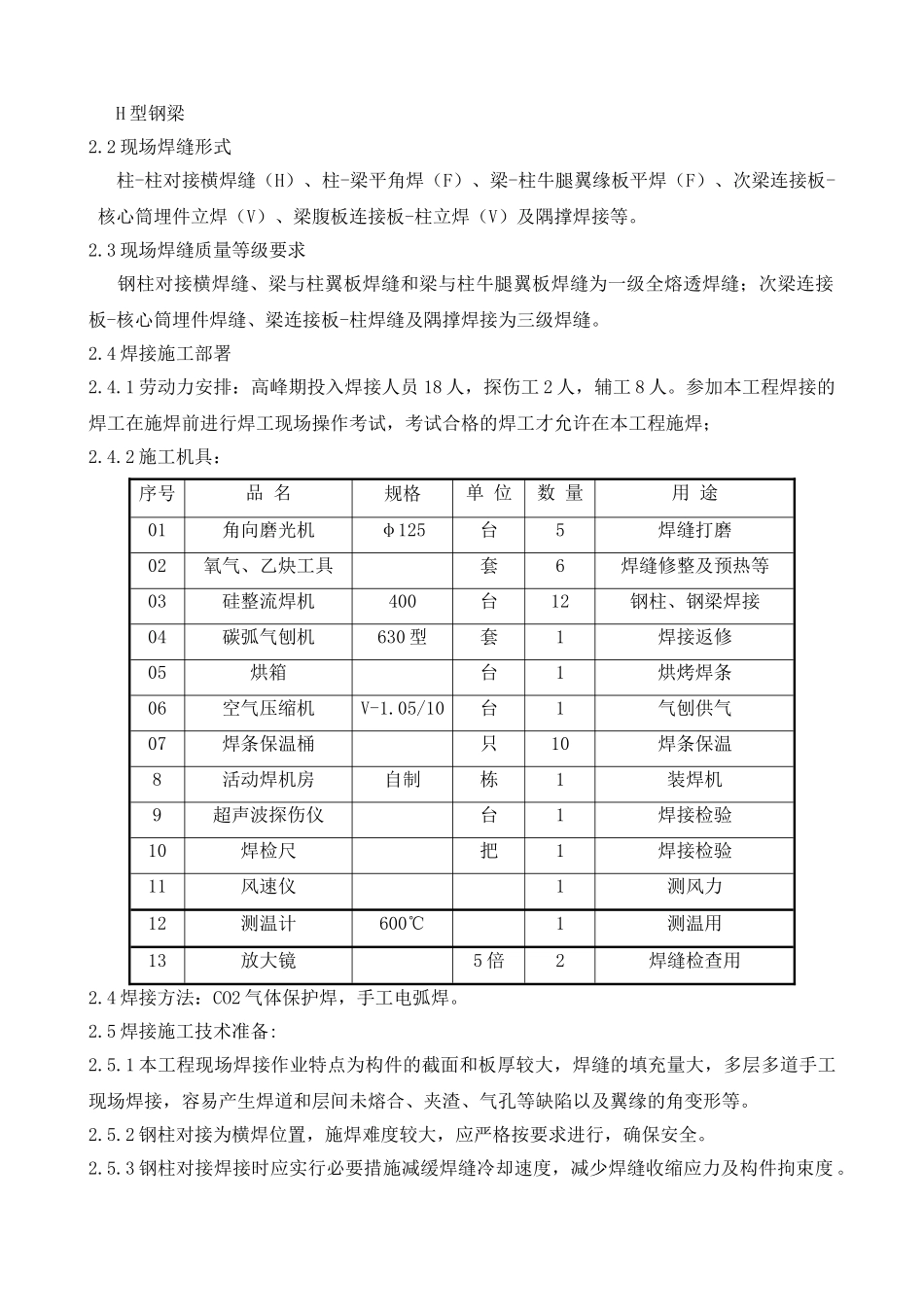

一、编制依据1、业主提供的北京****建筑设计讨论院设计的施工图纸2、北京****建筑设计讨论院确认的加工详图3、《建筑工程冬期施工技术规程》 JGJ104-974、《高层民用建筑钢结构技术规程》 JGJ99-985、《钢结构工程施工质量验收法律规范》 GB50205-20016、《建筑钢结构焊接技术规程》 GJ81-20257、《钢焊缝手工超声波检验方法和探伤结果分级》 GB11345-89二、冬期施工1、钢结构安装冬期对钢结构安装没有影响,主要影响是安装进度和工人的作业安全。为保证工程质量和作业安全,实行如下措施:1.1 所有参加安装人员在进行冬期施工前要进行安装、安全、防火教育;1.2 保持钢构件的摩擦面的干燥、清洁;1.3 构件堆放时不宜过高,对叠放的构件要进行临时支撑,在堆放场地周围拉上标志线;1.4 风力大于 5 级、下雪,浓雾天气 , 停止高空吊装及安装的配套工序,如焊接、高强螺栓安装、校正结构等; 1.5 钢梁上有积雪和霜冻,停止吊装,待积雪清理洁净、霜冻融化和钢梁干燥后方可吊装;1.6 吊装工人配备御寒帽和防滑鞋;登高作业时,安全带必须进行有效固定;1.7 柱安装时,吊前必须安装爬梯,以便于摘钩及安装钢梁时上下人员。摘钩前柱子必须用安装螺栓固定好后方可摘钩;1.8 生命线:钢柱与框架连接处采纳 Φ8mm 钢丝绳作为生命线,次梁导用 Φ12mm 白棕绳作为生命线;防坠器:为保证操作证在上下钢柱时的人身安全,钢柱安装时都配备防坠器。人员上下时,将安全带挂在防坠器的挂钩上,避开发生坠落事故。1.9 安全挂钩与工具防坠链,将全部自动工具,轻型电工工具加设不同形式的防坠链和挂钩,防止工具坠落伤人事故。1.10 夜间施工,施工区域要内有良好的照明。2、钢结构焊接作业2.1 主要构件形式: 箱型柱 Z1: □800╳32/28/25;□300╳250╳20 圆管柱构件 Z2:◎900╳28/25; H 型钢柱: H250╳400/300╳16╳20 H 型钢梁2.2 现场焊缝形式 柱-柱对接横焊缝(H)、柱-梁平角焊(F)、梁-柱牛腿翼缘板平焊(F)、次梁连接板- 核心筒埋件立焊(V)、梁腹板连接板-柱立焊(V)及隅撑焊接等。2.3 现场焊缝质量等级要求 钢柱对接横焊缝、梁与柱翼板焊缝和梁与柱牛腿翼板焊缝为一级全熔透焊缝;次梁连接板-核心筒埋件焊缝、梁连接板-柱焊缝及隅撑焊接为三级焊缝。2.4 焊接施工部署 2.4.1 劳动力安排:高峰期投入焊接人员 18 人,探伤工 2 人,辅工 8 人。参加本工程焊接的焊工在施焊前进行焊工现场操作考试,考试合...
