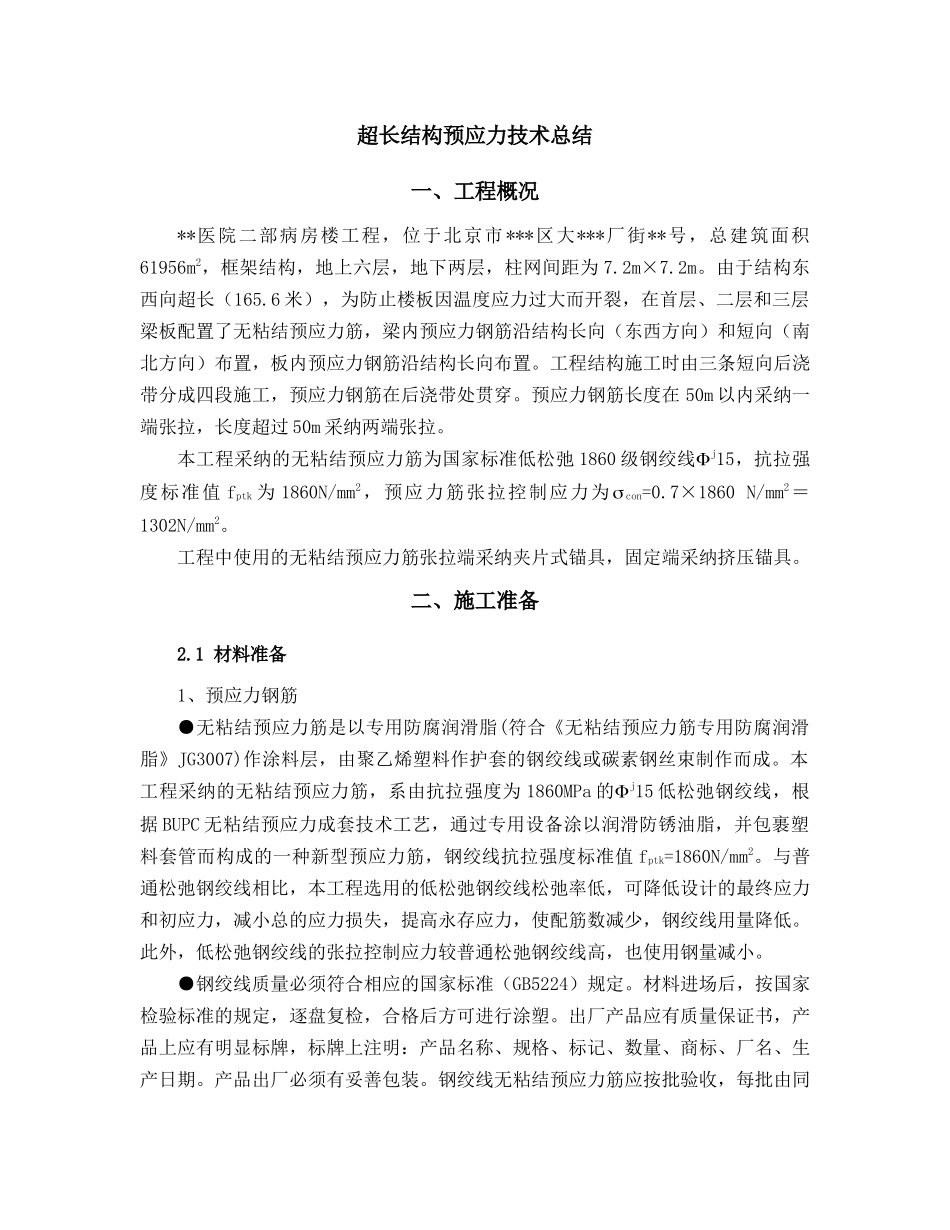

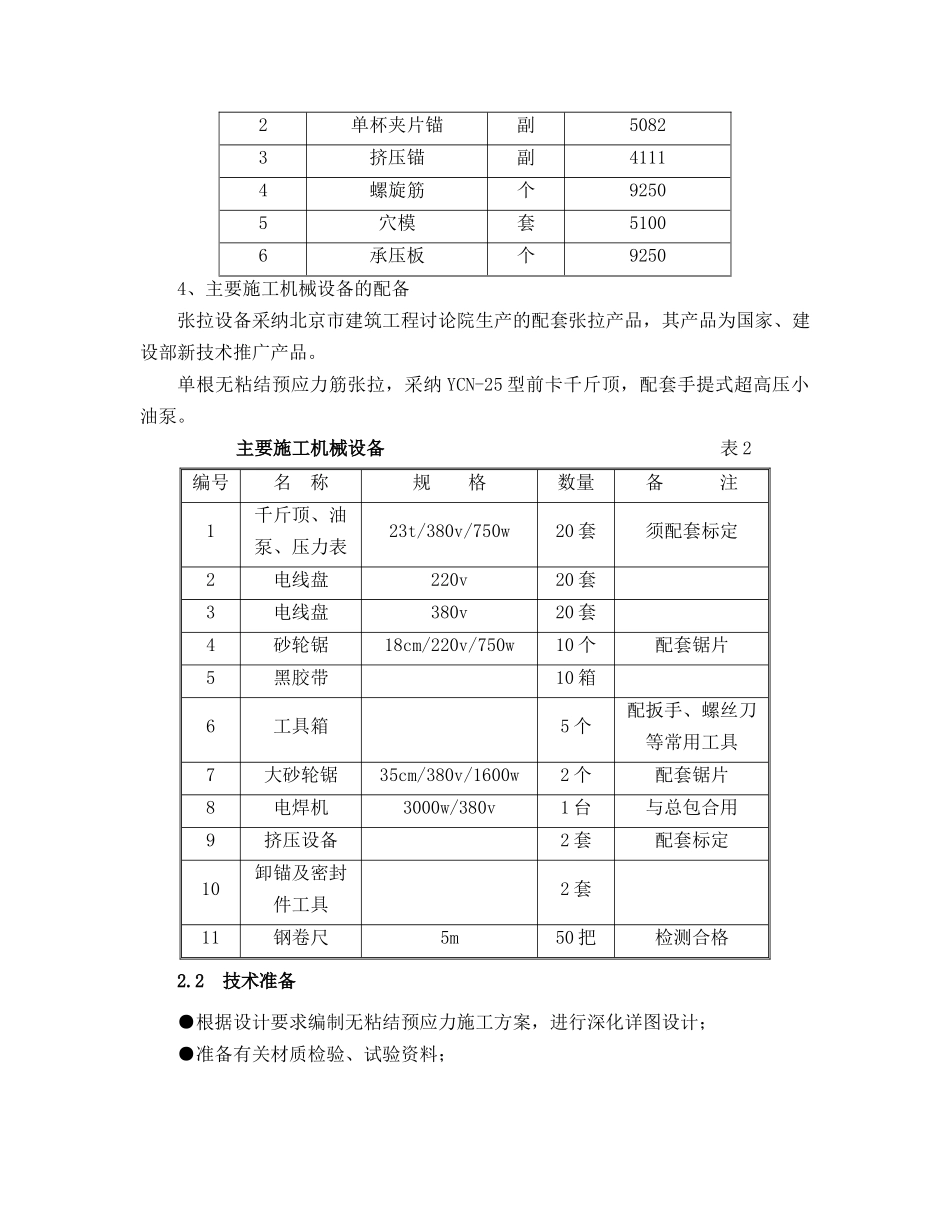

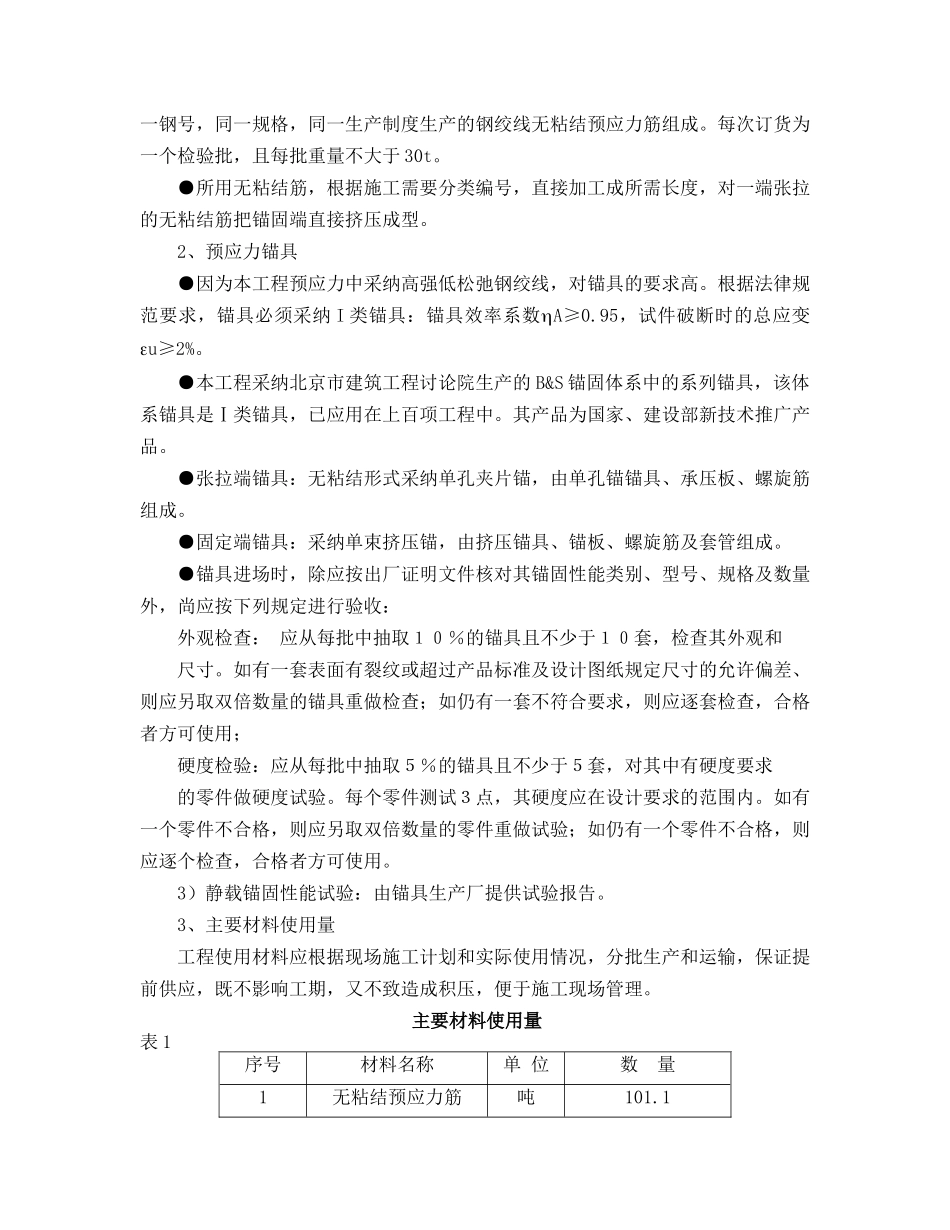

超长结构预应力技术总结一、工程概况**医院二部病房楼工程,位于北京市 ***区大***厂街**号,总建筑面积61956m2,框架结构,地上六层,地下两层,柱网间距为 7.2m×7.2m。由于结构东西向超长(165.6 米),为防止楼板因温度应力过大而开裂,在首层、二层和三层梁板配置了无粘结预应力筋,梁内预应力钢筋沿结构长向(东西方向)和短向(南北方向)布置,板内预应力钢筋沿结构长向布置。工程结构施工时由三条短向后浇带分成四段施工,预应力钢筋在后浇带处贯穿。预应力钢筋长度在 50m 以内采纳一端张拉,长度超过 50m 采纳两端张拉。本工程采纳的无粘结预应力筋为国家标准低松弛 1860 级钢绞线j15,抗拉强度标准值 fptk 为 1860N/mm2,预应力筋张拉控制应力为 con=0.7×1860 N/mm2=1302N/mm2。工程中使用的无粘结预应力筋张拉端采纳夹片式锚具,固定端采纳挤压锚具。二、施工准备2.1 材料准备1、预应力钢筋●无粘结预应力筋是以专用防腐润滑脂(符合《无粘结预应力筋专用防腐润滑脂》JG3007)作涂料层,由聚乙烯塑料作护套的钢绞线或碳素钢丝束制作而成。本工程采纳的无粘结预应力筋,系由抗拉强度为 1860MPa 的j15 低松弛钢绞线,根据 BUPC 无粘结预应力成套技术工艺,通过专用设备涂以润滑防锈油脂,并包裹塑料套管而构成的一种新型预应力筋,钢绞线抗拉强度标准值 fptk=1860N/mm2。与普通松弛钢绞线相比,本工程选用的低松弛钢绞线松弛率低,可降低设计的最终应力和初应力,减小总的应力损失,提高永存应力,使配筋数减少,钢绞线用量降低。此外,低松弛钢绞线的张拉控制应力较普通松弛钢绞线高,也使用钢量减小。●钢绞线质量必须符合相应的国家标准(GB5224)规定。材料进场后,按国家检验标准的规定,逐盘复检,合格后方可进行涂塑。出厂产品应有质量保证书,产品上应有明显标牌,标牌上注明:产品名称、规格、标记、数量、商标、厂名、生产日期。产品出厂必须有妥善包装。钢绞线无粘结预应力筋应按批验收,每批由同一钢号,同一规格,同一生产制度生产的钢绞线无粘结预应力筋组成。每次订货为一个检验批,且每批重量不大于 30t。●所用无粘结筋,根据施工需要分类编号,直接加工成所需长度,对一端张拉的无粘结筋把锚固端直接挤压成型。2、预应力锚具●因为本工程预应力中采纳高强低松弛钢绞线,对锚具的要求高。根据法律规范要求,锚具必须采纳 I 类锚具:锚具效率系数A≥0.95,试件破断时的总应变u≥2%...
