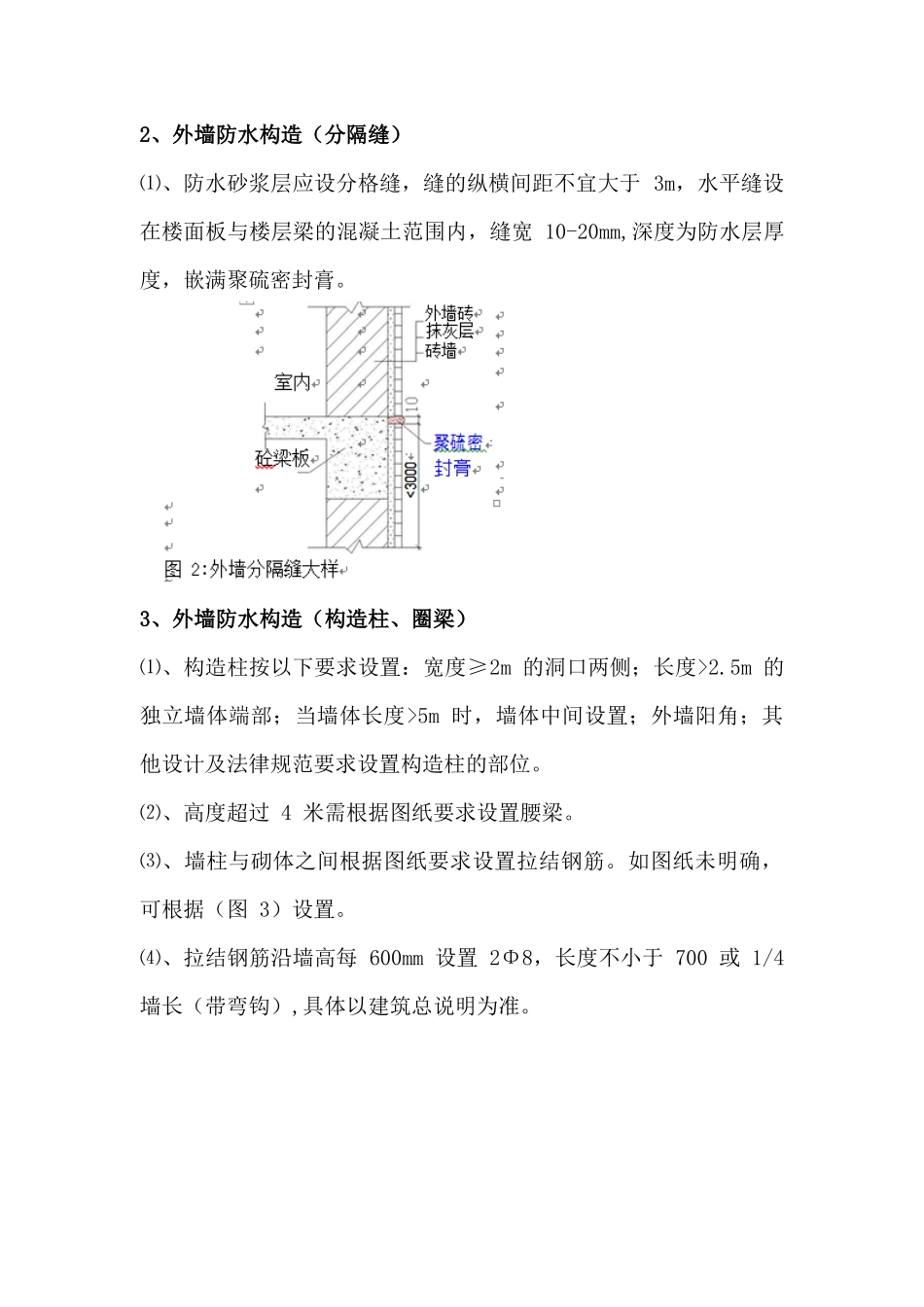

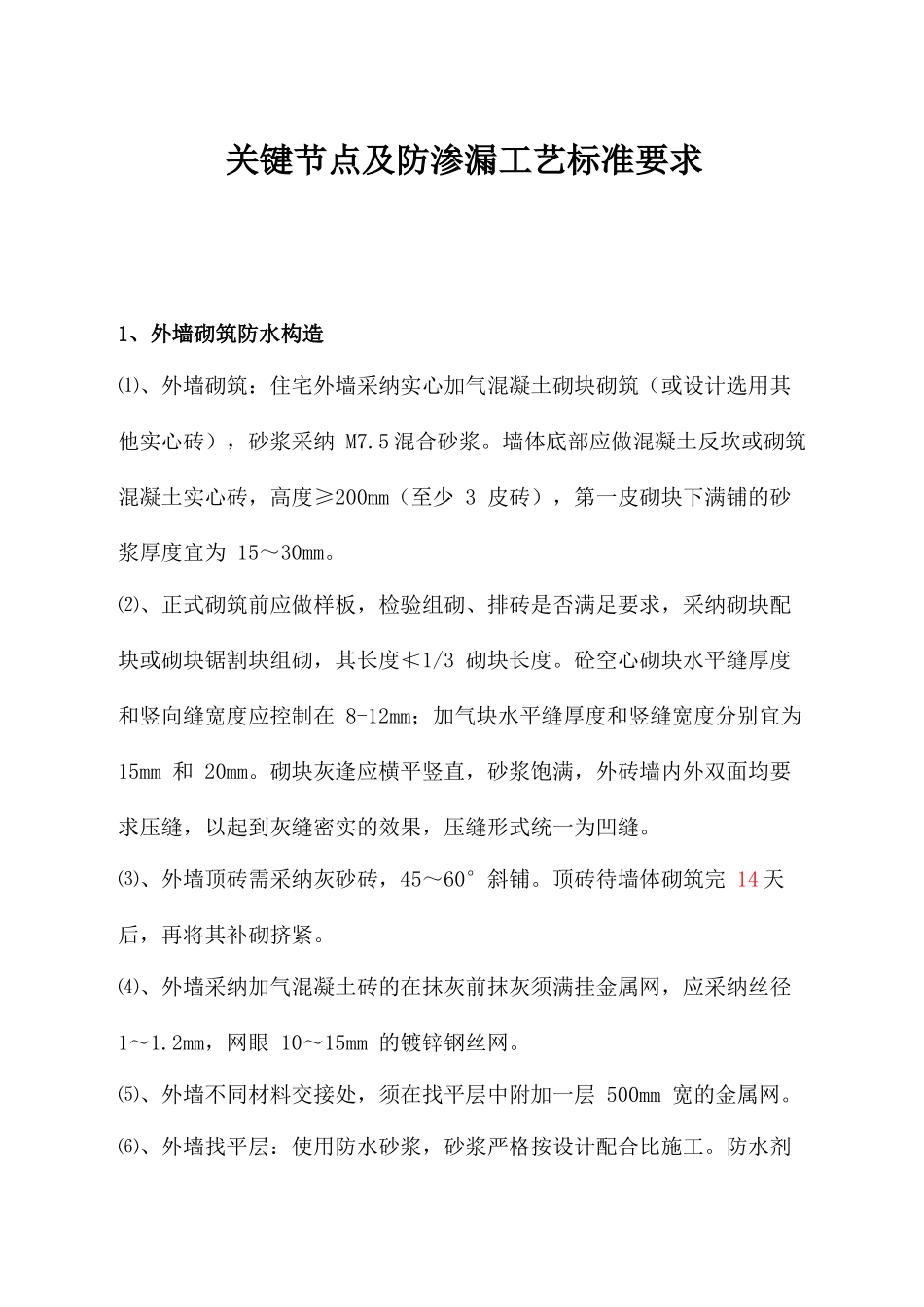

关键节点及防渗漏工艺标准要求1、外墙砌筑防水构造⑴、外墙砌筑:住宅外墙采纳实心加气混凝土砌块砌筑(或设计选用其他实心砖),砂浆采纳 M7.5 混合砂浆。墙体底部应做混凝土反坎或砌筑混凝土实心砖,高度≥200mm(至少 3 皮砖),第一皮砌块下满铺的砂浆厚度宜为 15~30mm。⑵、正式砌筑前应做样板,检验组砌、排砖是否满足要求,采纳砌块配块或砌块锯割块组砌,其长度≮1/3 砌块长度。砼空心砌块水平缝厚度和竖向缝宽度应控制在 8-12mm;加气块水平缝厚度和竖缝宽度分别宜为 15mm 和 20mm。砌块灰逢应横平竖直,砂浆饱满,外砖墙内外双面均要求压缝,以起到灰缝密实的效果,压缝形式统一为凹缝。⑶、外墙顶砖需采纳灰砂砖,45~60°斜铺。顶砖待墙体砌筑完 14 天后,再将其补砌挤紧。⑷、外墙采纳加气混凝土砖的在抹灰前抹灰须满挂金属网,应采纳丝径 1~1.2mm,网眼 10~15mm 的镀锌钢丝网。⑸、外墙不同材料交接处,须在找平层中附加一层 500mm 宽的金属网。⑹、外墙找平层:使用防水砂浆,砂浆严格按设计配合比施工。防水剂须检验合格。⑺ 外墙找平层须分两次批荡。由于砌筑平整度偏差当抹灰总厚度大于或等于 35mm 时,应实行加强措施墙高3米以上的设置圈梁外墙墙中设置腰梁或配筋带灰砂砖垫底或砼坎不小于200高在墙体砌筑至最后一皮砖时设置斜顶砖底部垫一皮实心砌块60°角斜顶砖约200高顶紧上一层梁板2、外墙防水构造(分隔缝)⑴、防水砂浆层应设分格缝,缝的纵横间距不宜大于 3m,水平缝设在楼面板与楼层梁的混凝土范围内,缝宽 10-20mm,深度为防水层厚度,嵌满聚硫密封膏。3、外墙防水构造(构造柱、圈梁)⑴、构造柱按以下要求设置:宽度≥2m 的洞口两侧;长度>2.5m 的独立墙体端部;当墙体长度>5m 时,墙体中间设置;外墙阳角;其他设计及法律规范要求设置构造柱的部位。⑵、高度超过 4 米需根据图纸要求设置腰梁。⑶、墙柱与砌体之间根据图纸要求设置拉结钢筋。如图纸未明确,可根据(图 3)设置。⑷、拉结钢筋沿墙高每 600mm 设置 2Φ8,长度不小于 700 或 1/4 墙长(带弯钩),具体以建筑总说明为准。4、外墙防水构造(空调洞)⑴、预留空调洞口应设内高外低(向外倾斜 5°)。⑵、建议使用成品砼预留砌块,如附图。预制砼块外墙面959580808080 952406524065180240预制空调管孔洞65每边突出 30, 预留抹灰。预留砼块内 , 一起浇筑,立面预 制 砼块Φ80PVC管 L=2205、外墙防水构造(穿墙...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

南宁城市公司关键节点及防渗漏工艺标准指引

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
