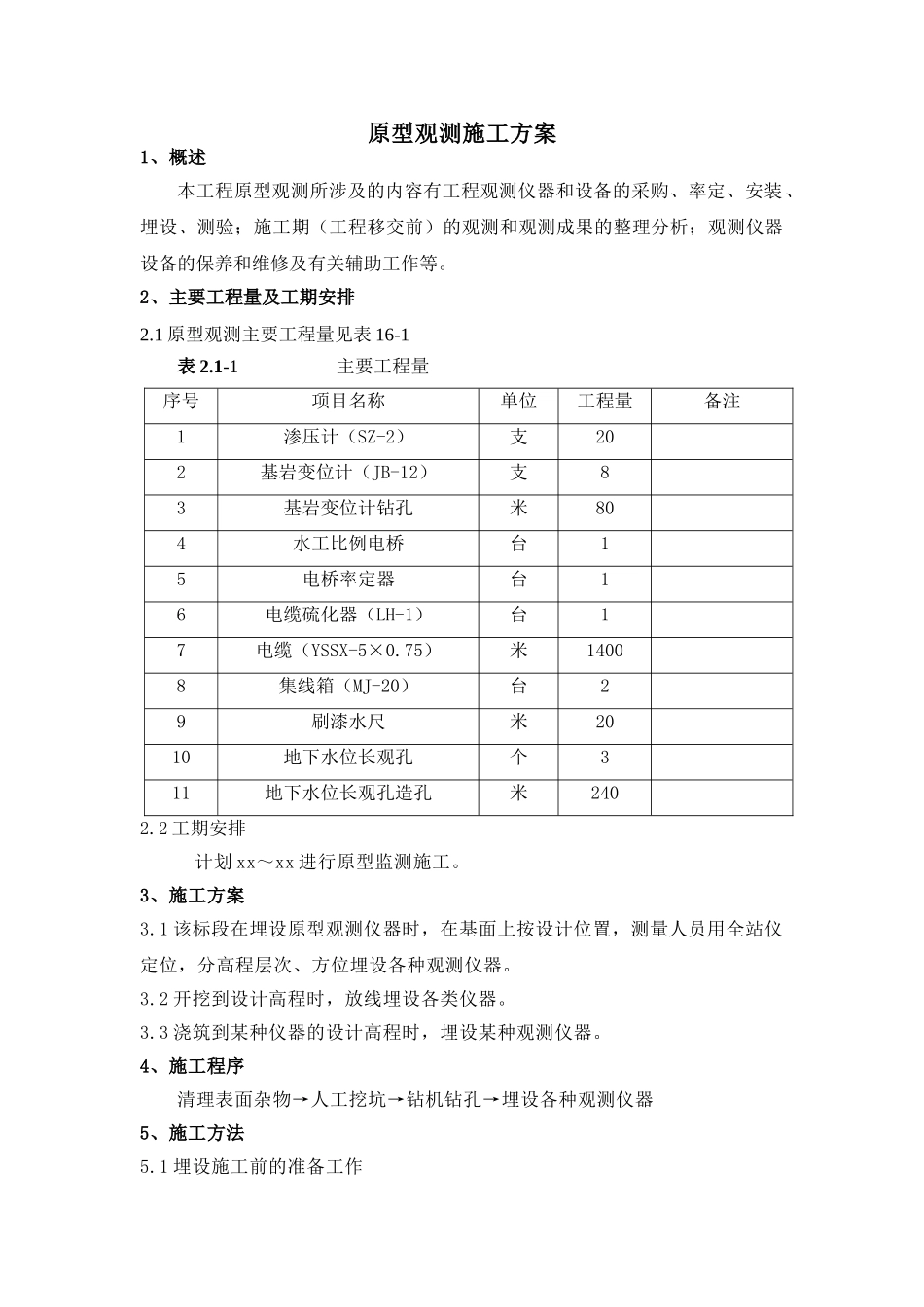

原型观测施工方案1、概述本工程原型观测所涉及的内容有工程观测仪器和设备的采购、率定、安装、埋设、测验;施工期(工程移交前)的观测和观测成果的整理分析;观测仪器设备的保养和维修及有关辅助工作等
2、主要工程量及工期安排2
1 原型观测主要工程量见表 16-1表 2
1-1 主要工程量序号项目名称单位工程量备注1渗压计(SZ-2)支202基岩变位计(JB-12)支83基岩变位计钻孔米804水工比例电桥台15电桥率定器台16电缆硫化器(LH-1)台17电缆(YSSX-5×0
75)米14008集线箱(MJ-20)台29刷漆水尺米2010地下水位长观孔个311地下水位长观孔造孔米2402
2 工期安排计划 xx~xx 进行原型监测施工
3、施工方案3
1 该标段在埋设原型观测仪器时,在基面上按设计位置,测量人员用全站仪定位,分高程层次、方位埋设各种观测仪器

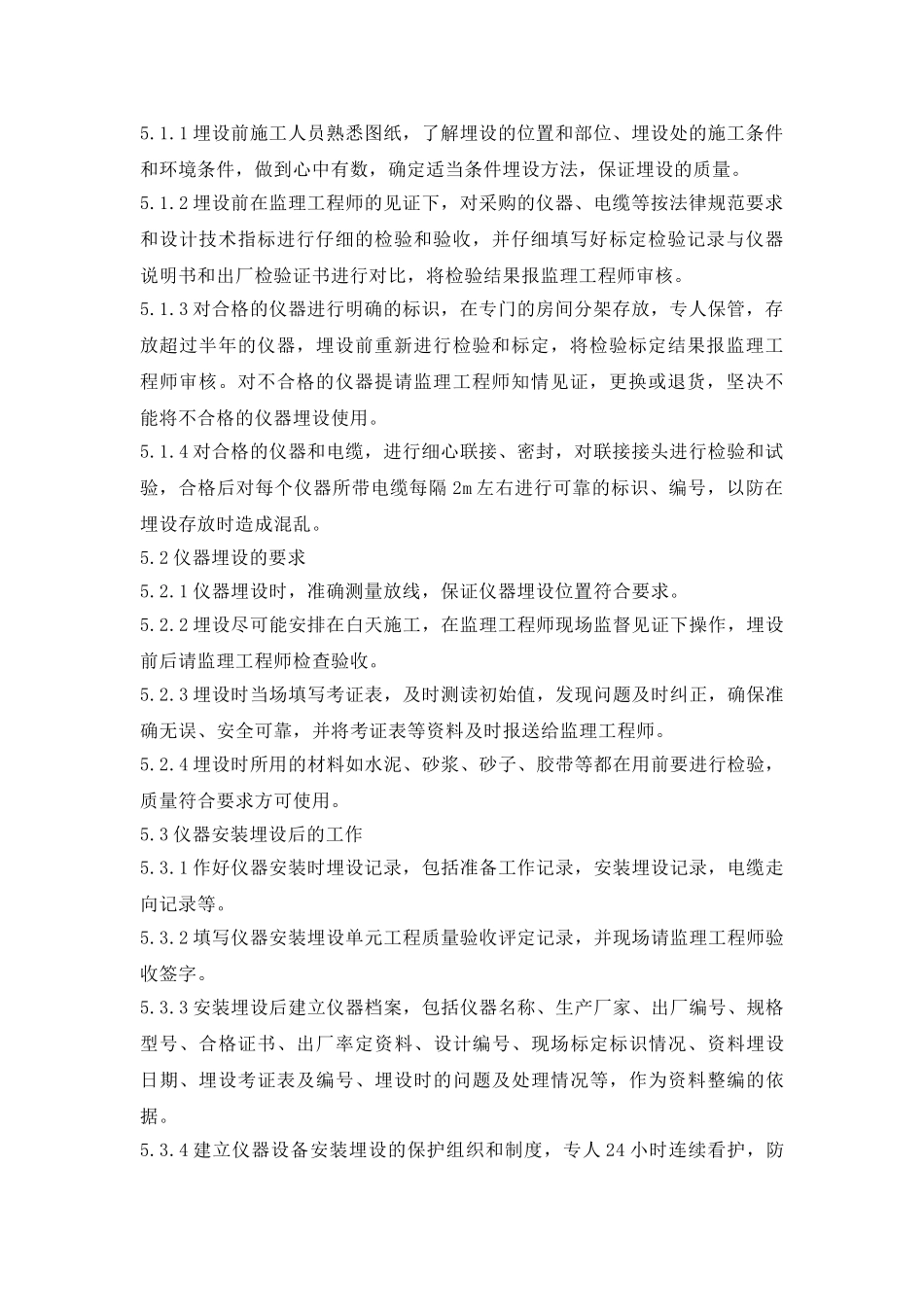

2 开挖到设计高程时,放线埋设各类仪器
3 浇筑到某种仪器的设计高程时,埋设某种观测仪器
4、施工程序清理表面杂物→人工挖坑→钻机钻孔→埋设各种观测仪器5、施工方法5
1 埋设施工前的准备工作5
1 埋设前施工人员熟悉图纸,了解埋设的位置和部位、埋设处的施工条件和环境条件,做到心中有数,确定适当条件埋设方法,保证埋设的质量
2 埋设前在监理工程师的见证下,对采购的仪器、电缆等按法律规范要求和设计技术指标进行仔细的检验和验收,并仔细填写好标定检验记录与仪器说明书和出厂检验证书进行对比,将检验结果报监理工程师审核
3 对合格的仪器进行明确的标识,在专门的房间分架存放,专人保管,存放超过半年的仪器,埋设前重新进行检验和标定,将检验标定结果报监理工程师审核
对不合格的仪器提请监理工程师知情见证,更换或退货,坚决不能将不合格的仪器埋设使用

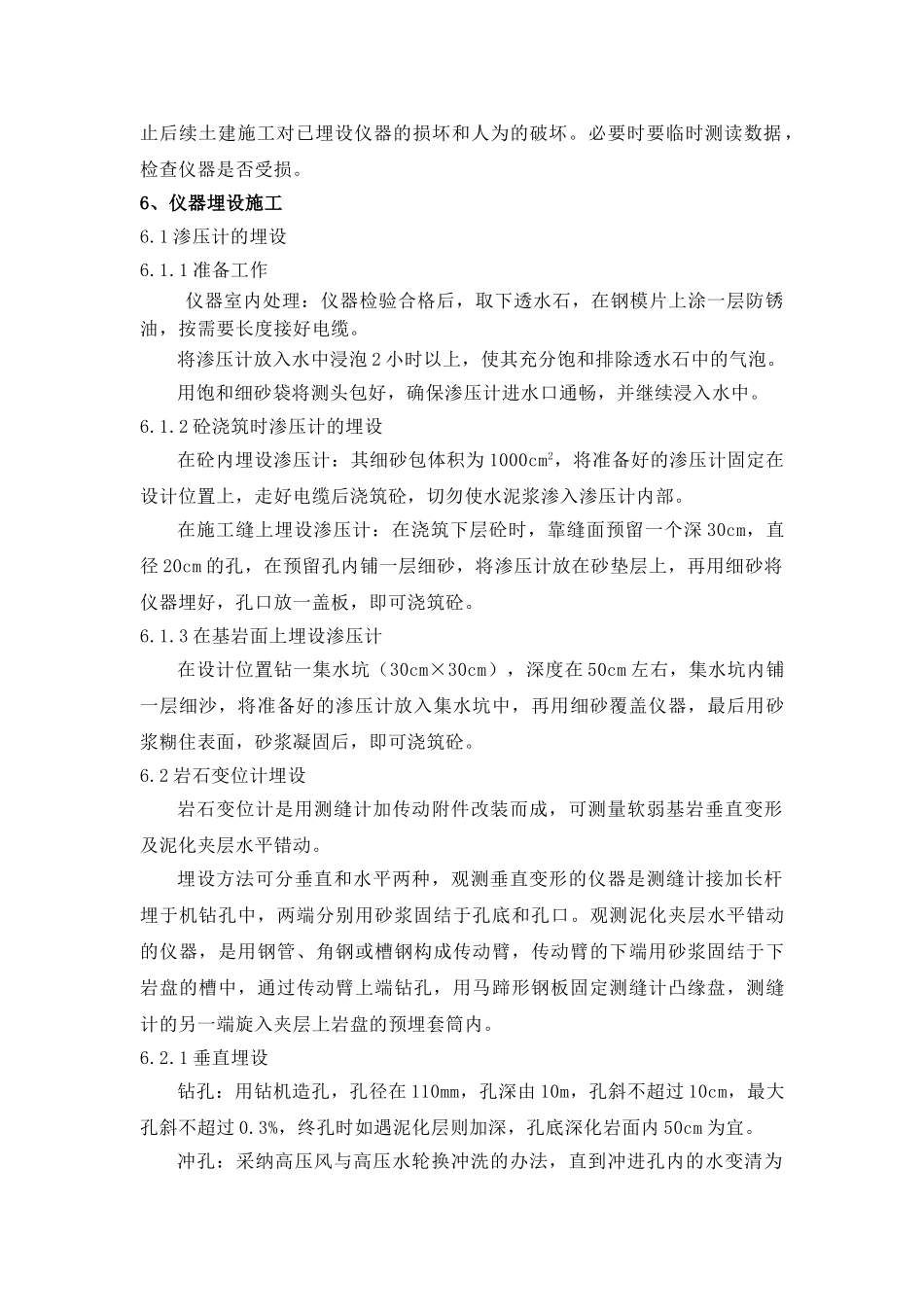

4 对合格的仪器和电缆,进行细心联接、密封,对联接接头进行检验和
