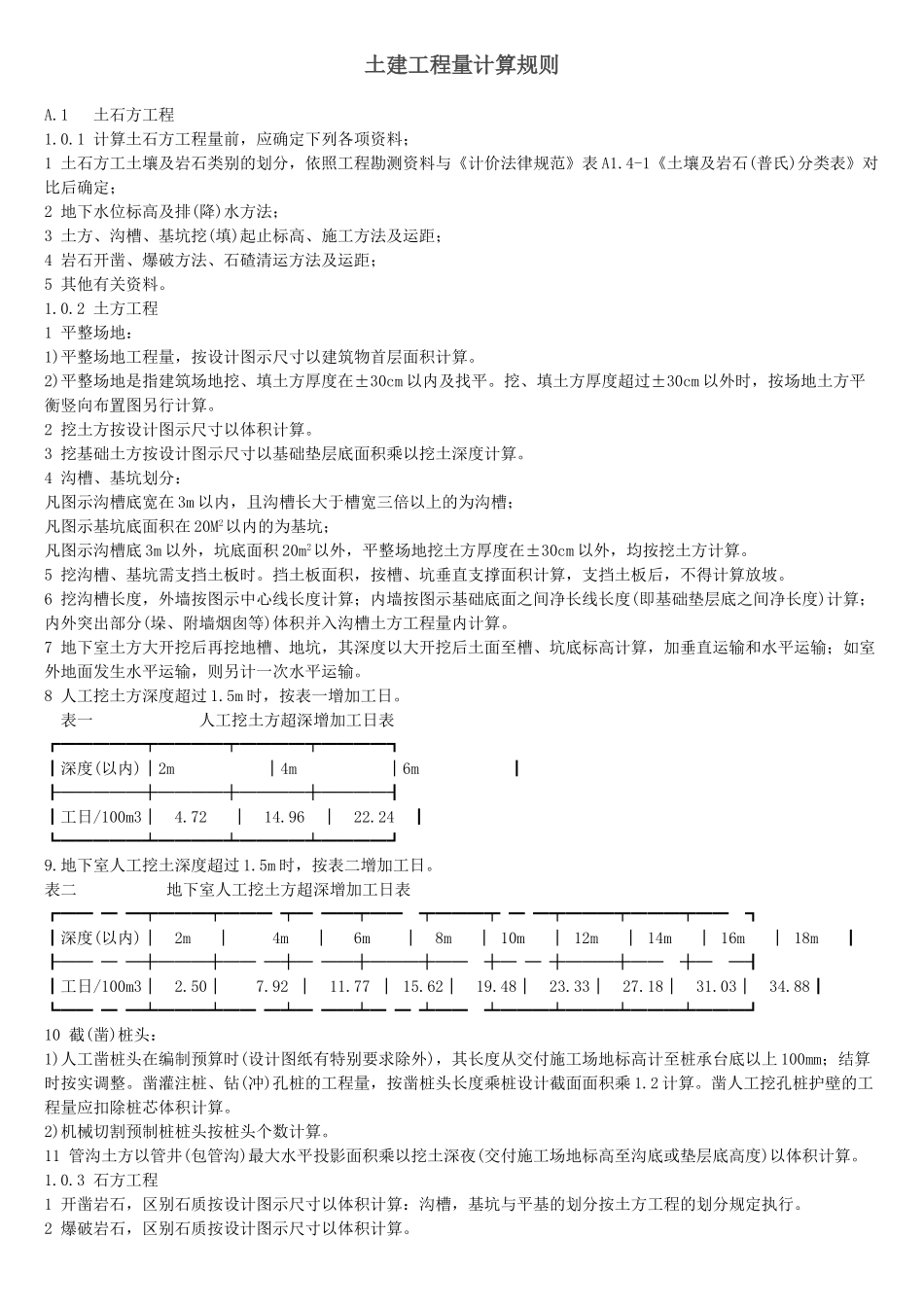

土建工程量计算规则A.1 土石方工程1.0.1 计算土石方工程量前,应确定下列各项资料;1 土石方工土壤及岩石类别的划分,依照工程勘测资料与《计价法律规范》表 A1.4-1《土壤及岩石(普氏)分类表》对比后确定;2 地下水位标高及排(降)水方法;3 土方、沟槽、基坑挖(填)起止标高、施工方法及运距;4 岩石开凿、爆破方法、石碴清运方法及运距;5 其他有关资料。1.0.2 土方工程1 平整场地:1)平整场地工程量,按设计图示尺寸以建筑物首层面积计算。2)平整场地是指建筑场地挖、填土方厚度在±30cm 以内及找平。挖、填土方厚度超过±30cm 以外时,按场地土方平衡竖向布置图另行计算。2 挖土方按设计图示尺寸以体积计算。3 挖基础土方按设计图示尺寸以基础垫层底面积乘以挖土深度计算。4 沟槽、基坑划分:凡图示沟槽底宽在 3m 以内,且沟槽长大于槽宽三倍以上的为沟槽;凡图示基坑底面积在 20M2以内的为基坑;凡图示沟槽底 3m 以外,坑底面积 20m2以外,平整场地挖土方厚度在±30cm 以外,均按挖土方计算。5 挖沟槽、基坑需支挡土板时。挡土板面积,按槽、坑垂直支撑面积计算,支挡土板后,不得计算放坡。6 挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。7 地下室土方大开挖后再挖地槽、地坑,其深度以大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输;如室外地面发生水平运输,则另计一次水平运输。8 人工挖土方深度超过 1.5m 时,按表一增加工日。 表一 人工挖土方超深增加工日表┏━━━━━┯━━━━┯━━━━┯━━━━┓┃深度(以内)│2m │4m │6m ┃┠─────┼────┼────┼────┨┃工日/100m3│ 4.72 │ 14.96 │ 22.24 ┃┗━━━━━┷━━━━┷━━━━┷━━━━┛9.地下室人工挖土深度超过 1.5m 时,按表二增加工日。表二 地下室人工挖土方超深增加工日表┏━━ ━ ━┯━━━┯━━━ ┯━ ━━┯━━ ┯━━━┯ ━ ━┯━━━┯━━━┯━━ ┓┃深度(以内)│ 2m │ 4m │ 6m │ 8m │ 10m │ 12m │ 14m │ 16m │ 18m ┃┠── ─ ─┼───┼── ─┼─ ──┼───┼── ┼─ ─ ┼───┼── ┼─ ─┨┃工日/100m3│ 2.50│ 7.92 │ 11.77 │ 15.62│ 19.48│ 23.33│ 27.18│ 31.03│...
