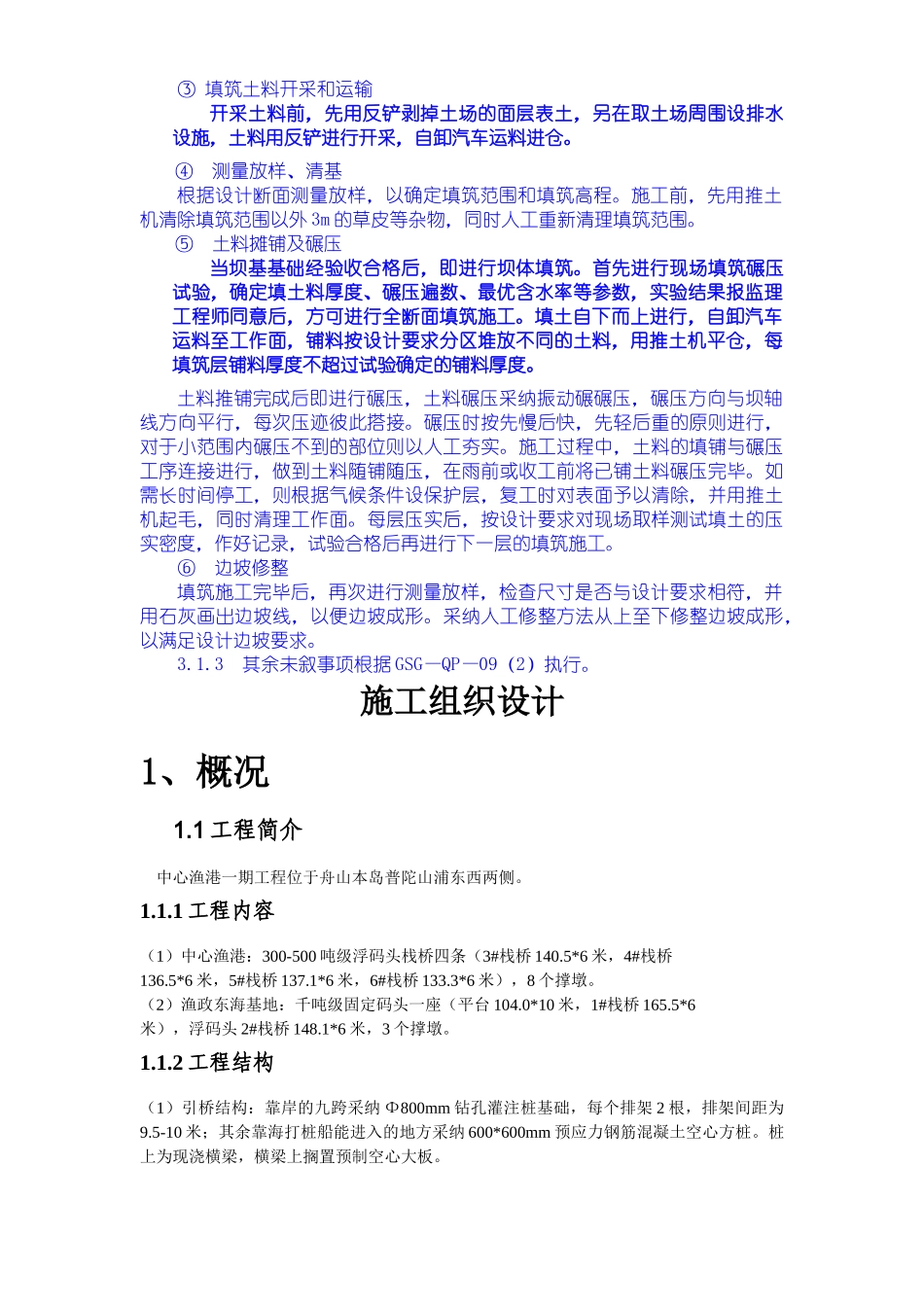

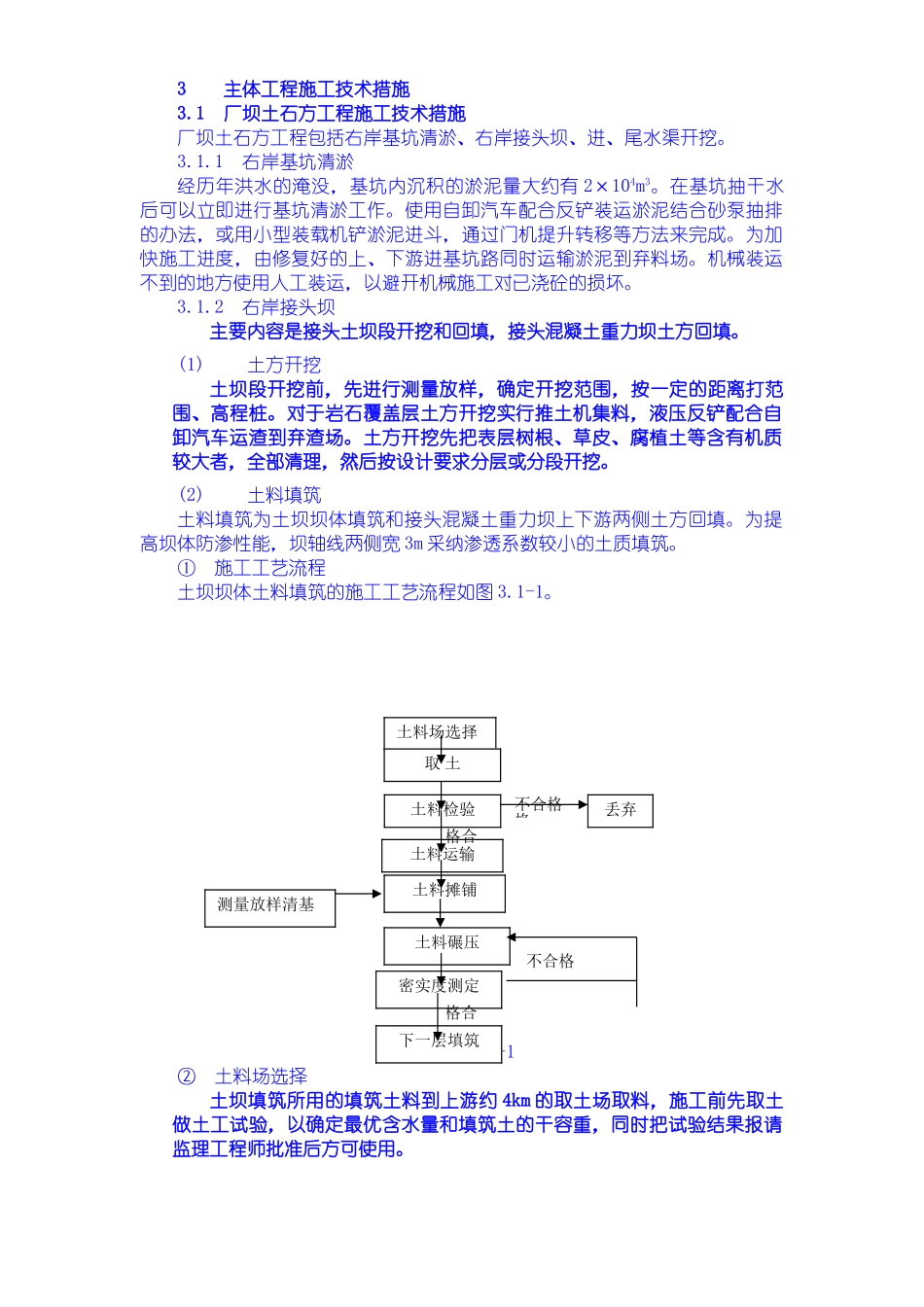

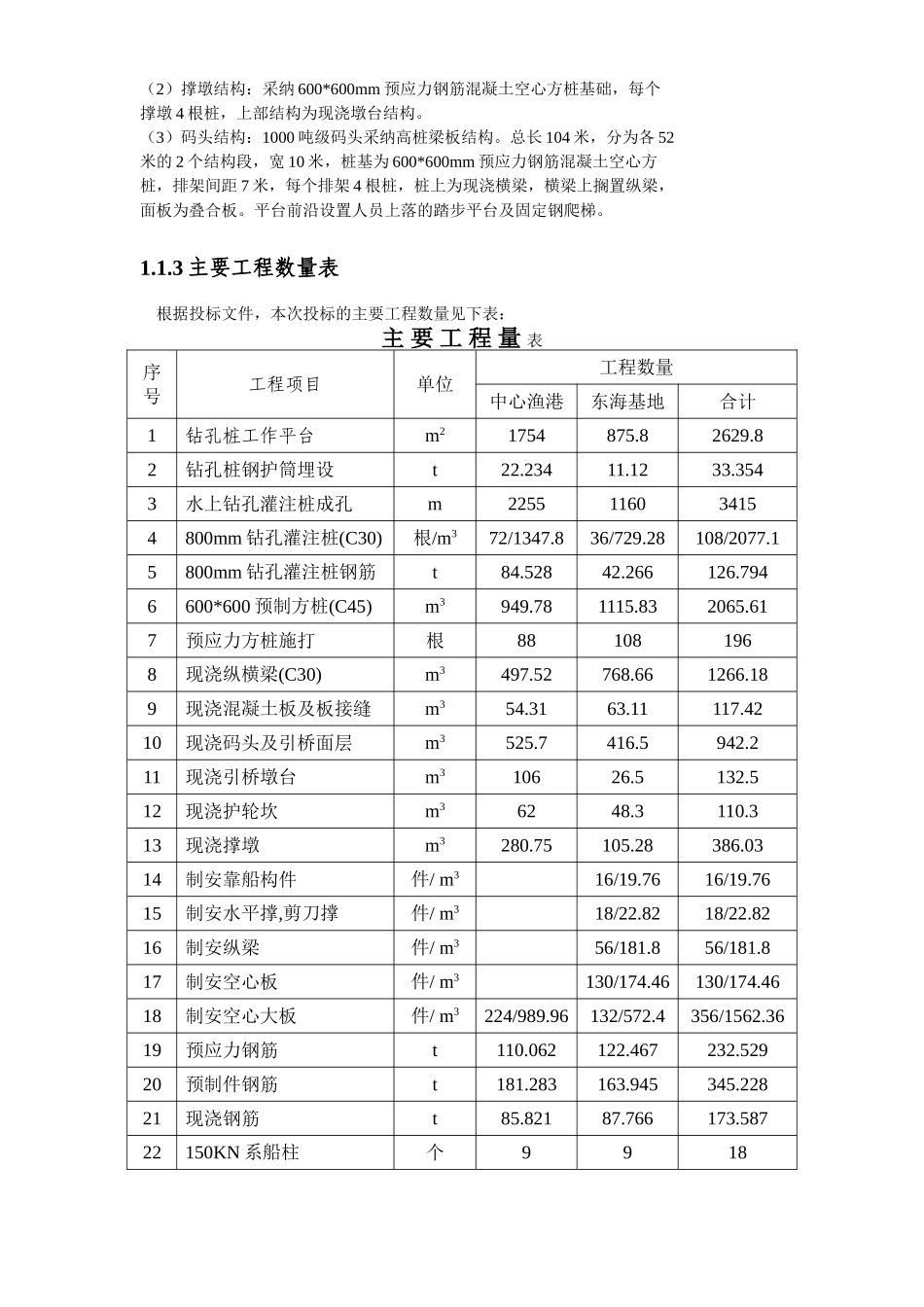

3 主体工程施工技术措施3.1 厂坝土石方工程施工技术措施厂坝土石方工程包括右岸基坑清淤、右岸接头坝、进、尾水渠开挖。3.1.1 右岸基坑清淤经历年洪水的淹没,基坑内沉积的淤泥量大约有 2×104m3。在基坑抽干水后可以立即进行基坑清淤工作。使用自卸汽车配合反铲装运淤泥结合砂泵抽排的办法,或用小型装载机铲淤泥进斗,通过门机提升转移等方法来完成。为加快施工进度,由修复好的上、下游进基坑路同时运输淤泥到弃料场。机械装运不到的地方使用人工装运,以避开机械施工对已浇砼的损坏。3.1.2 右岸接头坝主要内容是接头土坝段开挖和回填,接头混凝土重力坝土方回填。(1) 土方开挖土坝段开挖前,先进行测量放样,确定开挖范围,按一定的距离打范围、高程桩。对于岩石覆盖层土方开挖实行推土机集料,液压反铲配合自卸汽车运渣到弃渣场。土方开挖先把表层树根、草皮、腐植土等含有机质较大者,全部清理,然后按设计要求分层或分段开挖。(2) 土料填筑土料填筑为土坝坝体填筑和接头混凝土重力坝上下游两侧土方回填。为提高坝体防渗性能,坝轴线两侧宽 3m 采纳渗透系数较小的土质填筑。① 施工工艺流程土坝坝体土料填筑的施工工艺流程如图 3.1-1。 图 3.1-1② 土料场选择土坝填筑所用的填筑土料到上游约 4km 的取土场取料,施工前先取土做土工试验,以确定最优含水量和填筑土的干容重,同时把试验结果报请监理工程师批准后方可使用。土料场选择取 土土料检验丢弃不合格格土料运输合格土料摊铺土料碾压密实度测定下一层填筑测量放样清基合格不合格③ 填筑土料开采和运输开采土料前,先用反铲剥掉土场的面层表土,另在取土场周围设排水设施,土料用反铲进行开采,自卸汽车运料进仓。④ 测量放样、清基根据设计断面测量放样,以确定填筑范围和填筑高程。施工前,先用推土机清除填筑范围以外 3m 的草皮等杂物,同时人工重新清理填筑范围。⑤ 土料摊铺及碾压当坝基基础经验收合格后,即进行坝体填筑。首先进行现场填筑碾压试验,确定填土料厚度、碾压遍数、最优含水率等参数,实验结果报监理工程师同意后,方可进行全断面填筑施工。填土自下而上进行,自卸汽车运料至工作面,铺料按设计要求分区堆放不同的土料,用推土机平仓,每填筑层铺料厚度不超过试验确定的铺料厚度。土料推铺完成后即进行碾压,土料碾压采纳振动碾碾压,碾压方向与坝轴线方向平行,每次压迹彼此搭接。碾压时按先慢后快,先轻后重的原则进行,对于小范围内碾压不到...
