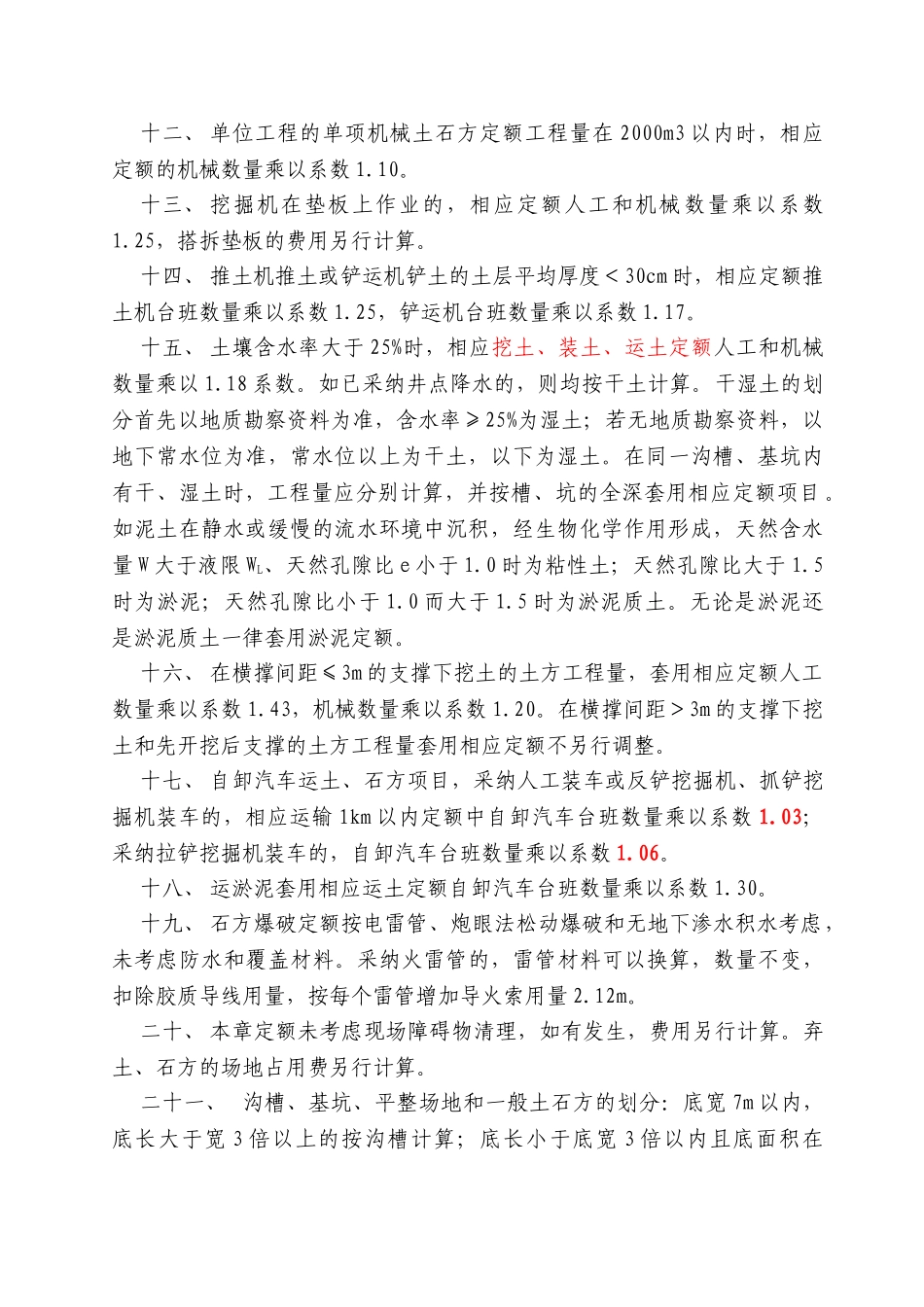

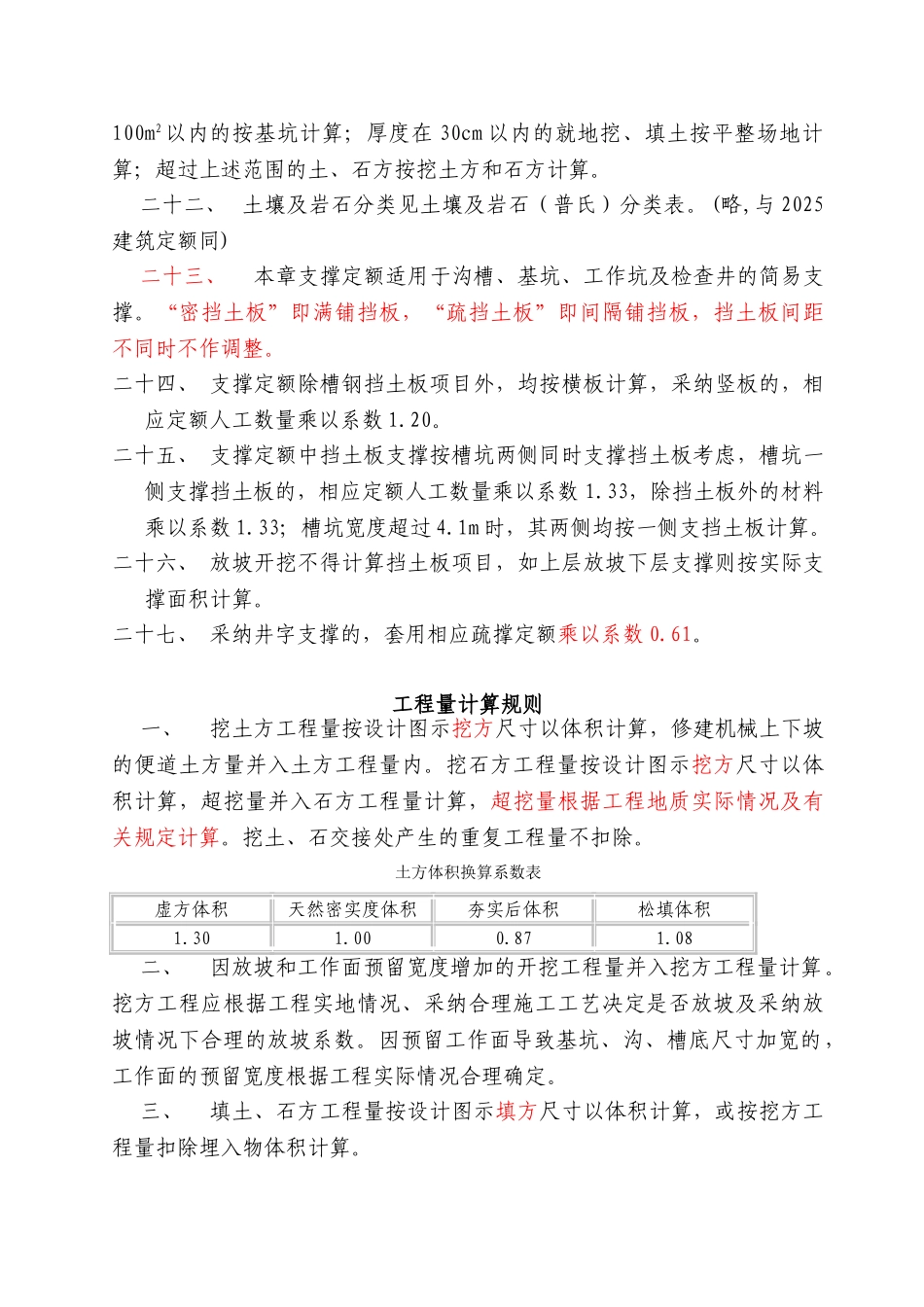

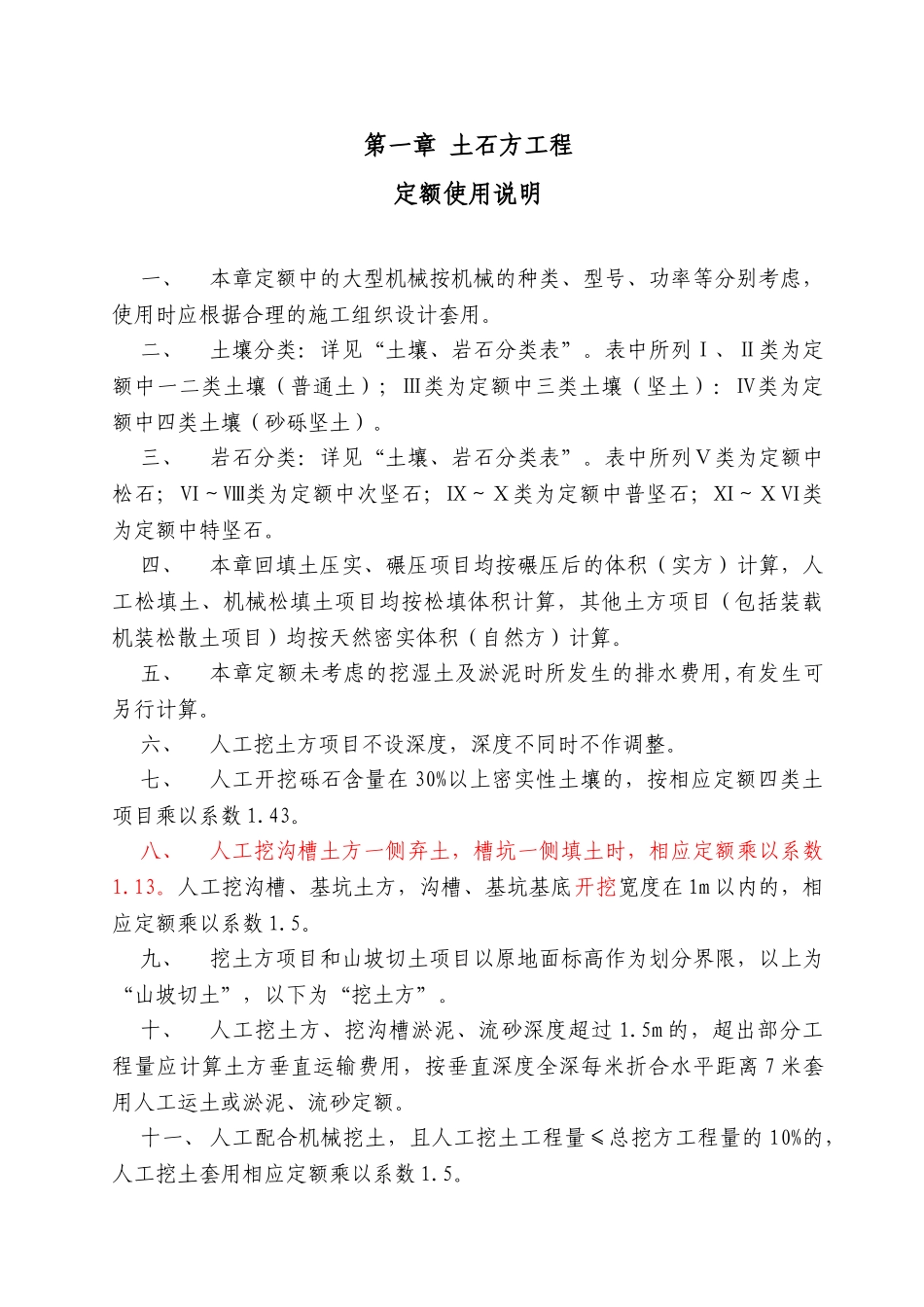

第一章 土石方工程定额使用说明一、本章定额中的大型机械按机械的种类、型号、功率等分别考虑,使用时应根据合理的施工组织设计套用。二、土壤分类:详见“土壤、岩石分类表”。表中所列Ⅰ、Ⅱ类为定额中一二类土壤(普通土);Ⅲ类为定额中三类土壤(坚土):Ⅳ类为定额中四类土壤(砂砾坚土)。三、岩石分类:详见“土壤、岩石分类表”。表中所列Ⅴ类为定额中松石;Ⅵ~Ⅷ类为定额中次坚石;Ⅸ~Ⅹ类为定额中普坚石;Ⅺ~ⅩⅥ类为定额中特坚石。四、本章回填土压实、碾压项目均按碾压后的体积(实方)计算,人工松填土、机械松填土项目均按松填体积计算,其他土方项目(包括装载机装松散土项目)均按天然密实体积(自然方)计算。五、本章定额未考虑的挖湿土及淤泥时所发生的排水费用,有发生可另行计算。六、人工挖土方项目不设深度,深度不同时不作调整。七、人工开挖砾石含量在 30%以上密实性土壤的,按相应定额四类土项目乘以系数 1.43。八、人工挖沟槽土方一侧弃土,槽坑一侧填土时,相应定额乘以系数1.13。人工挖沟槽、基坑土方,沟槽、基坑基底开挖宽度在 1m 以内的,相应定额乘以系数 1.5。九、挖土方项目和山坡切土项目以原地面标高作为划分界限,以上为“山坡切土”,以下为“挖土方”。 十、人工挖土方、挖沟槽淤泥、流砂深度超过 1.5m 的,超出部分工程量应计算土方垂直运输费用,按垂直深度全深每米折合水平距离 7 米套用人工运土或淤泥、流砂定额。十一、 人工配合机械挖土,且人工挖土工程量≤总挖方工程量的 10%的,人工挖土套用相应定额乘以系数 1.5。十二、 单位工程的单项机械土石方定额工程量在 2000m3 以内时,相应定额的机械数量乘以系数 1.10。十三、 挖掘机在垫板上作业的,相应定额人工和机械 数量乘以系数1.25,搭拆垫板的费用另行计算。十四、 推土机推土或铲运机铲土的土层平均厚度<30cm 时,相应定额推土机台班数量乘以系数 1.25,铲运机台班数量乘以系数 1.17。十五、 土壤含水率大于 25%时,相应挖土、装土、运土定额人工和机械数量乘以 1.18 系数。如已采纳井点降水的,则均按干土计算。干湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土。在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑的全深套用相应定额项目 。如泥土在静水或缓慢的流水环境中沉积,经生物化学作用形成,天然含水量...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

土石方工程说明

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
