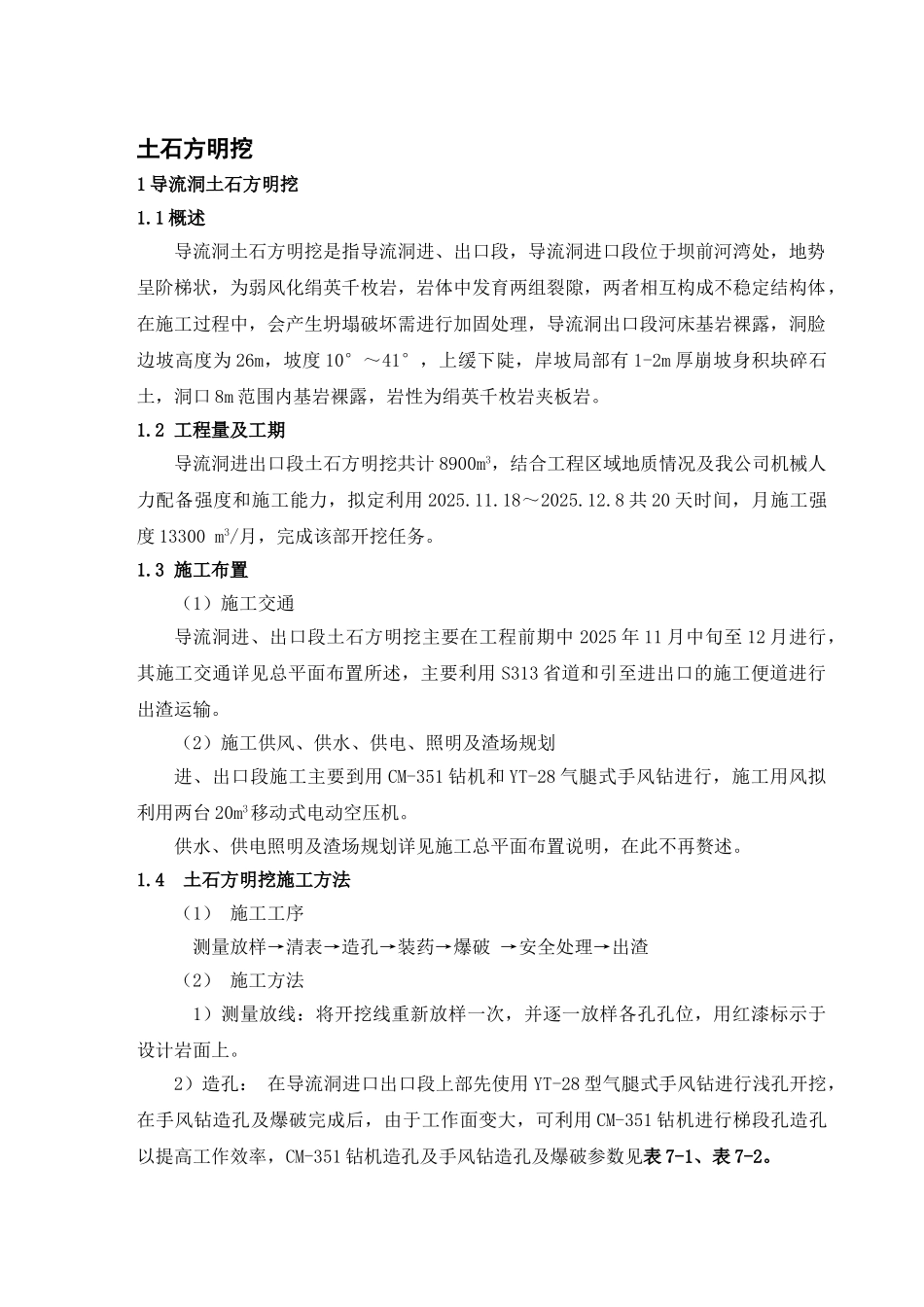

土石方明挖1 导流洞土石方明挖1
1 概述导流洞土石方明挖是指导流洞进、出口段,导流洞进口段位于坝前河湾处,地势呈阶梯状,为弱风化绢英千枚岩,岩体中发育两组裂隙,两者相互构成不稳定结构体,在施工过程中,会产生坍塌破坏需进行加固处理,导流洞出口段河床基岩裸露,洞脸边坡高度为 26m,坡度 10°~41°,上缓下陡,岸坡局部有 1-2m 厚崩坡身积块碎石土,洞口 8m 范围内基岩裸露,岩性为绢英千枚岩夹板岩
2 工程量及工期导流洞进出口段土石方明挖共计 8900m3,结合工程区域地质情况及我公司机械人力配备强度和施工能力,拟定利用 2025
18~2025
8 共 20 天时间,月施工强度 13300 m3/月,完成该部开挖任务
3 施工布置(1)施工交通导流洞进、出口段土石方明挖主要在工程前期中 2025 年 11 月中旬至 12 月进行,其施工交通详见总平面布置所述,主要利用 S313 省道和引至进出口的施工便道进行出渣运输
(2)施工供风、供水、供电、照明及渣场规划进、出口段施工主要到用 CM-351 钻机和 YT-28 气腿式手风钻进行,施工用风拟利用两台 20m3移动式电动空压机
供水、供电照明及渣场规划详见施工总平面布置说明,在此不再赘述
4 土石方明挖施工方法(1) 施工工序测量放样→清表→造孔→装药→爆破 →安全处理→出渣(2) 施工方法1)测量放线:将开挖线重新放样一次,并逐一放样各孔孔位,用红漆标示于设计岩面上

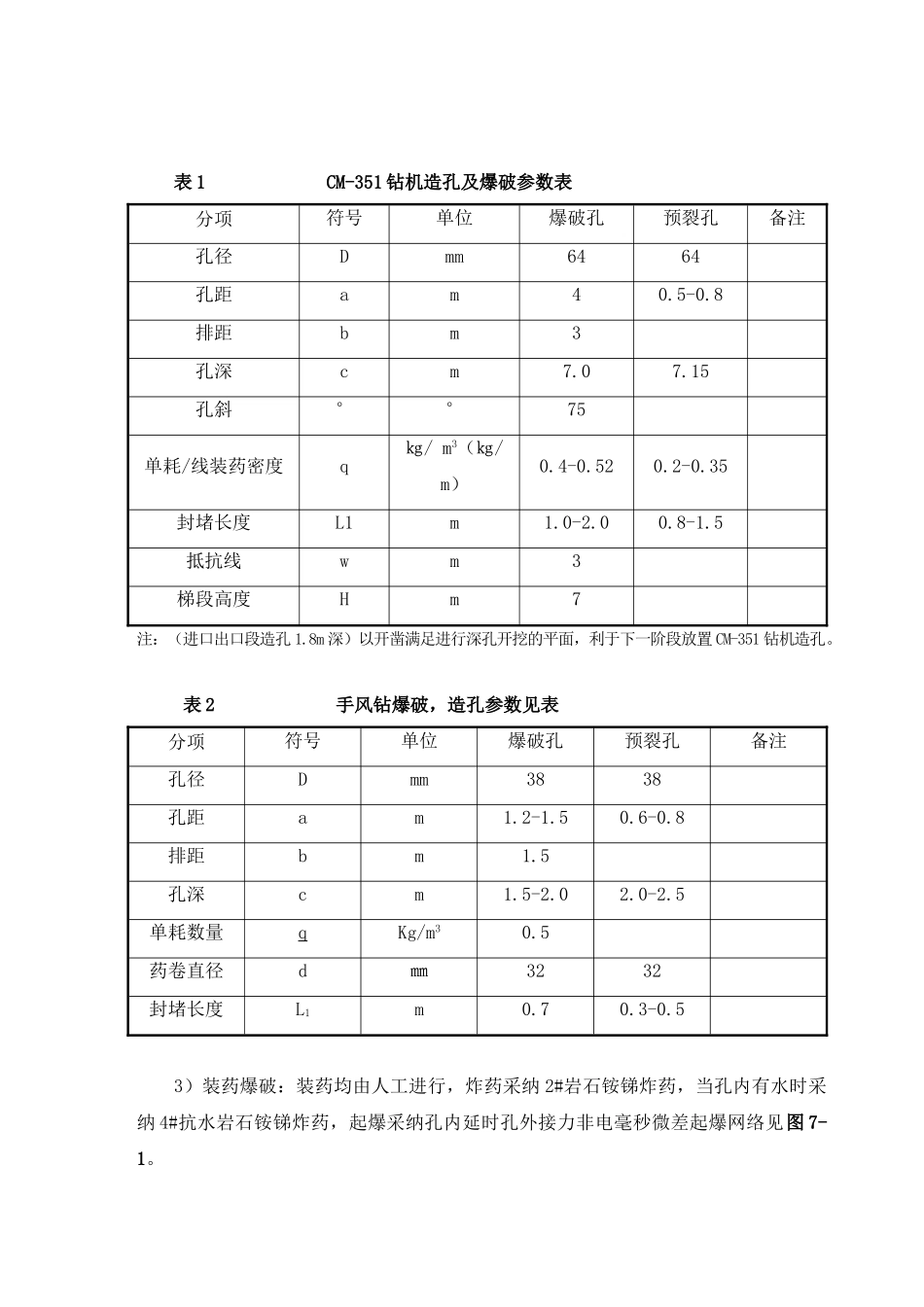

2)造孔: 在导流洞进口出口段上部先使用 YT-28 型气腿式手风钻进行浅孔开挖,在手风钻造孔及爆破完成后,由于工作面变大,可利用 CM-351 钻机进行梯段孔造孔以提高工作效率,CM-351 钻机造孔及手风钻造孔及爆破参数见表 7-1、表 7-2

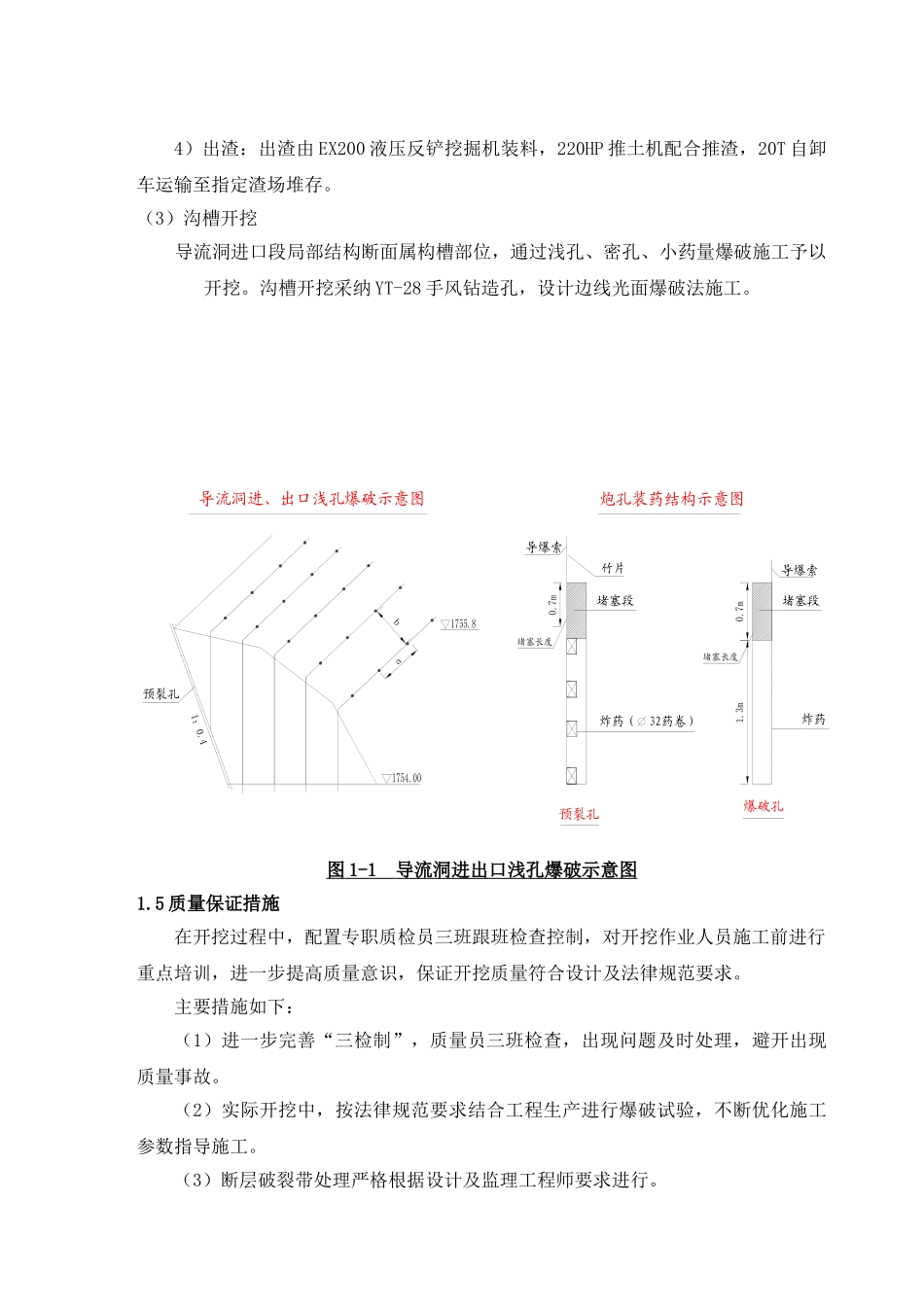

表 1 CM-351 钻机造孔及爆破参数表分项符号单位爆破孔预裂孔备注孔径D
