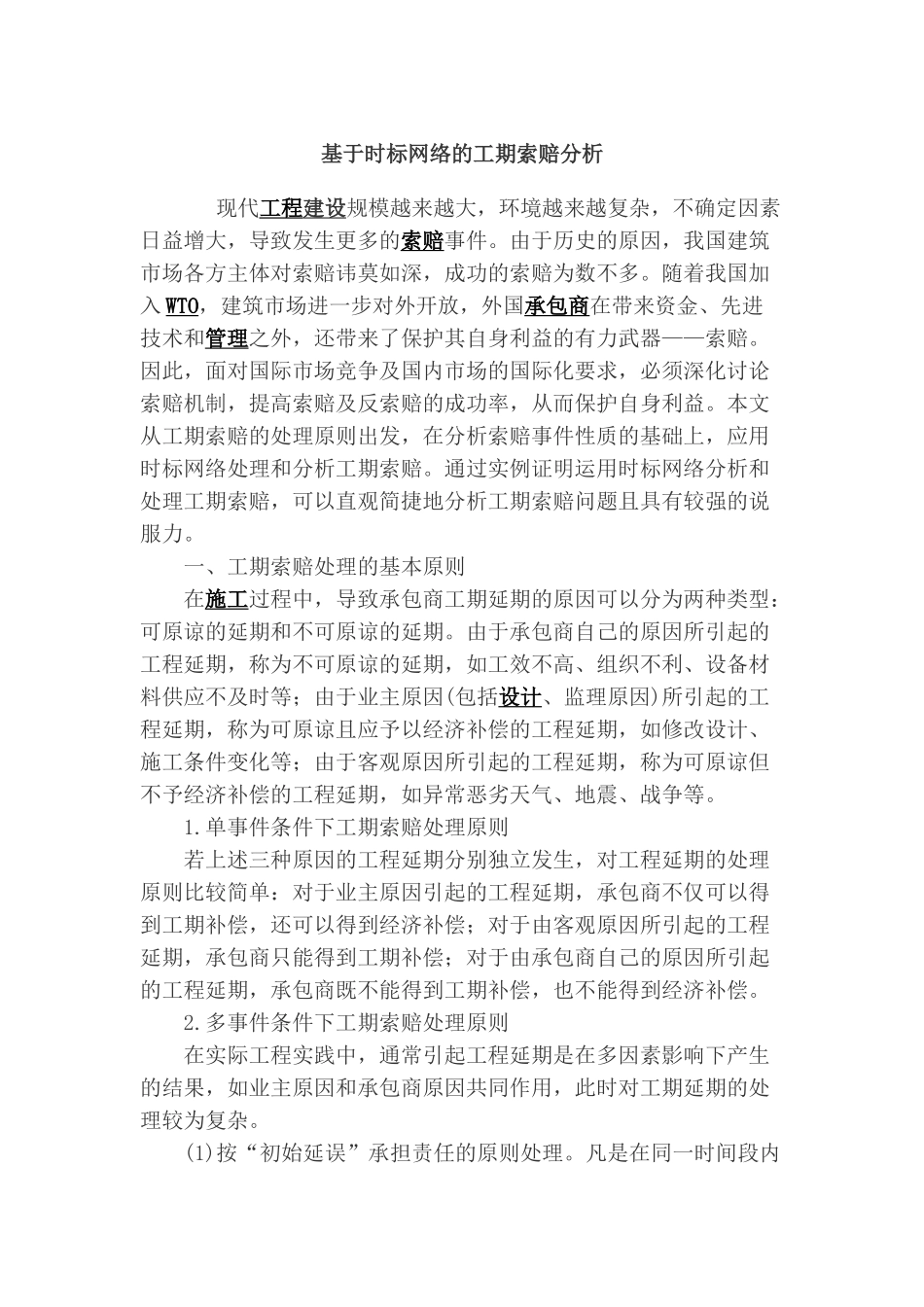

基于时标网络的工期索赔分析 现代工程 建设 规模越来越大,环境越来越复杂,不确定因素日益增大,导致发生更多的索赔事件
由于历史的原因,我国建筑市场各方主体对索赔讳莫如深,成功的索赔为数不多
随着我国加入 WTO,建筑市场进一步对外开放,外国承包商在带来资金、先进技术和管理之外,还带来了保护其自身利益的有力武器——索赔
因此,面对国际市场竞争及国内市场的国际化要求,必须深化讨论索赔机制,提高索赔及反索赔的成功率,从而保护自身利益
本文从工期索赔的处理原则出发,在分析索赔事件性质的基础上,应用时标网络处理和分析工期索赔
通过实例证明运用时标网络分析和处理工期索赔,可以直观简捷地分析工期索赔问题且具有较强的说服力
一、工期索赔处理的基本原则 在施工过程中,导致承包商工期延期的原因可以分为两种类型:可原谅的延期和不可原谅的延期
由于承包商自己的原因所引起的工程延期,称为不可原谅的延期,如工效不高、组织不利、设备材料供应不及时等;由于业主原因(包括设计、监理原因)所引起的工程延期,称为可原谅且应予以经济补偿的工程延期,如修改设计、施工条件变化等;由于客观原因所引起的工程延期,称为可原谅但不予经济补偿的工程延期,如异常恶劣天气、地震、战争等
单事件条件下工期索赔处理原则 若上述三种原因的工程延期分别独立发生,对工程延期的处理原则比较简单:对于业主原因引起的工程延期,承包商不仅可以得到工期补偿,还可以得到经济补偿;对于由客观原因所引起的工程延期,承包商只能得到工期补偿;对于由承包商自己的原因所引起的工程延期,承包商既不能得到工期补偿,也不能得到经济补偿
多事件条件下工期索赔处理原则 在实际工程实践中,通常引起工程延期是在多因素影响下产生的结果,如业主原因和承包商原因共同作用,此时对工期延期的处理较为复杂
(1)按“初始延误”承担责任的原则处理
凡是在同一时间段内发生两种以
