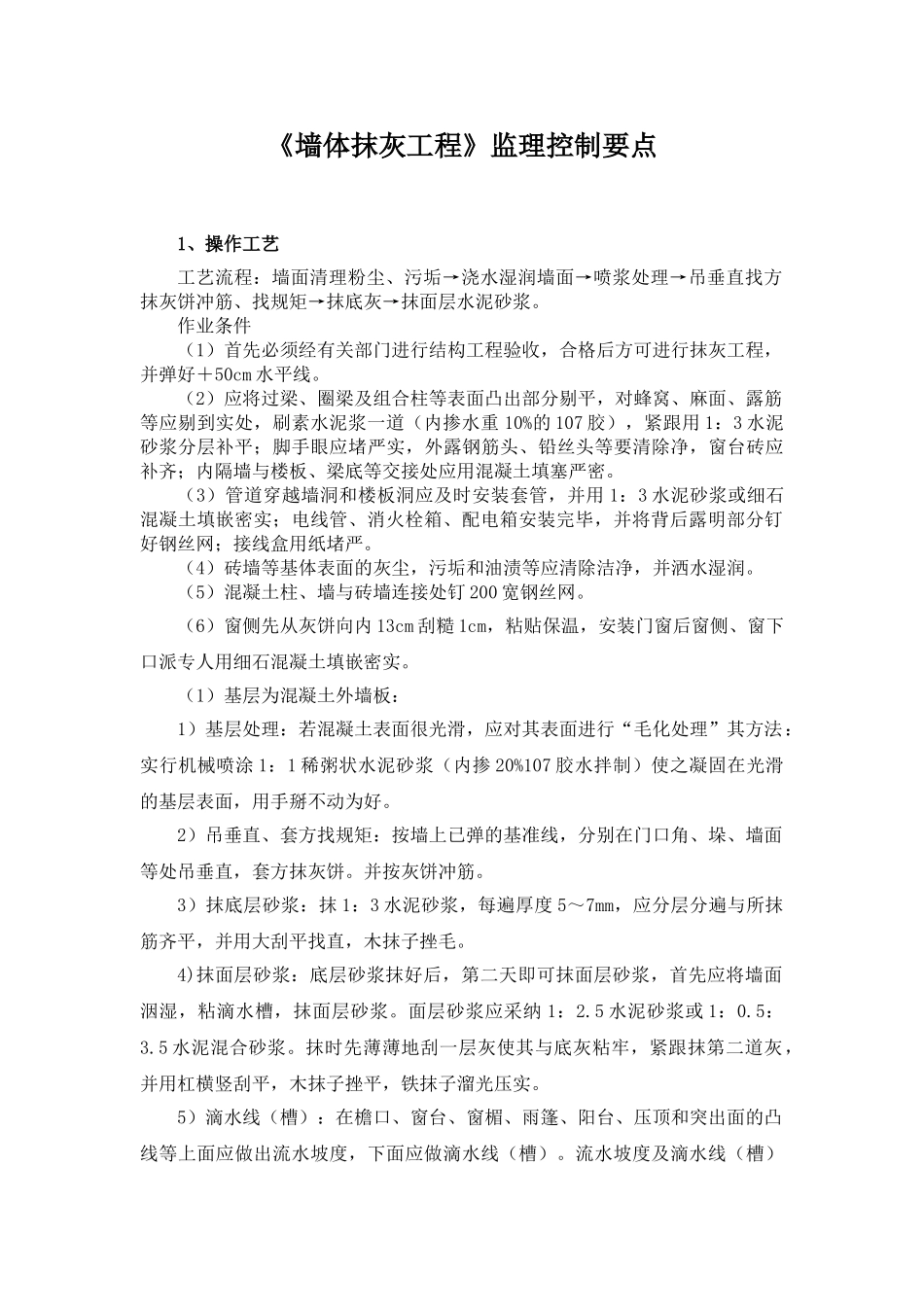

《墙体抹灰工程》监理控制要点1、操作工艺工艺流程:墙面清理粉尘、污垢→浇水湿润墙面→喷浆处理→吊垂直找方抹灰饼冲筋、找规矩→抹底灰→抹面层水泥砂浆。作业条件(1)首先必须经有关部门进行结构工程验收,合格后方可进行抹灰工程,并弹好+50cm 水平线。(2)应将过梁、圈梁及组合柱等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重 10%的 107 胶),紧跟用 1:3 水泥砂浆分层补平;脚手眼应堵严实,外露钢筋头、铅丝头等要清除净,窗台砖应补齐;内隔墙与楼板、梁底等交接处应用混凝土填塞严密。(3)管道穿越墙洞和楼板洞应及时安装套管,并用 1:3 水泥砂浆或细石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。(4)砖墙等基体表面的灰尘,污垢和油渍等应清除洁净,并洒水湿润。(5)混凝土柱、墙与砖墙连接处钉 200 宽钢丝网。(6)窗侧先从灰饼向内 13cm 刮糙 1cm,粘贴保温,安装门窗后窗侧、窗下口派专人用细石混凝土填嵌密实。(1)基层为混凝土外墙板:1)基层处理:若混凝土表面很光滑,应对其表面进行“毛化处理”其方法:实行机械喷涂 1:1 稀粥状水泥砂浆(内掺 20%107 胶水拌制)使之凝固在光滑的基层表面,用手掰不动为好。2)吊垂直、套方找规矩:按墙上已弹的基准线,分别在门口角、垛、墙面等处吊垂直,套方抹灰饼。并按灰饼冲筋。3)抹底层砂浆:抹 1:3 水泥砂浆,每遍厚度 5~7mm,应分层分遍与所抹筋齐平,并用大刮平找直,木抹子挫毛。4)抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆,首先应将墙面洇湿,粘滴水槽,抹面层砂浆。面层砂浆应采纳 1:2.5 水泥砂浆或 1:0.5:3.5 水泥混合砂浆。抹时先薄薄地刮一层灰使其与底灰粘牢,紧跟抹第二道灰,并用杠横竖刮平,木抹子挫平,铁抹子溜光压实。5)滴水线(槽):在檐口、窗台、窗楣、雨篷、阳台、压顶和突出面的凸线等上面应做出流水坡度,下面应做滴水线(槽)。流水坡度及滴水线(槽)距外表面不小于 40mm,滴水线(又称鹰嘴)应保证其坡向正确。6)养护:水泥砂浆抹灰层应在潮湿的环境下养护。(2)基层为砖墙:1)基层处理:将墙面上残余砂浆、污垢、灰尘等,清理洁净。2)吊垂直、套方、找规矩、抹灰饼同上。3)冲筋,抹底层砂浆常温时可采纳 1:0.5:4 混合砂浆:冬期与所冲筋抹平,用大横竖刮平,木抹子搓毛,终凝后浇水养护。4)抹面层...
