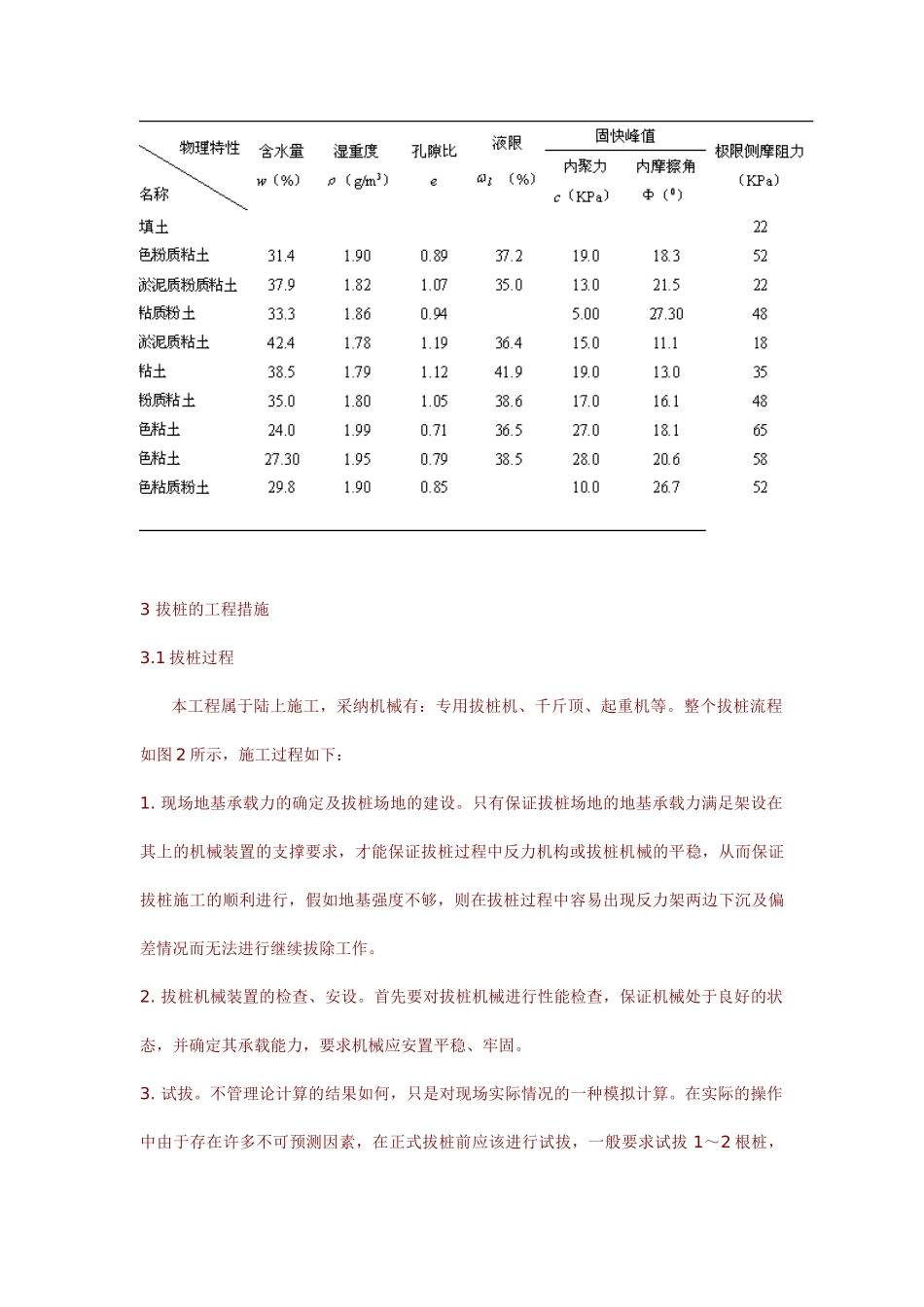

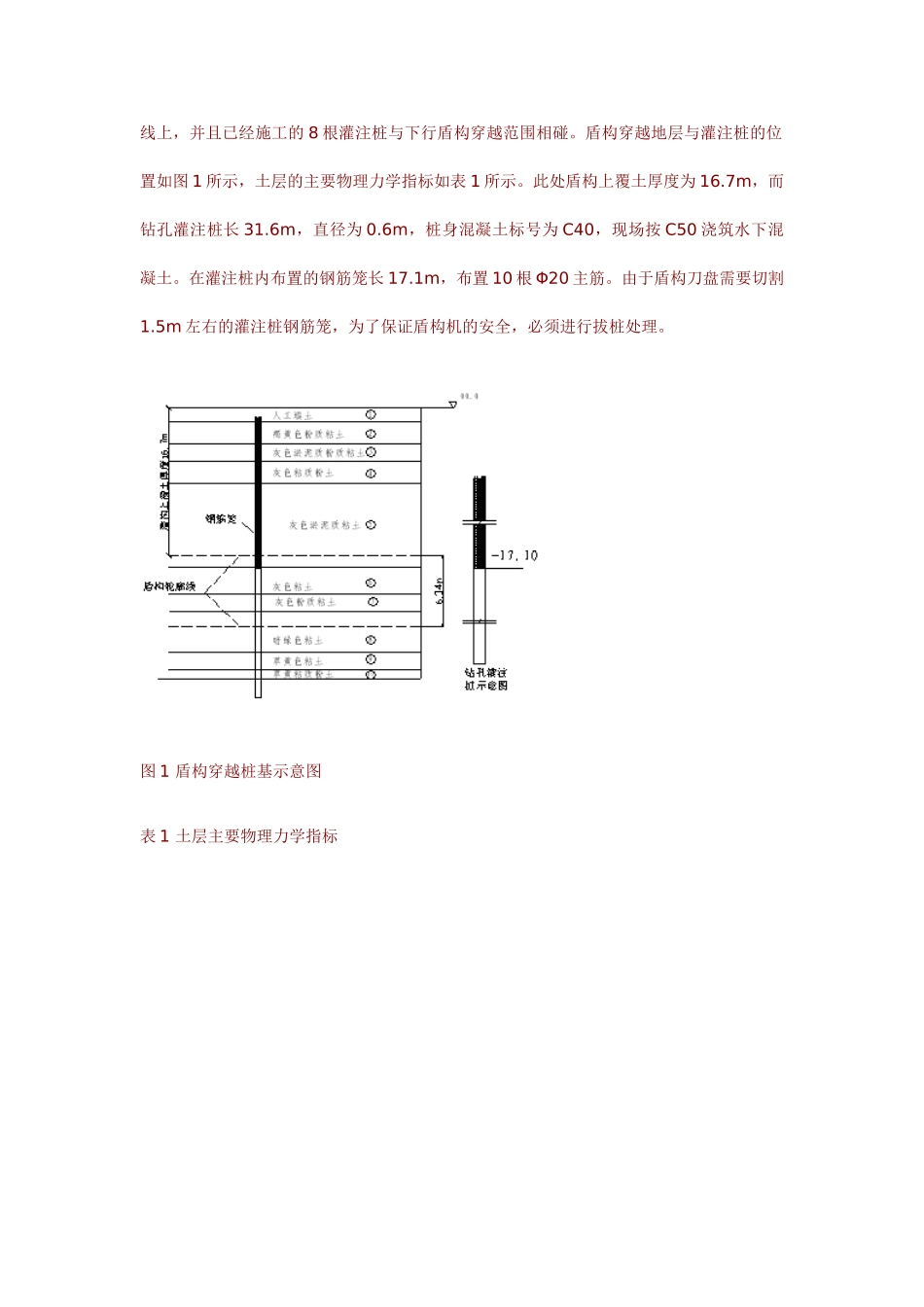

推动过程中障碍桩的拔除技术摘 要:在城市轨道交通建设过程中,盾构施工的线路常常会遇到既有建筑物的桩基。在线路规划确定的情况下,必须进行障碍桩的拔出。通过具体的工程实例,对拔桩的设计,施工以及突发事件的处理进行了分析。关键词:盾构隧道、桩基、拔桩1 引言 在现代化的城市进展过程中,需要建设城市轨道交通设施。尽管在地铁线路规划过程中,原则上尽量采纳现有干线道路下面空间,但是由于城市内既有建筑物林立,在地铁隧道盾构施工过程中,难免遇到隧道需要从现有建筑物下的桩基穿过。为使盾构顺利推动,需要进行隧道盾构前方障碍物的拔除施工,这也成为城市地下通道挖掘过程中重要的工艺。 一般拔桩施工场地分为地下、地上及水上等几类,针对不同的情况有不同方案及拔桩设备,如桥墩台的桩基拔除可能在水上进行,要借助船舶等作为反力装置进行拔桩施工;而陆上拔桩则可能要用到专用拔桩机、起重机及千斤顶等。当要拔除的桩基的上方或周围的建筑物较为重要时,为了不影响上部建筑物或相临建筑物的安全,还要采纳对移除桩基部分地基的托换技术[1]、[2],如纽约市地铁建设过程中对古建筑的基础托换[3],广州地铁一号线保护居民住宅进行的基础托换工程[3]等。2 工程概况 本工程为共和新路高架工程中山北路车站~延长路站区间盾构下行线。盾构刀盘外径为 6.34m,属土压平衡式盾构掘进机。盾构穿越地层为灰色淤泥质粘土、灰色粘土、灰色粉质粘土及暗绿色粘土。在盾构推动方向上,将从沿线多幢建筑物下穿过。在施工中,经现场测量,发现某商业学校正在进行的教学楼桩基位置恰好落在了该下行线区间盾构的轴线上,并且已经施工的 8 根灌注桩与下行盾构穿越范围相碰。盾构穿越地层与灌注桩的位置如图 1 所示,土层的主要物理力学指标如表 1 所示。此处盾构上覆土厚度为 16.7m,而钻孔灌注桩长 31.6m,直径为 0.6m,桩身混凝土标号为 C40,现场按 C50 浇筑水下混凝土。在灌注桩内布置的钢筋笼长 17.1m,布置 10 根 Φ20 主筋。由于盾构刀盘需要切割1.5m 左右的灌注桩钢筋笼,为了保证盾构机的安全,必须进行拔桩处理。图 1 盾构穿越桩基示意图表 1 土层主要物理力学指标3 拔桩的工程措施3.1 拔桩过程 本工程属于陆上施工,采纳机械有:专用拔桩机、千斤顶、起重机等。整个拔桩流程如图 2 所示,施工过程如下:1. 现场地基承载力的确定及拔桩场地的建设。只有保证拔桩场地的地基承载力满足架设在其上的机械装...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

推进过程中障碍桩的拔除技术p

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
