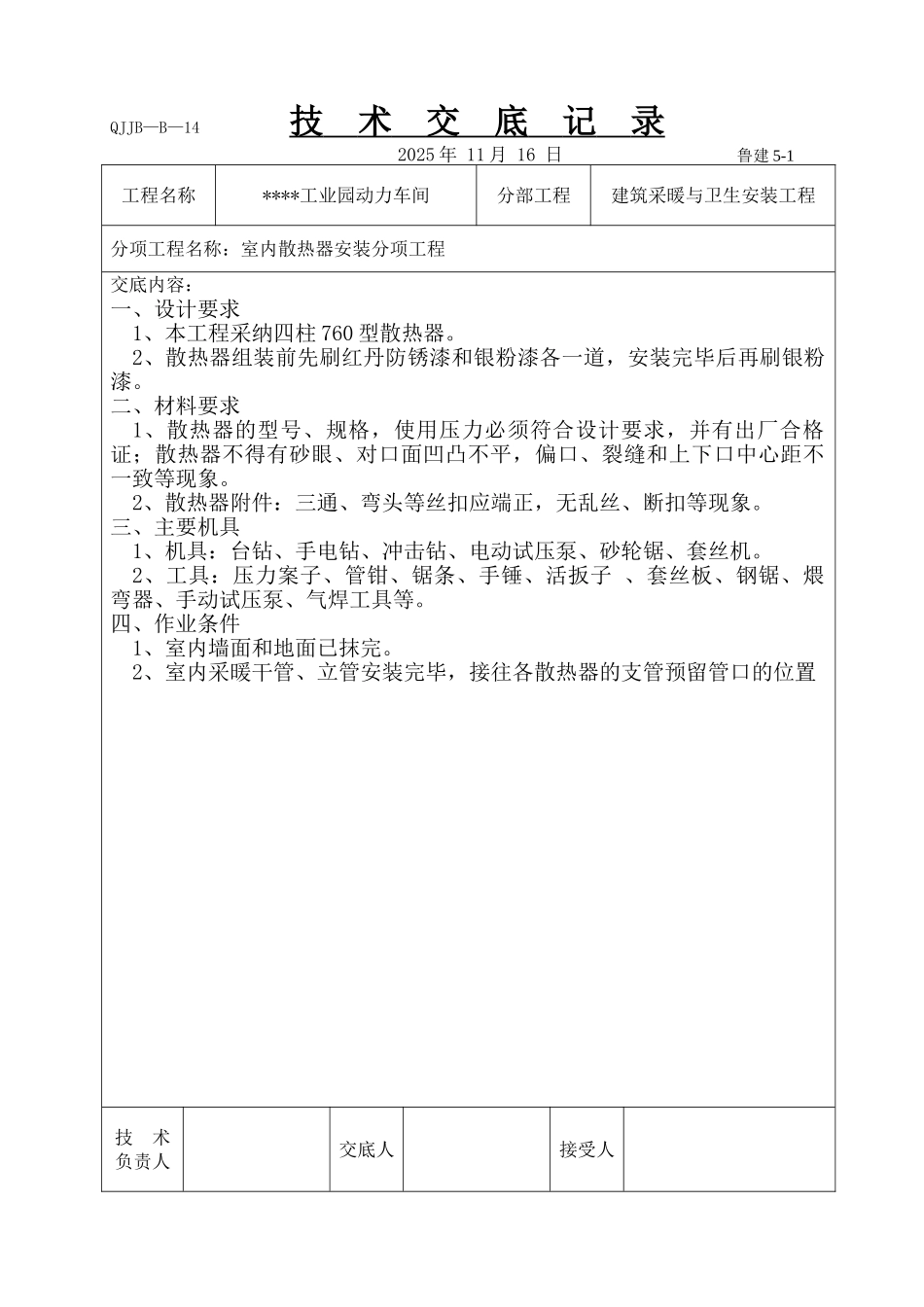

QJJB—B—14 技 术 交 底 记 录 2025 年 11 月 16 日 鲁建 5-1工程名称****工业园动力车间分部工程建筑采暖与卫生安装工程分项工程名称:室内散热器安装分项工程交底内容:一、设计要求1、本工程采纳四柱 760 型散热器
2、散热器组装前先刷红丹防锈漆和银粉漆各一道,安装完毕后再刷银粉漆
二、材料要求1、散热器的型号、规格,使用压力必须符合设计要求,并有出厂合格证;散热器不得有砂眼、对口面凹凸不平,偏口、裂缝和上下口中心距不一致等现象
2、散热器附件:三通、弯头等丝扣应端正,无乱丝、断扣等现象
三、主要机具1、机具:台钻、手电钻、冲击钻、电动试压泵、砂轮锯、套丝机
2、工具:压力案子、管钳、锯条、手锤、活扳子 、套丝板、钢锯、煨弯器、手动试压泵、气焊工具等
四、作业条件1、室内墙面和地面已抹完
2、室内采暖干管、立管安装完毕,接往各散热器的支管预留管口的位置技 术 负责人交底人接受人山东省建筑工程管理局制表QJJB—B—14 技 术 交 底 记 录 2025 年 11 月 16 日 鲁建 5-1工程名称*****工业园动力车间分部工程建筑采暖与卫生安装工程分项工程名称:室内散热器安装分项工程交底内容:正确,标高符合要求

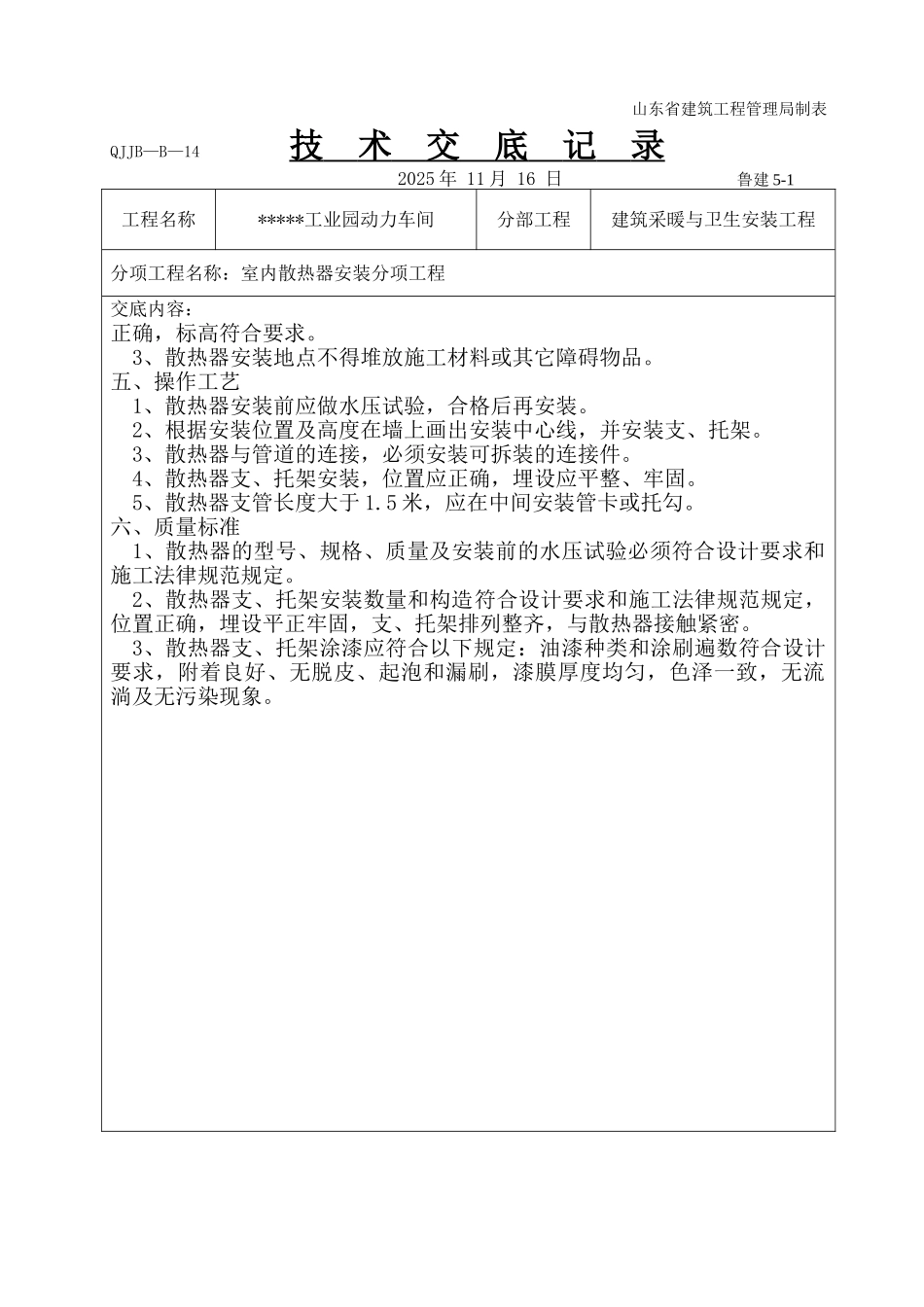

3、散热器安装地点不得堆放施工材料或其它障碍物品
五、操作工艺1、散热器安装前应做水压试验,合格后再安装
2、根据安装位置及高度在墙上画出安装中心线,并安装支、托架
3、散热器与管道的连接,必须安装可拆装的连接件
4、散热器支、托架安装,位置应正确,埋设应平整、牢固
5、散热器支管长度大于 1
5 米,应在中间安装管卡或托勾
六、质量标准1、散热器的型号、规格、质量及安装前的水压试验必须符合设计要求和施工法律规范规定
2、散热器支、托架安装数量和构造符合设计要求和施工法律规范规定,位置正确,埋设平正牢固,支、托架排列整齐,与散热器接触
