敦煌大剧院舞台机械设备安装调试方案

敦煌大剧院舞台机械设备安装调试方案_第1页
1/13
敦煌大剧院舞台机械设备安装调试方案_第2页
2/13
敦煌大剧院舞台机械设备安装调试方案_第3页
3/13

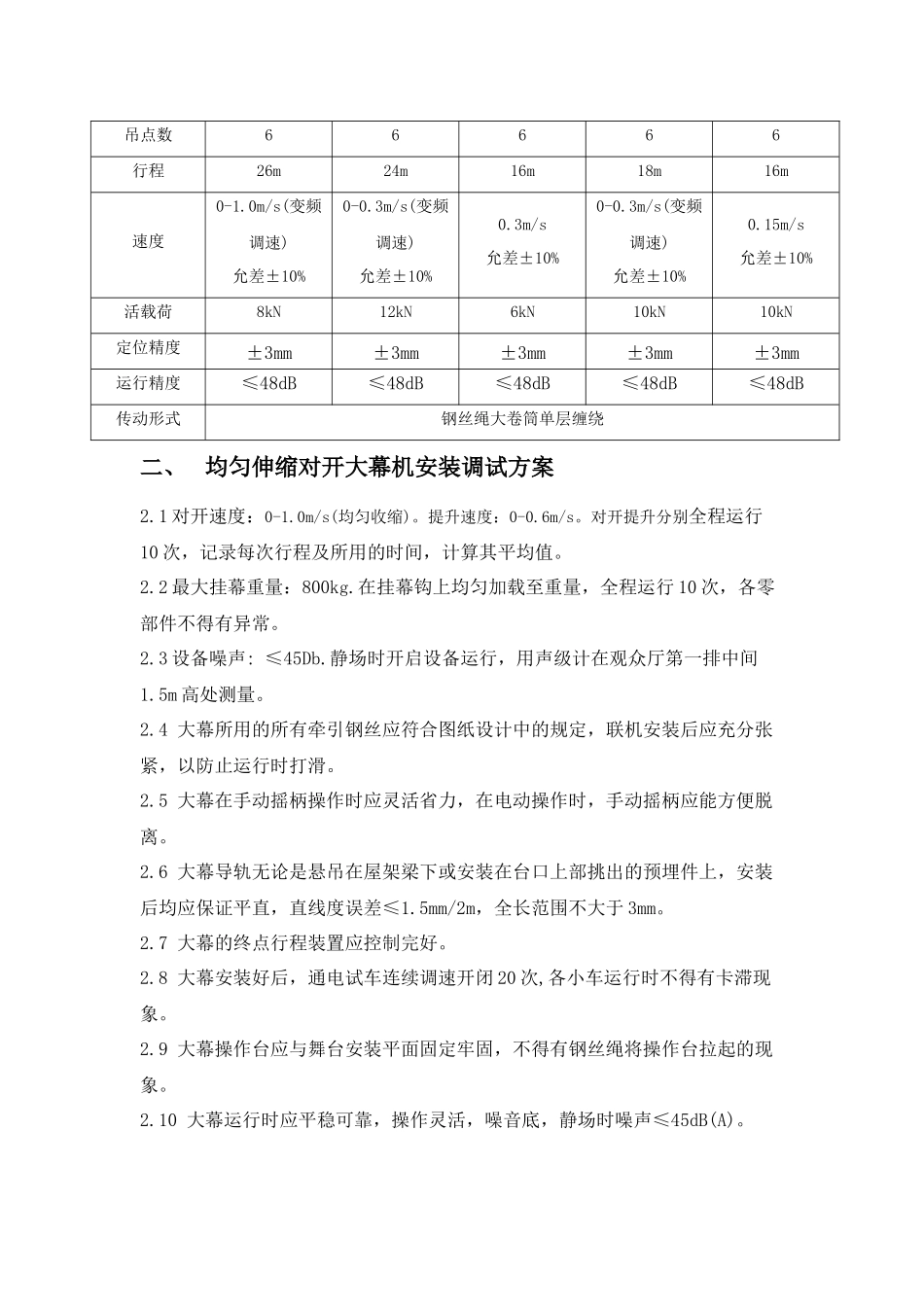

敦煌大剧院舞台机械设备安装调试方案工大舞台敦煌大剧院项目部编制人:审核:二〇一六年四月二十日一、电动吊杆、灯杆类设备安装调试方案1.1 去掉吊杆安装支撑架,测量各吊点与舞台面的距离误差不得大于 30mm。1.2 通电升降运行时应无卡滞现象、速度均匀、上下限位应灵敏可靠。1.3 按设备最大载荷逐级加载至 50%和 100%各运行 10 次,(注:载荷应在吊杆上均匀分布)各部位不得有任何异常现象。1.4 在吊杆升降过程中,正反方向各制动 5 次,电机制动应安全可靠,无滑杆现象。1.5 安装后设备应满足下列主要参数: 设备 项目前舞台吊杆前舞台重型吊杆后舞台景杆前舞台灯杆后舞台灯杆尺寸24m24m20m22m20m吊点数66666行程26m24m16m18m16m速度0-1.0m/s(变频调速)允差±10%0-0.3m/s(变频调速)允差±10%0.3m/s允差±10%0-0.3m/s(变频调速)允差±10%0.15m/s允差±10%活载荷8kN12kN6kN10kN10kN定位精度±3mm±3mm±3mm±3mm±3mm运行精度≤48dB≤48dB≤48dB≤48dB≤48dB传动形式钢丝绳大卷筒单层缠绕二、均匀伸缩对开大幕机安装调试方案2.1 对开速度:0-1.0m/s(均匀收缩)。提升速度:0-0.6m/s。对开提升分别全程运行10 次,记录每次行程及所用的时间,计算其平均值。2.2 最大挂幕重量:800kg.在挂幕钩上均匀加载至重量,全程运行 10 次,各零部件不得有异常。2.3 设备噪声: ≤45Db.静场时开启设备运行,用声级计在观众厅第一排中间1.5m 高处测量。2.4 大幕所用的所有牵引钢丝应符合图纸设计中的规定,联机安装后应充分张紧,以防止运行时打滑。2.5 大幕在手动摇柄操作时应灵活省力,在电动操作时,手动摇柄应能方便脱离。2.6 大幕导轨无论是悬吊在屋架梁下或安装在台口上部挑出的预埋件上,安装后均应保证平直,直线度误差≤1.5mm/2m,全长范围不大于 3mm。2.7 大幕的终点行程装置应控制完好。2.8 大幕安装好后,通电试车连续调速开闭 20 次,各小车运行时不得有卡滞现象。2.9 大幕操作台应与舞台安装平面固定牢固,不得有钢丝绳将操作台拉起的现象。2.10 大幕运行时应平稳可靠,操作灵活,噪音底,静场时噪声≤45dB(A)。三、升降栏杆安装调试方案3.1 基本参数3.1.1 升降速度:0.02m/s 允差 10%;3.1.2 行程:1m,两个预停位置;3.1.3 外形尺寸:20mⅹ0.25m(弧形);3.1.4 载荷:水平推力>0.35kN。3.2 整机运行时的噪声≤50dB(A)。3.3 升降停止符合正常使用要求,上升下降运行时平稳无爬行、停止时无冲击、设备在运行...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

敦煌大剧院舞台机械设备安装调试方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
